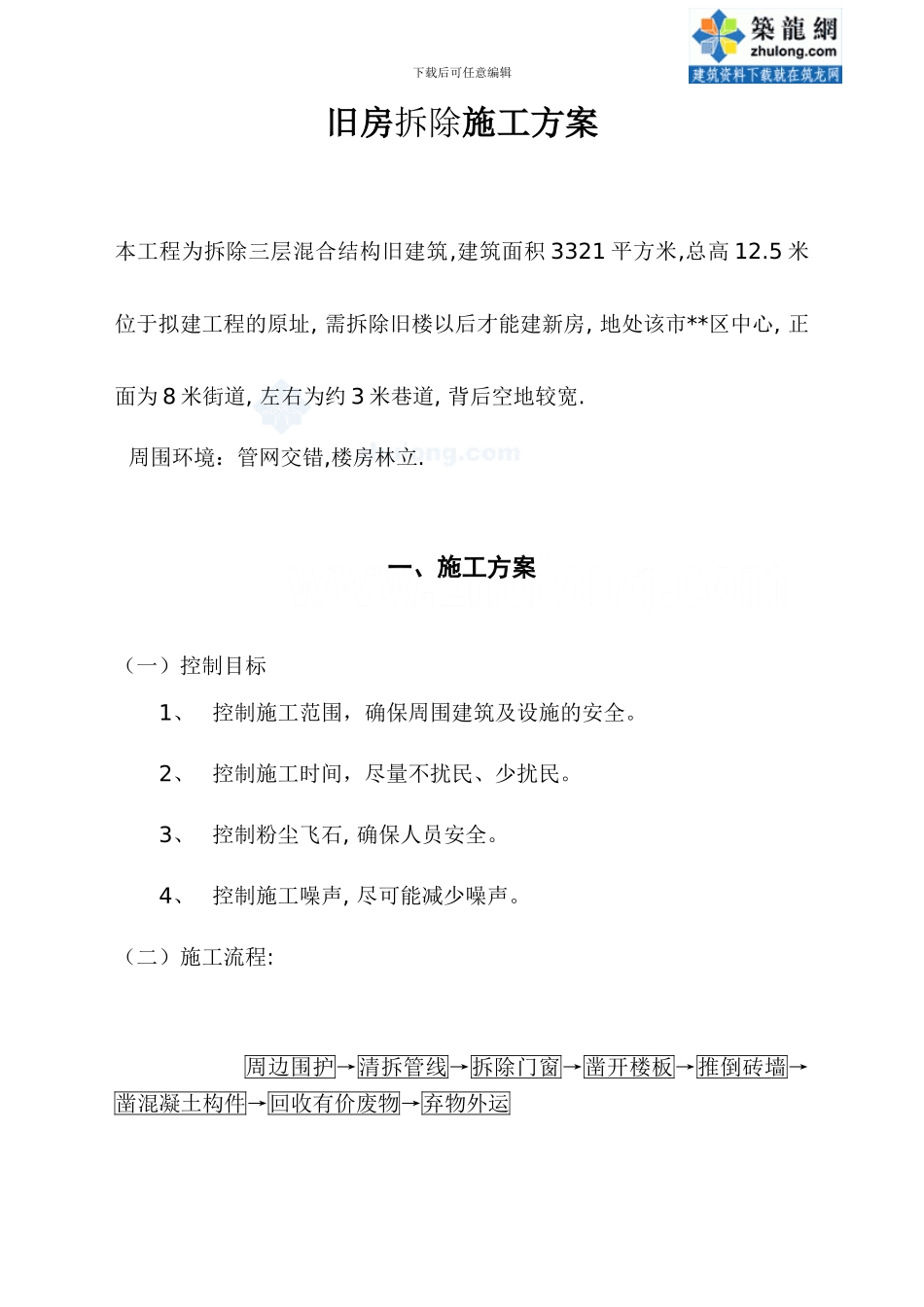

下载后可任意编辑旧房拆除施工方案 本工程为拆除三层混合结构旧建筑,建筑面积 3321 平方米,总高 12.5 米 位于拟建工程的原址, 需拆除旧楼以后才能建新房, 地处该市**区中心, 正面为 8 米街道, 左右为约 3 米巷道, 背后空地较宽. 周围环境:管网交错,楼房林立. 一、施工方案 (一)控制目标1、控制施工范围,确保周围建筑及设施的安全。2、控制施工时间,尽量不扰民、少扰民。3、控制粉尘飞石, 确保人员安全。4、控制施工噪声, 尽可能减少噪声。(二)施工流程:周边围护→清拆管线→拆除门窗→凿开楼板→推倒砖墙→凿混凝土构件→回收有价废物→弃物外运下载后可任意编辑(三)施工组织 1、在甲方的支持下,做好群众工作, 争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作。 2、按施工组织设计的程序安排,首先清拆原有管线,实行夜间使用勾机配合人工进行拆除,划分区域,分块、逐段、逐根进行拆除。 3、拆除混凝土楼板采纳人工拆除。严格控制飞石、响声、冲击波。采纳湿水除尘,减少声响及冲击波,确保不扰民。 4、拆除砖墙时采纳勾机拆除,专人进行监测,发现情况及时联系讨论,以确保施工安全。 5、旧房推倒后,组织民工回收构件中有价值的可利用废品。6、不可利用废物,用汽车外运到指定地点。二、安全技术措施 (一)粉尘飞石的控制 1、加强钻机的技术管理和湿水措施,严格控制施工粉尘飞石。 2、对于特别的位置,由富有经验的技术人员进行监控,确保施工安全。 3、严格执行防护方案,双重全封闭防护网棚,并由指定的人员检查防护质量,决不放过任何一个漏洞。 (二)噪声的控制 由于本工程的特别环境,拆除施工工作必须控制噪声,以避开引起不必要的惊慌和执行市政府的减少扰民的指示。控制具体措施为: 1、尽可能减少清凿工作量,减少空压机噪声。 2、一方面我们采纳加强覆盖、严密防护的方法,使影响因素控制在最小的范围内。另一方面,施工前与各有关方面进行协调,通知所有周围邻近工作和生活的人员,以免引起惊慌发生不测事故。 (三)安全措施下载后可任意编辑 1、严格根据施工组织设计执行。 2、切实加强对施工的管理制度,严格根据拆除施工的有关规定,进入施工现场时必须派专职安全人员看管,施工场地上有专职保管员 24 小时值班,做到万无一失。施工现场作好安全隔离带。无关人员一律不准进入施工现场。 3、严格根据施工场地安全规则施工,加强对施工队伍法纪安全教育。 4、与公...
