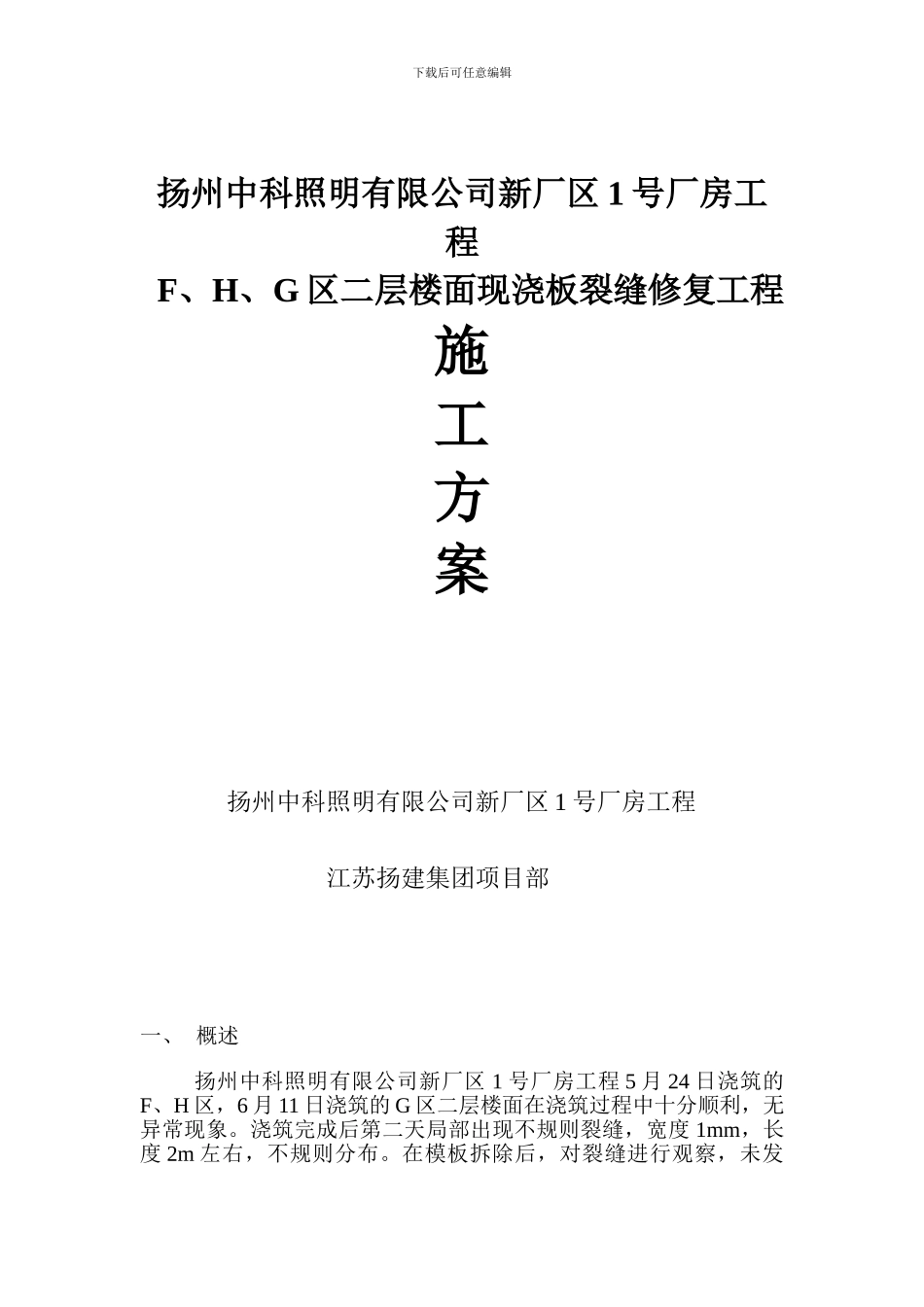

下载后可任意编辑扬州中科照明有限公司新厂区 1 号厂房工程F、H、G 区二层楼面现浇板裂缝修复工程施工方案扬州中科照明有限公司新厂区 1 号厂房工程江苏扬建集团项目部一、 概述扬州中科照明有限公司新厂区 1 号厂房工程 5 月 24 日浇筑的F、H 区,6 月 11 日浇筑的 G 区二层楼面在浇筑过程中十分顺利,无异常现象
浇筑完成后第二天局部出现不规则裂缝,宽度 1mm,长度 2m 左右,不规则分布
在模板拆除后,对裂缝进行观察,未发下载后可任意编辑生明显扩展,局部板裂缝有贯穿现象
针对以上情况,我公司仔细对待 , 及 时 对 问 题 进 行 总 结 分 析
28 天 砼 标 养 强 度 分 别 为40
同条件试块强度分别为39
在砼达到龄期后由扬州苏油工程检测公司分别 对 该 部 位 的 砼 进 行 了 回 弹 和 鉆 芯 检 测 ( 详 见 检 测 报 告K00720431100003\4、K00720421100120\19),砼强度也均达到了设计强度要求
经过现场回弹及钻芯取样,该部位砼强度满足 C35 强度要求
为满足使用要求,我公司建议对该部位进行修补,具体方案如下: 因该砼强度均满足设计要求,建议修补处理采纳注浆的办法进行封闭裂缝,对于少量裂缝较集中的部位采纳碳纤维加强处理

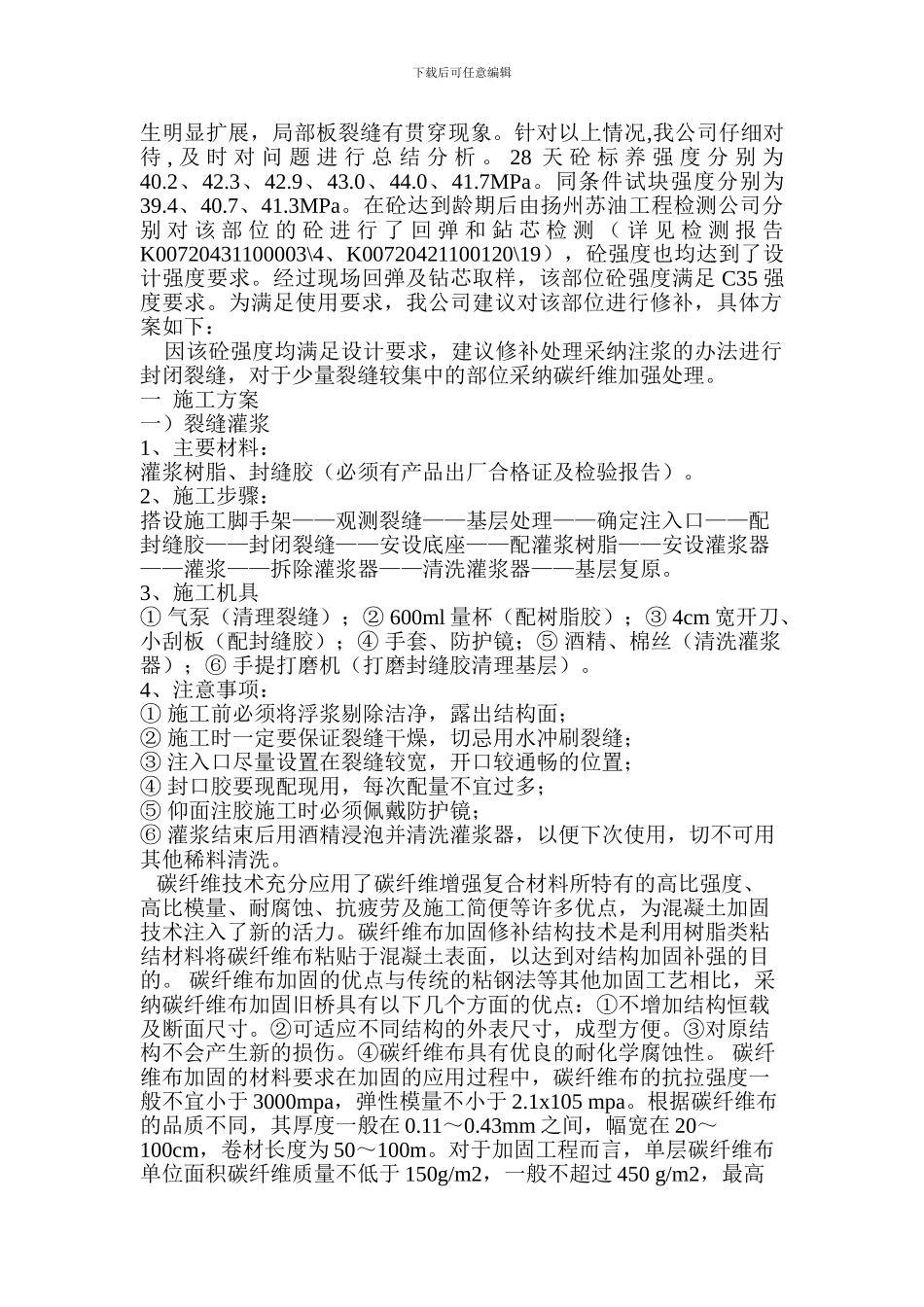

一 施工方案 一)裂缝灌浆1、主要材料:灌浆树脂、封缝胶(必须有产品出厂合格证及检验报告)
2、施工步骤:搭设施工脚手架——观测裂缝——基层处理——确定注入口——配封缝胶——封闭裂缝——安设底座——配灌浆树脂——安设灌浆器——灌浆——拆除灌浆器——清洗灌浆器——基层复原

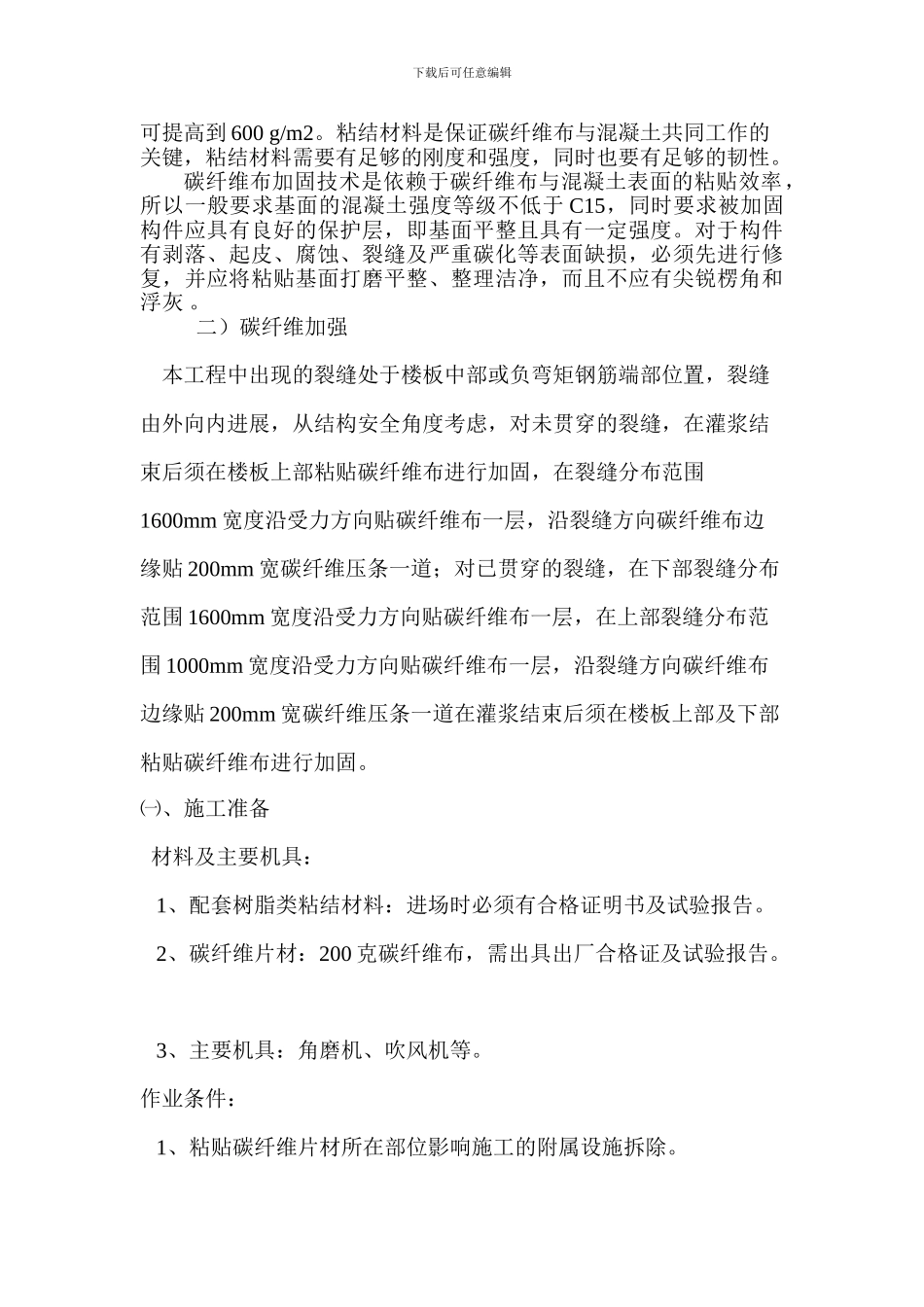

3、施工机具 ① 气泵(清理裂缝);② 600ml 量杯(配树脂胶);③ 4cm 宽开刀、小刮板(配封缝胶);④ 手套、防护镜
