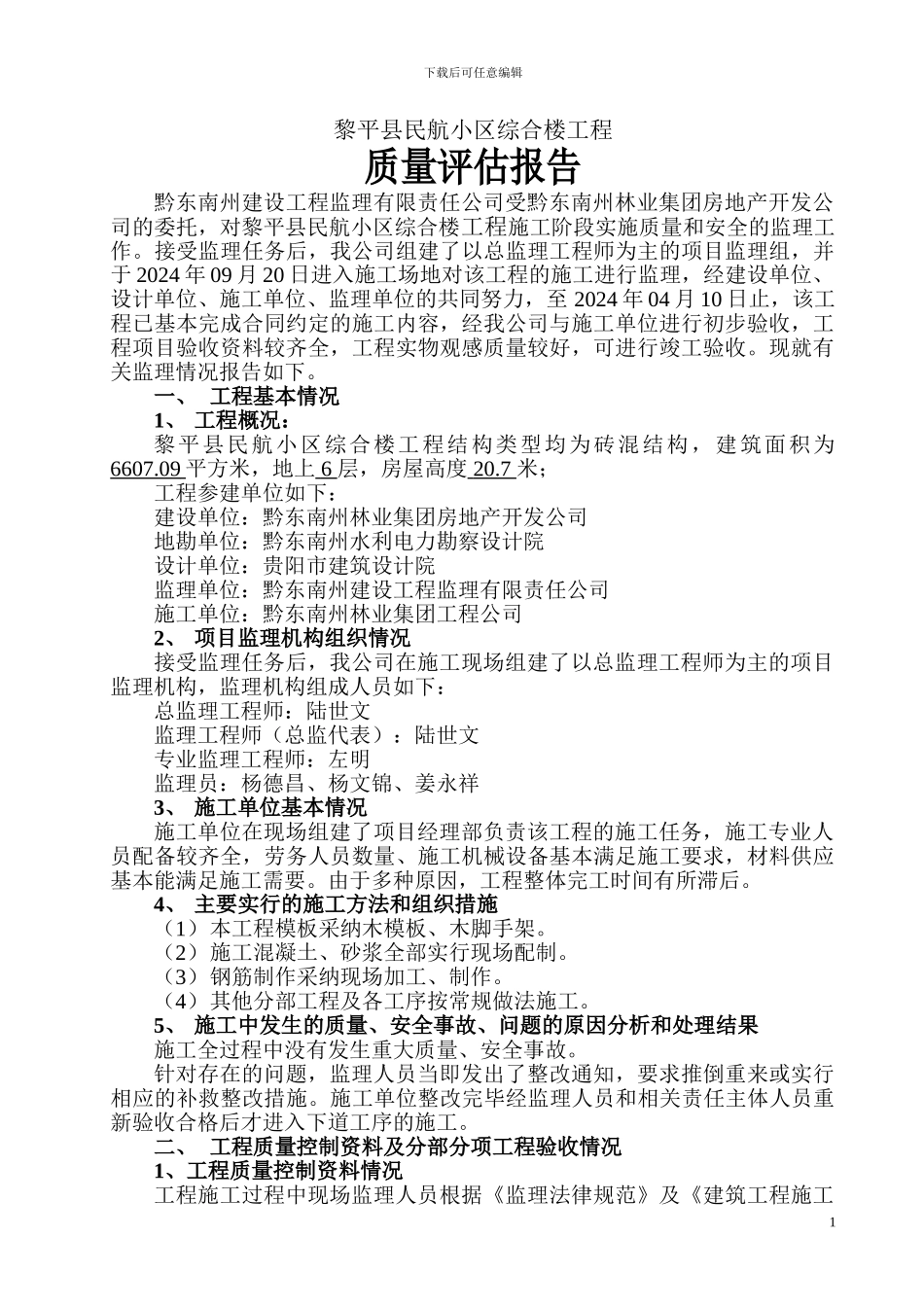

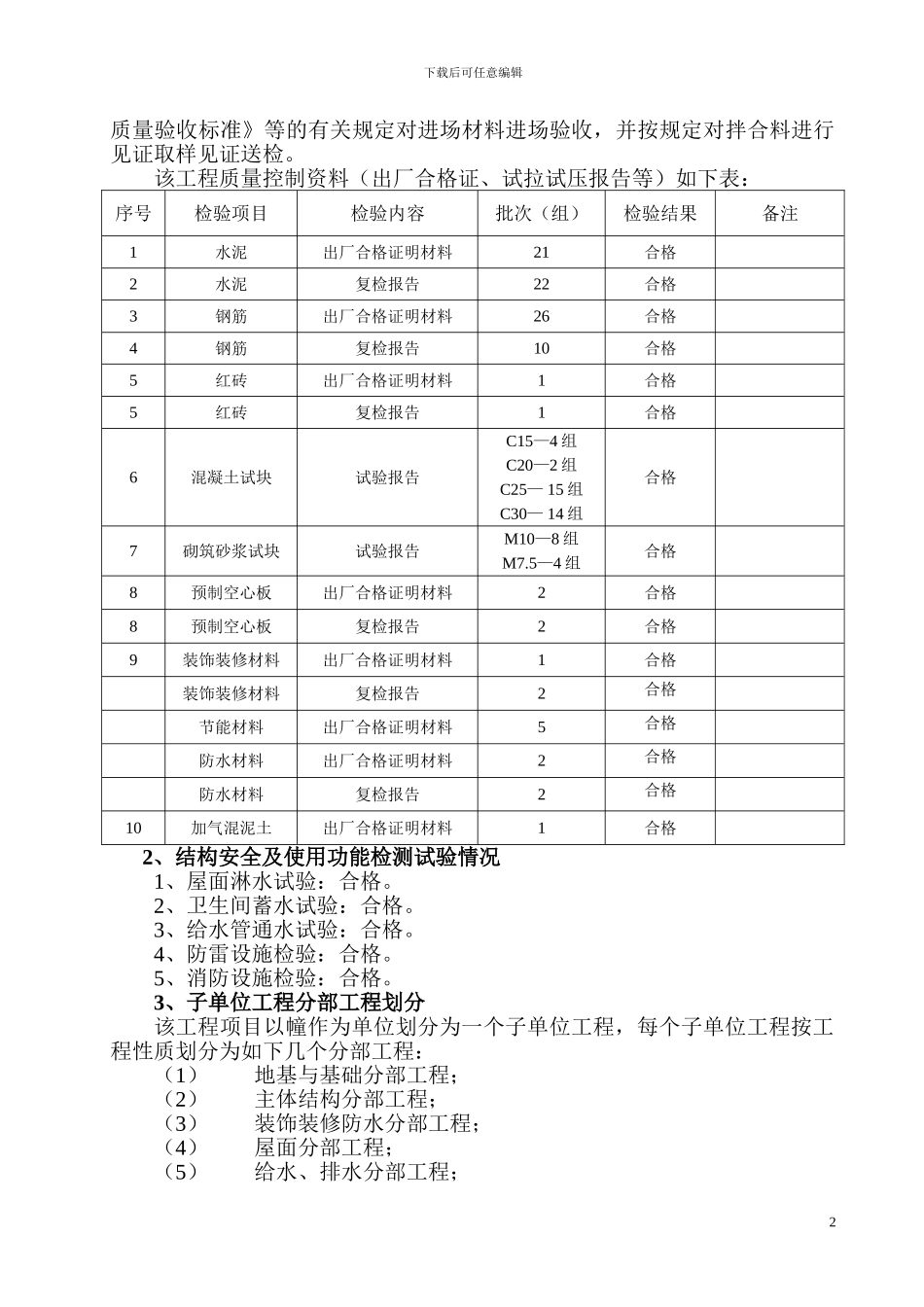

黎平县民航小区综合楼工程工程质量评估报告监理单位:黔东南州建设工程监理有限责任公司单位负责人: 陆世文 项目负责人: 杨德昌 日 期:二 0 一一年四月十五日 下载后可任意编辑黎平县民航小区综合楼工程质量评估报告黔东南州建设工程监理有限责任公司受黔东南州林业集团房地产开发公司的委托,对黎平县民航小区综合楼工程施工阶段实施质量和安全的监理工作。接受监理任务后,我公司组建了以总监理工程师为主的项目监理组,并于 2024 年 09 月 20 日进入施工场地对该工程的施工进行监理,经建设单位、设计单位、施工单位、监理单位的共同努力,至 2024 年 04 月 10 日止,该工程已基本完成合同约定的施工内容,经我公司与施工单位进行初步验收,工程项目验收资料较齐全,工程实物观感质量较好,可进行竣工验收。现就有关监理情况报告如下。一、 工程基本情况1、 工程概况:黎平县民航小区综合楼工程结构类型均为砖混结构,建筑面积为6607.09 平方米,地上 6 层,房屋高度 20.7 米;工程参建单位如下:建设单位:黔东南州林业集团房地产开发公司地勘单位:黔东南州水利电力勘察设计院设计单位:贵阳市建筑设计院监理单位:黔东南州建设工程监理有限责任公司施工单位:黔东南州林业集团工程公司2、 项目监理机构组织情况接受监理任务后,我公司在施工现场组建了以总监理工程师为主的项目监理机构,监理机构组成人员如下:总监理工程师:陆世文监理工程师(总监代表):陆世文专业监理工程师:左明监理员:杨德昌、杨文锦、姜永祥3、 施工单位基本情况施工单位在现场组建了项目经理部负责该工程的施工任务,施工专业人员配备较齐全,劳务人员数量、施工机械设备基本满足施工要求,材料供应基本能满足施工需要。由于多种原因,工程整体完工时间有所滞后。4、 主要实行的施工方法和组织措施(1)本工程模板采纳木模板、木脚手架。(2)施工混凝土、砂浆全部实行现场配制。(3)钢筋制作采纳现场加工、制作。(4)其他分部工程及各工序按常规做法施工。5、 施工中发生的质量、安全事故、问题的原因分析和处理结果施工全过程中没有发生重大质量、安全事故。针对存在的问题,监理人员当即发出了整改通知,要求推倒重来或实行相应的补救整改措施。施工单位整改完毕经监理人员和相关责任主体人员重新验收合格后才进入下道工序的施工。二、 工程质量控制资料及分部分项工程验收情况1、工程质量控制资料情况工程施工过程中现...
