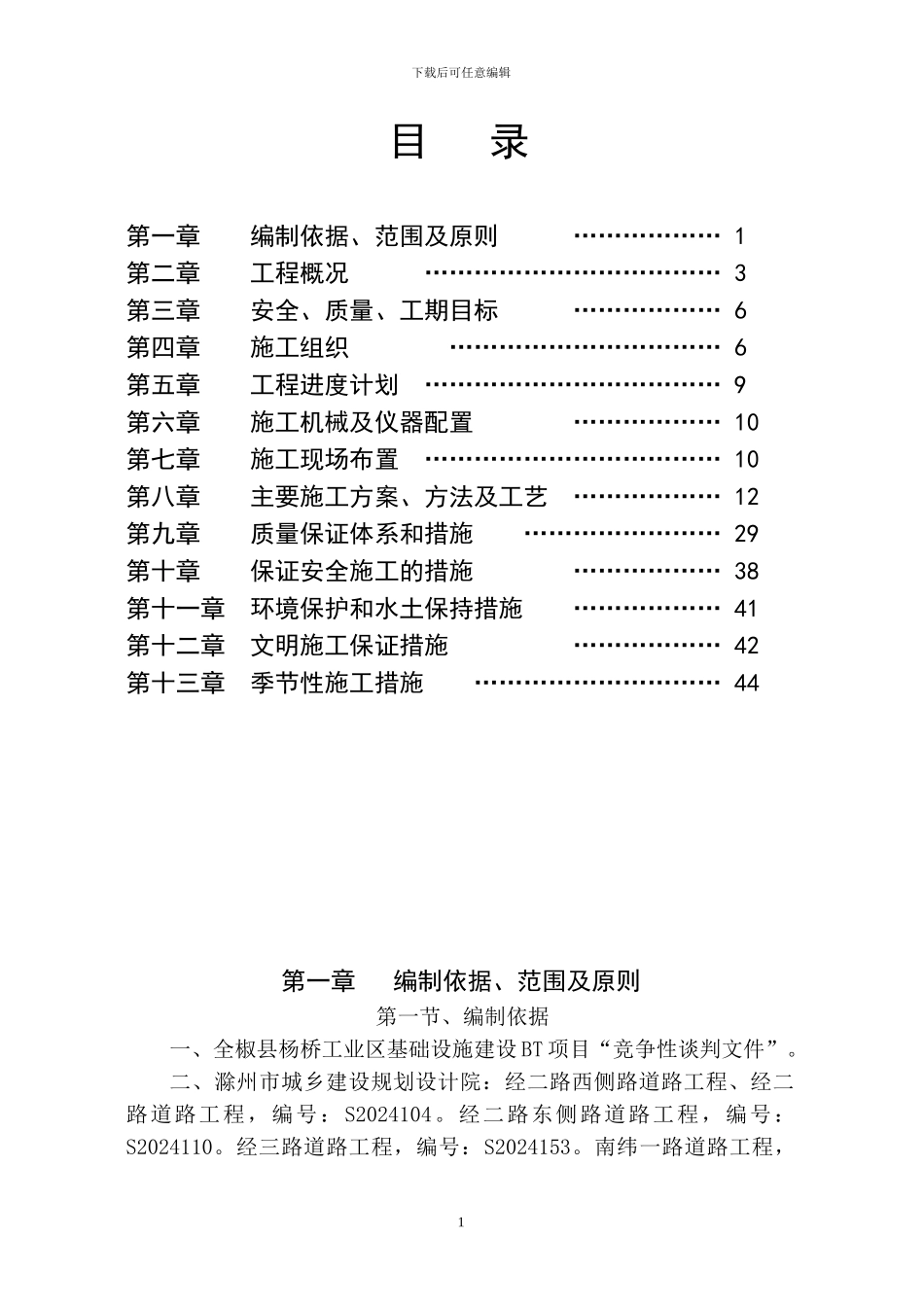

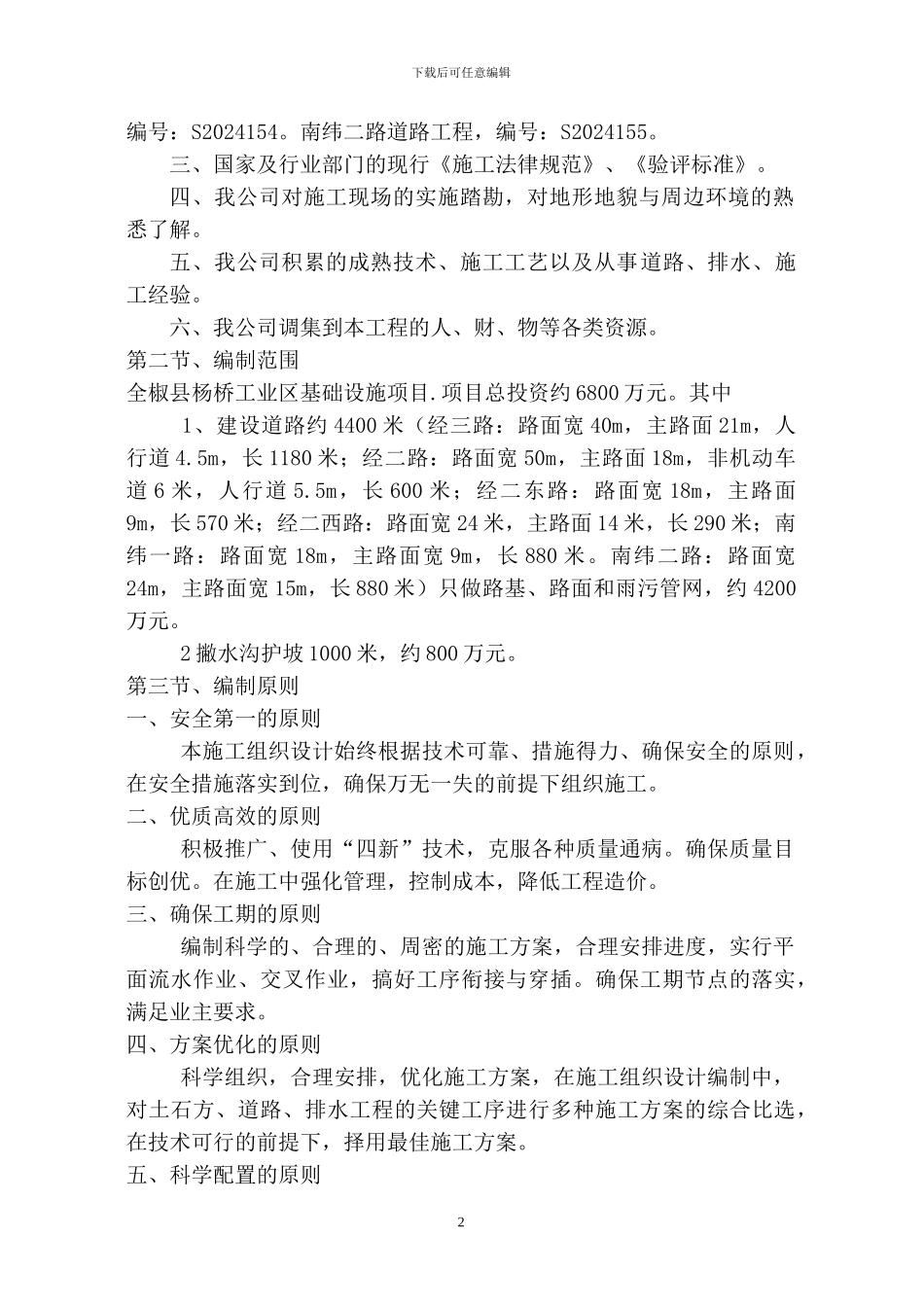

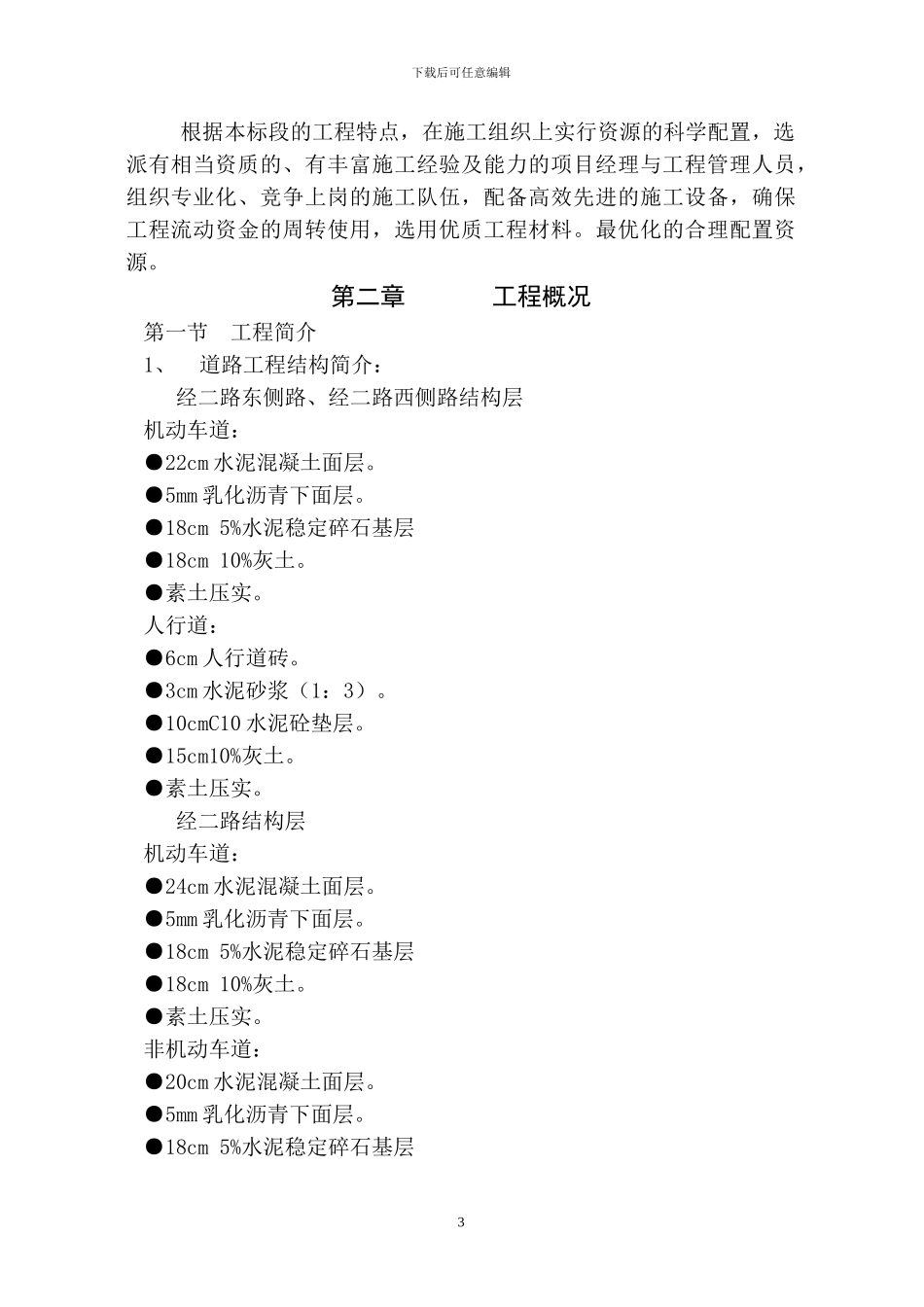

下载后可任意编辑目 录第一章 编制依据、范围及原则 ……………… 1第二章 工程概况 ……………………………… 3第三章 安全、质量、工期目标 ……………… 6第四章 施工组织 …………………………… 6第五章 工程进度计划 ……………………………… 9第六章 施工机械及仪器配置 ……………… 10第七章 施工现场布置 ……………………………… 10第八章 主要施工方案、方法及工艺 ……………… 12第九章 质量保证体系和措施 …………………… 29第十章 保证安全施工的措施 ……………… 38第十一章 环境保护和水土保持措施 ……………… 41第十二章 文明施工保证措施 ……………… 42第十三章 季节性施工措施 ………………………… 44第一章 编制依据、范围及原则第一节、编制依据一、全椒县杨桥工业区基础设施建设 BT 项目“竞争性谈判文件”。二、滁州市城乡建设规划设计院:经二路西侧路道路工程、经二路道路工程,编号:S2024104。经二路东侧路道路工程,编号:S2024110。经三路道路工程,编号:S2024153。南纬一路道路工程,1下载后可任意编辑编号:S2024154。南纬二路道路工程,编号:S2024155。三、国家及行业部门的现行《施工法律规范》、《验评标准》。四、我公司对施工现场的实施踏勘,对地形地貌与周边环境的熟悉了解。五、我公司积累的成熟技术、施工工艺以及从事道路、排水、施工经验。六、我公司调集到本工程的人、财、物等各类资源。第二节、编制范围全椒县杨桥工业区基础设施项目.项目总投资约 6800 万元。其中1、建设道路约 4400 米(经三路:路面宽 40m,主路面 21m,人行道 4.5m,长 1180 米;经二路:路面宽 50m,主路面 18m,非机动车道 6 米,人行道 5.5m,长 600 米;经二东路:路面宽 18m,主路面9m,长 570 米;经二西路:路面宽 24 米,主路面 14 米,长 290 米;南纬一路:路面宽 18m,主路面宽 9m,长 880 米。南纬二路:路面宽24m,主路面宽 15m,长 880 米)只做路基、路面和雨污管网,约 4200万元。2 撇水沟护坡 1000 米,约 800 万元。第三节、编制原则一、安全第一的原则本施工组织设计始终根据技术可靠、措施得力、确保安全的原则,在安全措施落实到位,确保万无一失的前提下组织施工。二、优质高效的原则积极推广、使用“四新”技术,克服各种质量通病。确保质量目标创优。在施工中强化管理,控制成本,降低工程造价。三、...
