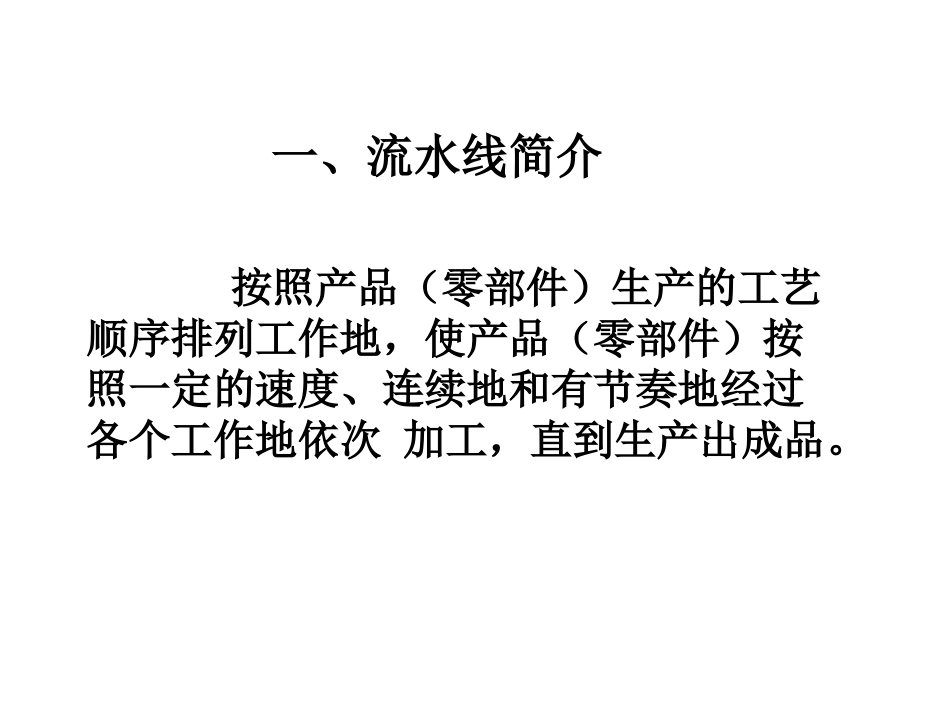

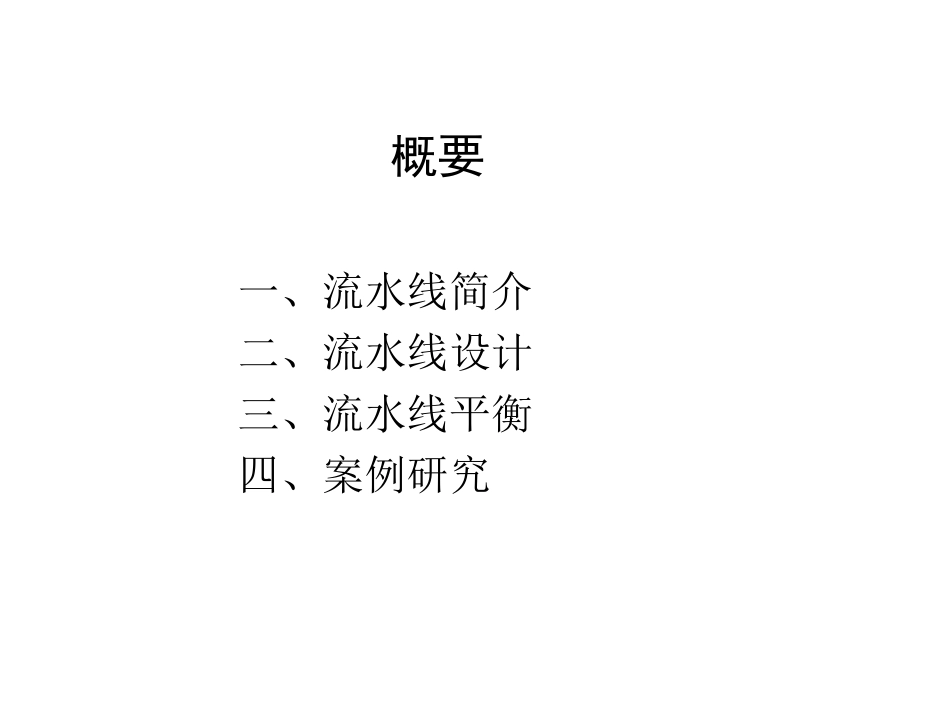

流水生产线的改善概要一、流水线简介二、流水线设计三、流水线平衡四、案例研究一、流水线简介按照产品(零部件)生产的工艺顺序排列工作地,使产品(零部件)按照一定的速度、连续地和有节奏地经过各个工作地依次加工,直到生产出成品
二、流水线设计确定以下内容:1、节拍2、工位数、人员3、工艺流程4、每个工位的内容5、现场布置方式流水线设计的步骤•用流程图表示作业先后关系A•求出生产节拍(C)C=每天的生产时间每天的计划产量•用公式计算工作站理论值N=•按一定的规则进行工位内容安排•评价流水线的效率效率=完成作业所需的时间总量(T)节拍(C)t完成作业所需的时间总量(T)实际工作站数目(N)节拍(C)例子J型玩具马车要在一个传送带上组装,每天需生产500辆
每天的生产时间为420分钟,表中列出了玩具马车的组装步骤及其时间
请根据节拍和作业次序的限制,求使工作站数量最少的平衡方式
J型玩具马车的装配步骤及其时间作业时间/秒描述须提前的作业A45安装后轴支架,拧紧四个螺母—B11插入后轴AC9拧紧后轴支架螺栓BD50安装前轴,用手拧紧四个螺母—E15拧紧前轴螺栓DF12安装1#后车轮,拧紧轮轴盖CG12安装2#后车轮,拧紧轮轴盖CH12安装1#前车轮,拧紧轮轴盖EI12安装2#前车轮,拧紧轮轴盖EJ8安装前轴上的车把手,拧紧螺栓和螺钉F,GH,IK9上紧全部螺栓和螺钉1951)画出流程图AEDCB8KJIHGF1212119451550129122)计算节拍C===50
4(秒/辆)每天的工作时间每天的产量60X4205003)工作站数量的理论最小值(实际数量可能大一些):N====4(取整)4)选择作业分配规则研究表明,对于特定的问题有些规则会优于其它规则
一般来说,首先安排有许多后续作业或者持续时间很长的作业,因为它们会限制装配线平衡的实现
这种情况下,我们使用如下规则:TC19550
