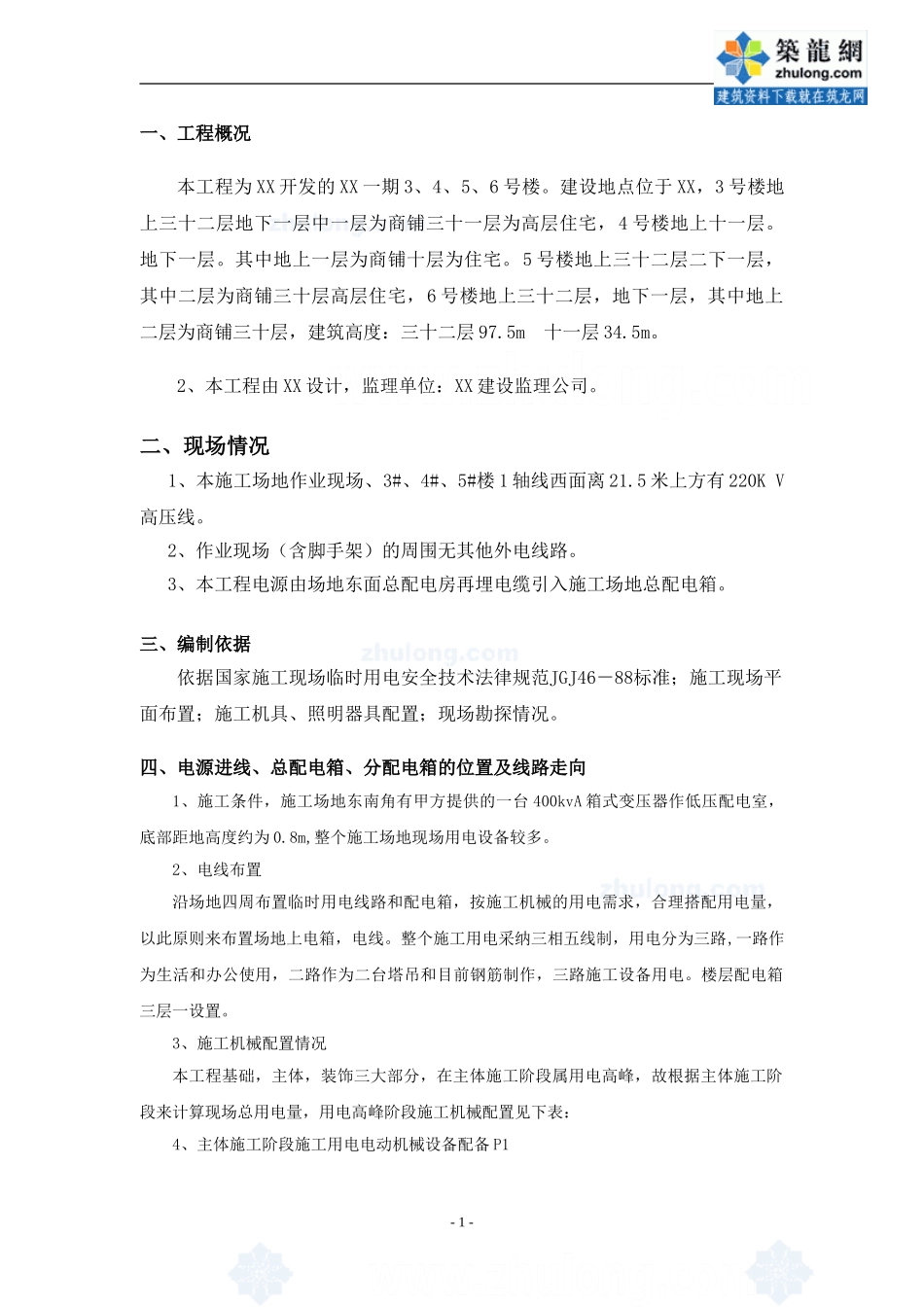

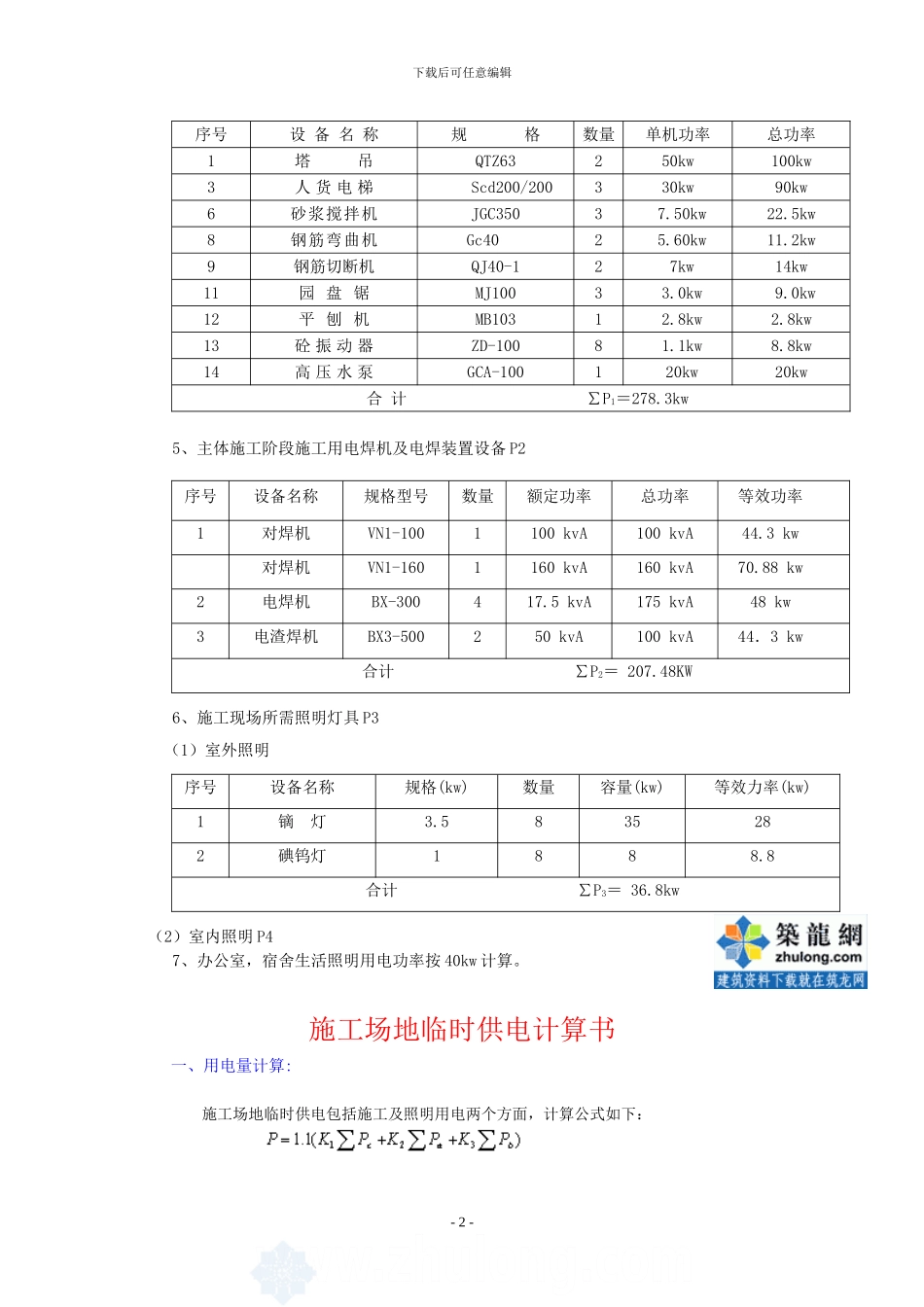

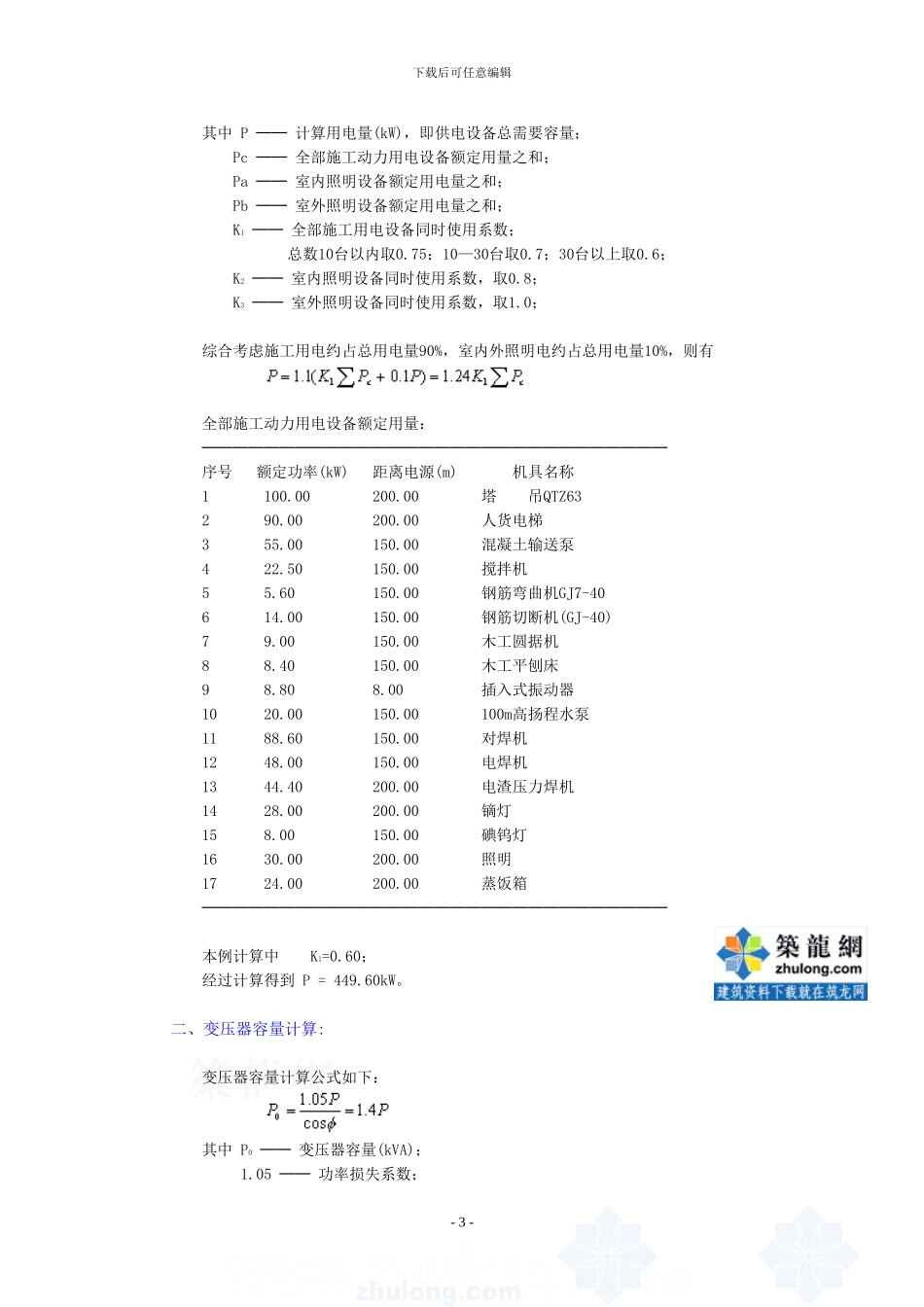

一、工程概况本工程为 XX 开发的 XX 一期 3、4、5、6 号楼。建设地点位于 XX,3 号楼地上三十二层地下一层中一层为商铺三十一层为高层住宅,4 号楼地上十一层。地下一层。其中地上一层为商铺十层为住宅。5 号楼地上三十二层二下一层,其中二层为商铺三十层高层住宅,6 号楼地上三十二层,地下一层,其中地上二层为商铺三十层,建筑高度:三十二层 97.5m 十一层 34.5m。2、本工程由 XX 设计,监理单位:XX 建设监理公司。二、现场情况 1、本施工场地作业现场、3#、4#、5#楼 1 轴线西面离 21.5 米上方有 220K V高压线。 2、作业现场(含脚手架)的周围无其他外电线路。3、本工程电源由场地东面总配电房再埋电缆引入施工场地总配电箱。三、编制依据依据国家施工现场临时用电安全技术法律规范JGJ46-88标准;施工现场平面布置;施工机具、照明器具配置;现场勘探情况。四、电源进线、总配电箱、分配电箱的位置及线路走向1、施工条件,施工场地东南角有甲方提供的一台 400kvA 箱式变压器作低压配电室,底部距地高度约为 0.8m,整个施工场地现场用电设备较多。2、电线布置沿场地四周布置临时用电线路和配电箱,按施工机械的用电需求,合理搭配用电量,以此原则来布置场地上电箱,电线。整个施工用电采纳三相五线制,用电分为三路,一路作为生活和办公使用,二路作为二台塔吊和目前钢筋制作,三路施工设备用电。楼层配电箱三层一设置。3、施工机械配置情况本工程基础,主体,装饰三大部分,在主体施工阶段属用电高峰,故根据主体施工阶段来计算现场总用电量,用电高峰阶段施工机械配置见下表:4、主体施工阶段施工用电电动机械设备配备 P1- 1 -下载后可任意编辑序号设 备 名 称规 格数量单机功率总功率1塔 吊QTZ63250kw100kw3人 货 电 梯Scd200/200330kw90kw6砂浆搅拌机JGC3503 7.50kw22.5kw8钢筋弯曲机Gc402 5.60kw11.2kw9钢筋切断机QJ40-12 7kw14kw11园 盘 锯MJ1003 3.0kw 9.0kw12平 刨 机MB1031 2.8kw2.8kw13砼 振 动 器ZD-1008 1.1kw8.8kw14高 压 水 泵GCA-1001 20kw20kw合 计 ∑P1=278.3kw5、主体施工阶段施工用电焊机及电焊装置设备 P2序号设备名称规格型号数量额定功率总功率等效功率1对焊机VN1-1001100 kvA100 kvA44.3 kw对焊机VN1-1601160 kvA160 kvA70.88 kw2电焊机BX-300417.5 kvA175 kvA48 kw3电渣焊机BX3-500250 kvA100 kvA44.3 kw合计 ∑P2= 207.48KW6、施工现...
