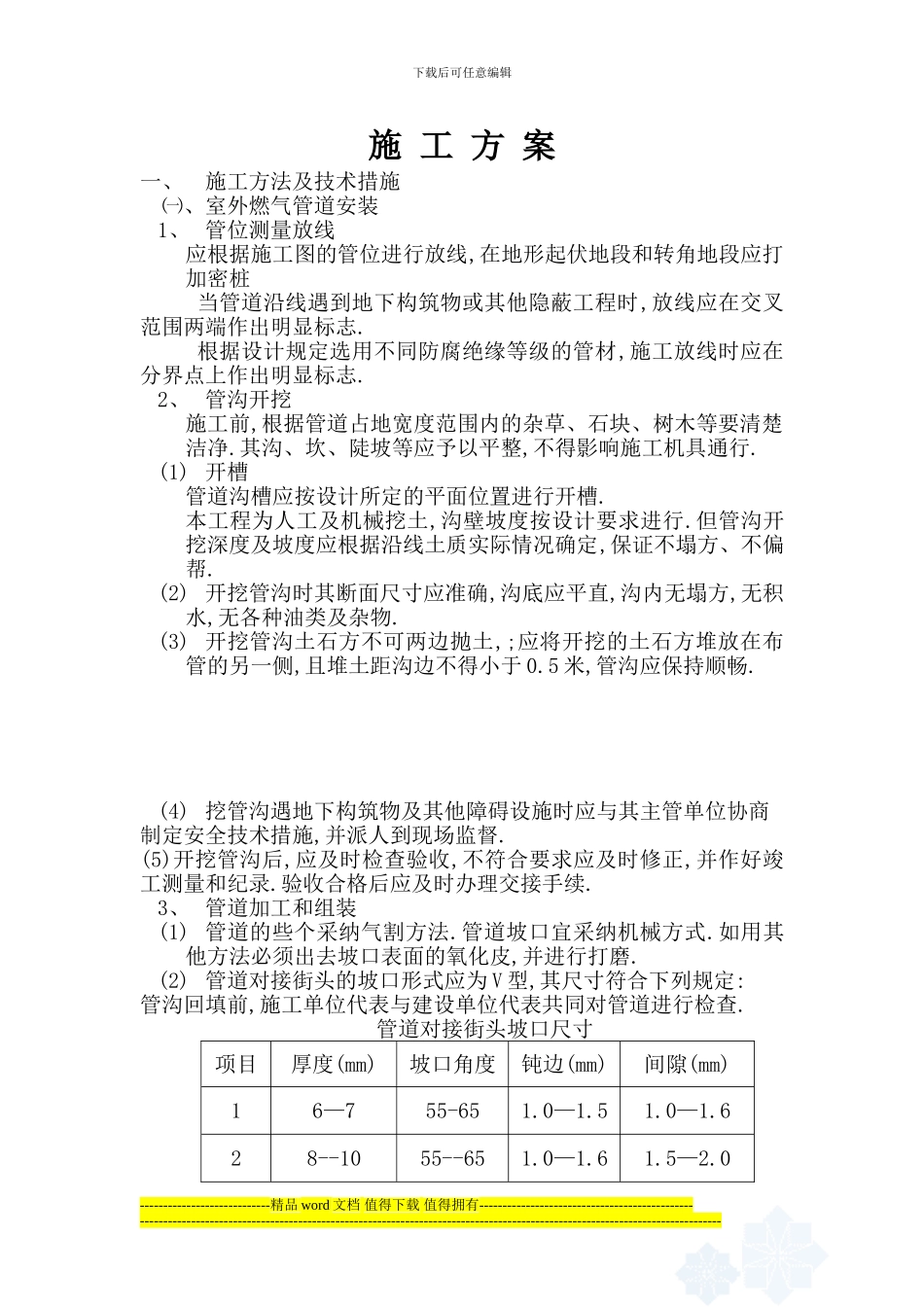

下载后可任意编辑施 工 方 案一、施工方法及技术措施 ㈠、室外燃气管道安装1、 管位测量放线应根据施工图的管位进行放线,在地形起伏地段和转角地段应打加密桩 当管道沿线遇到地下构筑物或其他隐蔽工程时,放线应在交叉范围两端作出明显标志
根据设计规定选用不同防腐绝缘等级的管材,施工放线时应在分界点上作出明显标志
2、 管沟开挖施工前,根据管道占地宽度范围内的杂草、石块、树木等要清楚洁净
其沟、坎、陡坡等应予以平整,不得影响施工机具通行
(1) 开槽管道沟槽应按设计所定的平面位置进行开槽
本工程为人工及机械挖土,沟壁坡度按设计要求进行
但管沟开挖深度及坡度应根据沿线土质实际情况确定,保证不塌方、不偏帮
(2) 开挖管沟时其断面尺寸应准确,沟底应平直,沟内无塌方,无积水,无各种油类及杂物
(3) 开挖管沟土石方不可两边抛土,;应将开挖的土石方堆放在布管的另一侧,且堆土距沟边不得小于 0
5 米,管沟应保持顺畅
(4) 挖管沟遇地下构筑物及其他障碍设施时应与其主管单位协商制定安全技术措施,并派人到现场监督
(5)开挖管沟后,应及时检查验收,不符合要求应及时修正,并作好竣工测量和纪录
验收合格后应及时办理交接手续
3、 管道加工和组装(1) 管道的些个采纳气割方法
管道坡口宜采纳机械方式
如用其他方法必须出去坡口表面的氧化皮,并进行打磨
(2) 管道对接街头的坡口形式应为 V 型,其尺寸符合下列规定:管沟回填前,施工单位代表与建设单位代表共同对管道进行检查
管道对接街头坡口尺寸项目厚度(mm)坡口角度钝边(mm)间隙(mm)16—755-651
628--1055--651
