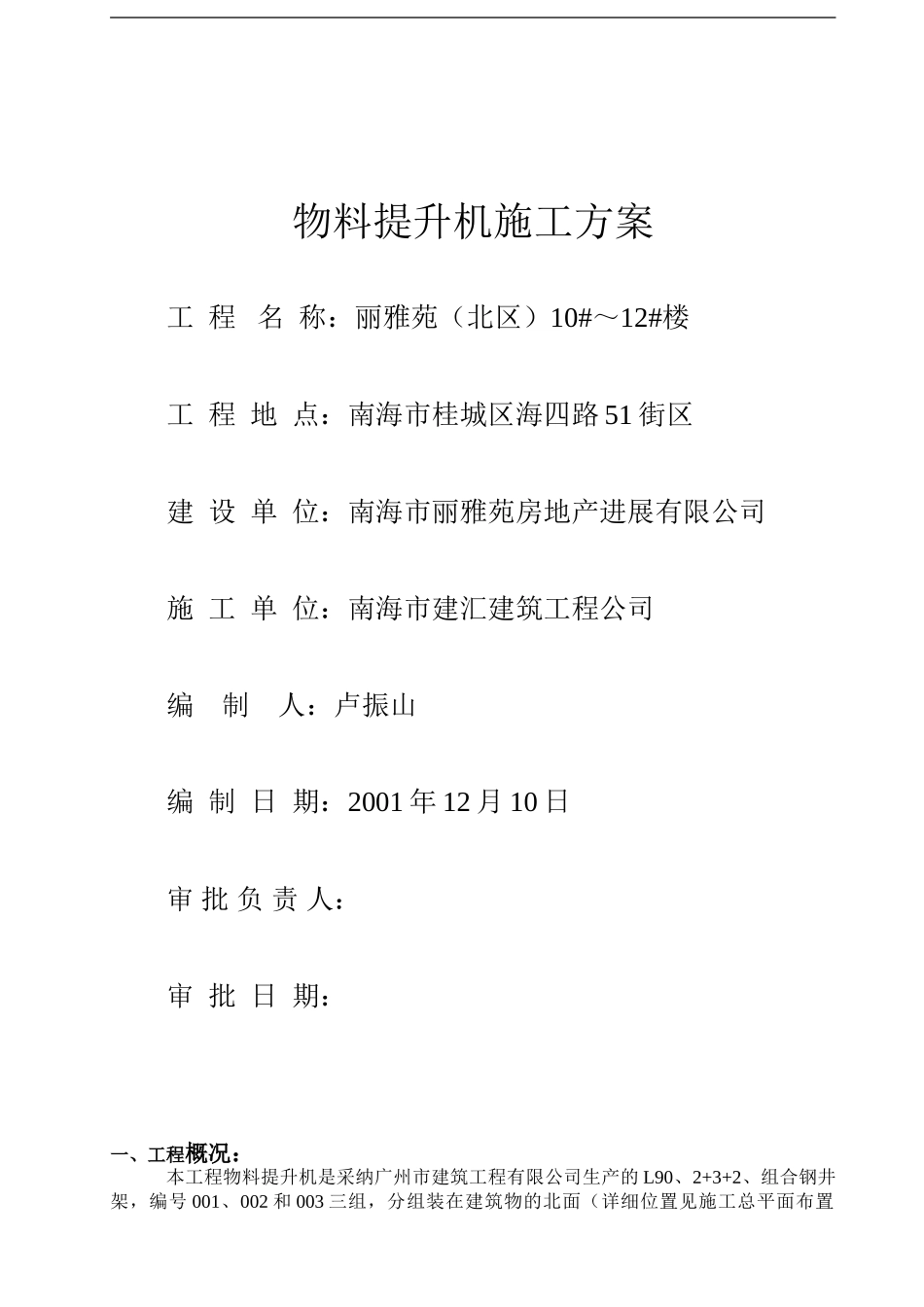

物料提升机施工方案工 程 名 称:丽雅苑(北区)10#~12#楼工 程 地 点:南海市桂城区海四路 51 街区建 设 单 位:南海市丽雅苑房地产进展有限公司施 工 单 位:南海市建汇建筑工程公司 编 制 人:卢振山编 制 日 期:2001 年 12 月 10 日审 批 负 责 人:审 批 日 期:一、工程概况:本工程物料提升机是采纳广州市建筑工程有限公司生产的 L90、2+3+2、组合钢井架,编号 001、002 和 003 三组,分组装在建筑物的北面(详细位置见施工总平面布置下载后可任意编辑图)

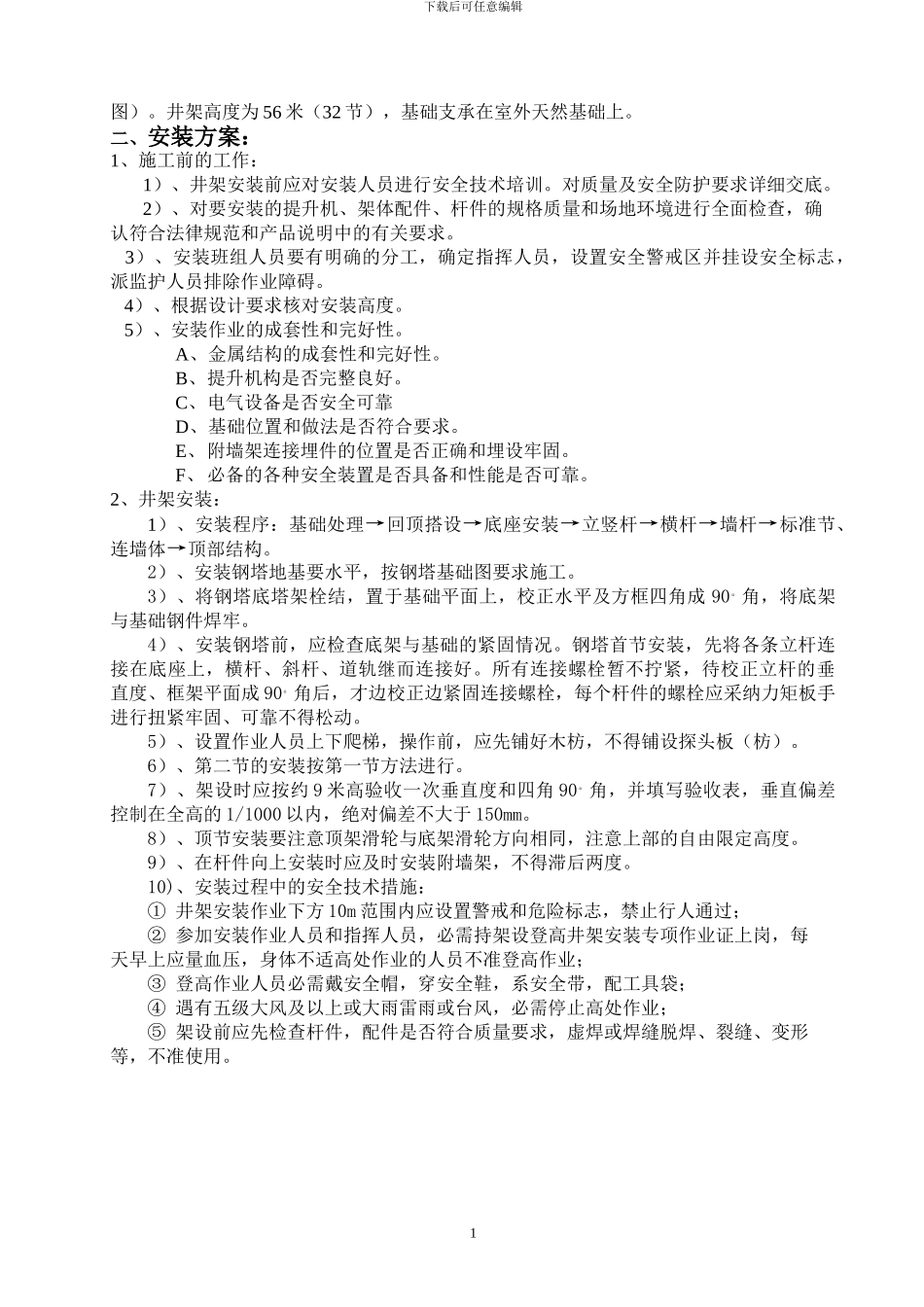

井架高度为 56 米(32 节),基础支承在室外天然基础上
二、安装方案:1、施工前的工作:1)、井架安装前应对安装人员进行安全技术培训
对质量及安全防护要求详细交底
2)、对要安装的提升机、架体配件、杆件的规格质量和场地环境进行全面检查,确认符合法律规范和产品说明中的有关要求
3)、安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区并挂设安全标志,派监护人员排除作业障碍
4)、根据设计要求核对安装高度
5)、安装作业的成套性和完好性
A、金属结构的成套性和完好性
B、提升机构是否完整良好
C、电气设备是否安全可靠D、基础位置和做法是否符合要求
E、附墙架连接埋件的位置是否正确和埋设牢固
F、必备的各种安全装置是否具备和性能是否可靠
2、井架安装:1)、安装程序:基础处理→回顶搭设→底座安装→立竖杆→横杆→墙杆→标准节、连墙体→顶部结构
2)、安装钢塔地基要水平,按钢塔基础图要求施工
3)、将钢塔底塔架栓结,置于基础平面上,校正水平及方框四角成 90
角,将底架与基础钢件焊牢
4)、安装钢塔前,应检查底架与基础的紧固情况
钢塔首节安装,先将各条立杆连接在底座上,横杆、斜杆、道轨继而连接好
所有连接螺栓暂不拧紧,待校正立杆的垂直度、框架平面成 90
角后,才边校正边紧固
