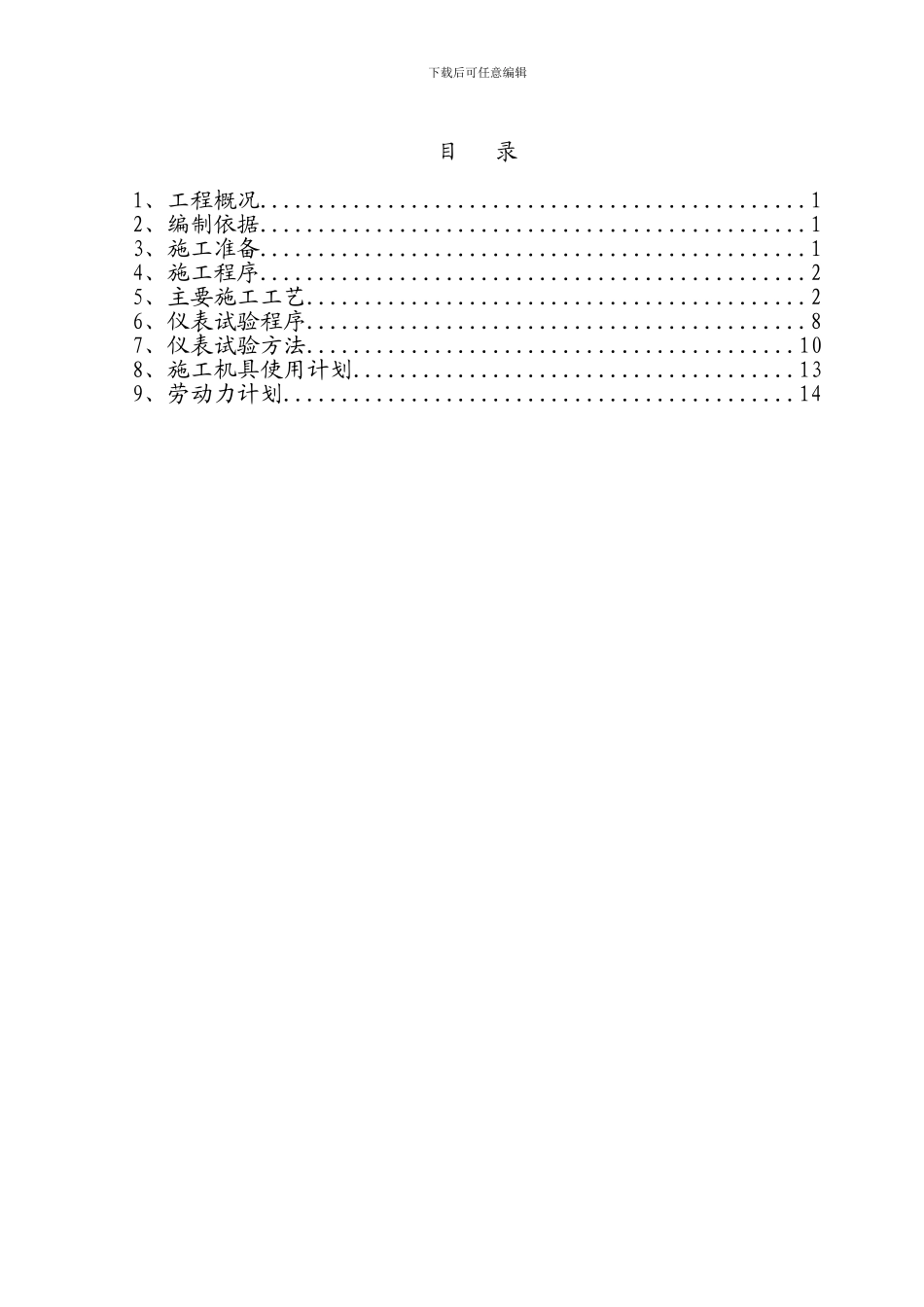

下载后可任意编辑目 录1、工程概况
12、编制依据
13、施工准备
14、施工程序
25、主要施工工艺
26、仪表试验程序
87、仪表试验方法
108、施工机具使用计划
139、劳动力计划

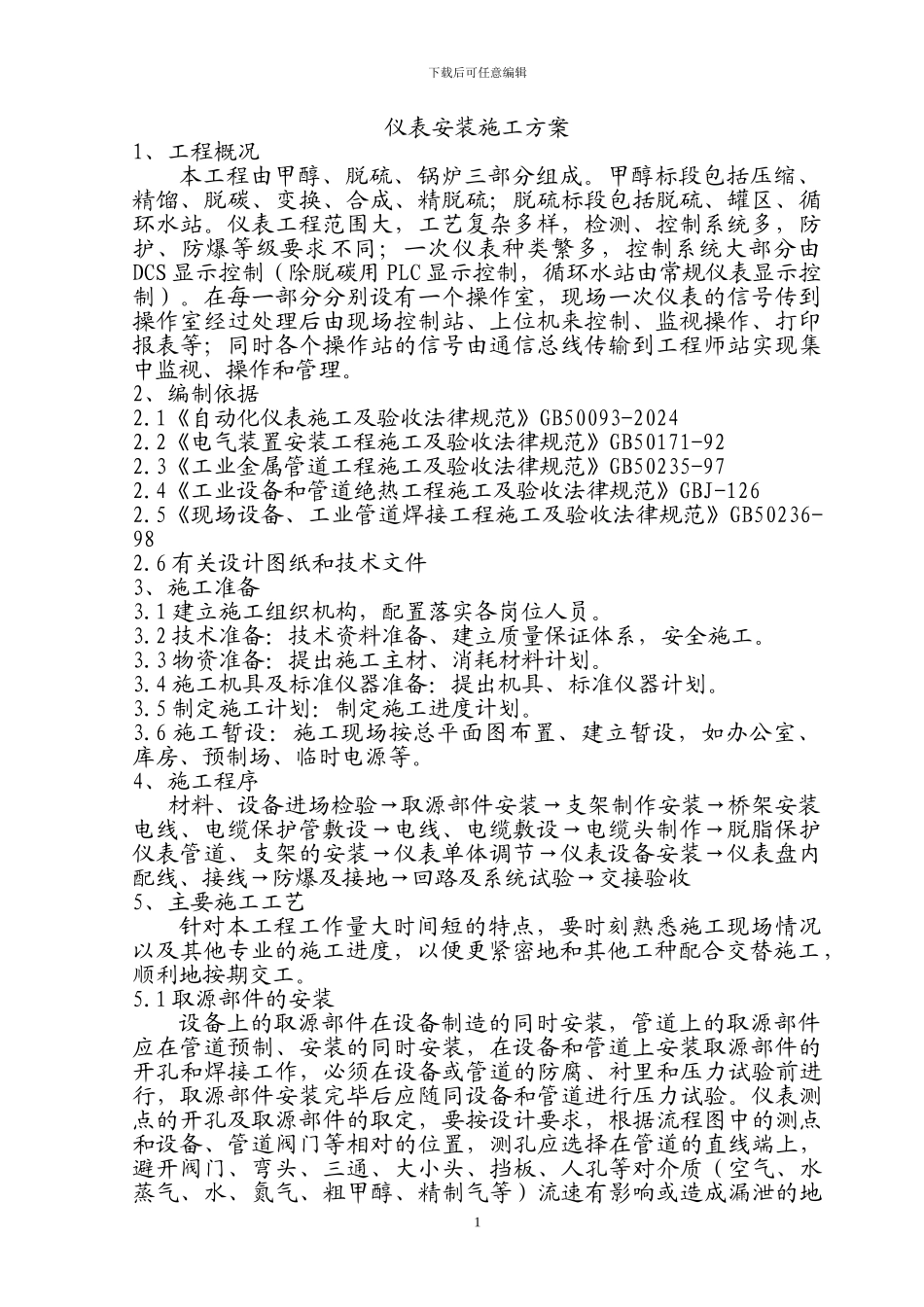

14下载后可任意编辑仪表安装施工方案1、工程概况本工程由甲醇、脱硫、锅炉三部分组成
甲醇标段包括压缩、精馏、脱碳、变换、合成、精脱硫;脱硫标段包括脱硫、罐区、循环水站
仪表工程范围大,工艺复杂多样,检测、控制系统多,防护、防爆等级要求不同;一次仪表种类繁多,控制系统大部分由DCS 显示控制(除脱碳用 PLC 显示控制,循环水站由常规仪表显示控制)
在每一部分分别设有一个操作室,现场一次仪表的信号传到操作室经过处理后由现场控制站、上位机来控制、监视操作、打印报表等;同时各个操作站的信号由通信总线传输到工程师站实现集中监视、操作和管理
2、编制依据2
1《自动化仪表施工及验收法律规范》GB50093-20242
2《电气装置安装
