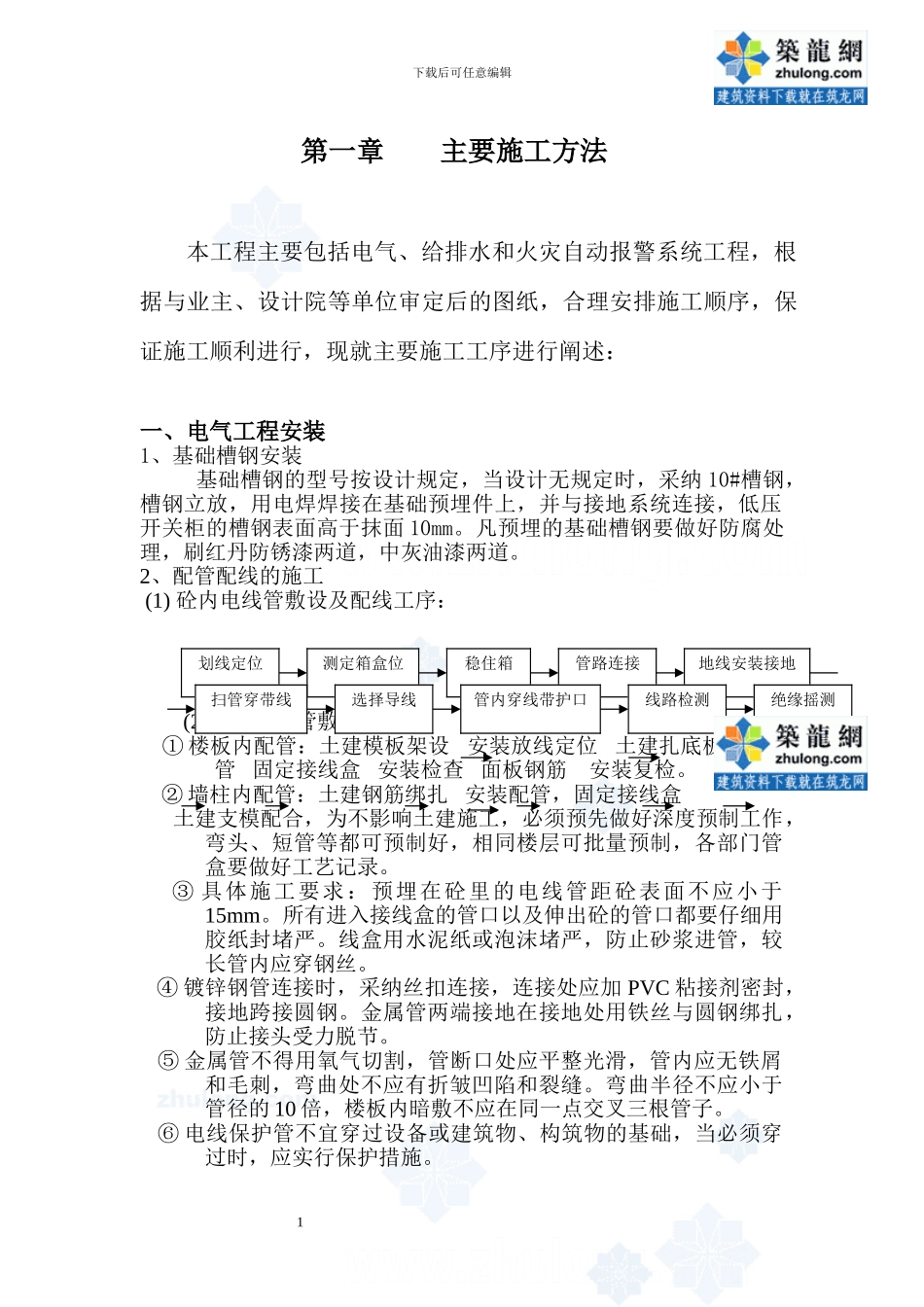

下载后可任意编辑第一章 主要施工方法本工程主要包括电气、给排水和火灾自动报警系统工程,根据与业主、设计院等单位审定后的图纸,合理安排施工顺序,保证施工顺利进行,现就主要施工工序进行阐述:一、电气工程安装1、基础槽钢安装 基础槽钢的型号按设计规定,当设计无规定时,采纳 10#槽钢,槽钢立放,用电焊焊接在基础预埋件上,并与接地系统连接,低压开关柜的槽钢表面高于抹面 10mm。凡预埋的基础槽钢要做好防腐处理,刷红丹防锈漆两道,中灰油漆两道。2、配管配线的施工 (1) 砼内电线管敷设及配线工序:(2)砼内电线管敷设: ① 楼板内配管:土建模板架设 安装放线定位 土建扎底板筋 配管 固定接线盒 安装检查 面板钢筋 安装复检。 ② 墙柱内配管:土建钢筋绑扎 安装配管,固定接线盒 土建支模配合,为不影响土建施工,必须预先做好深度预制工作,弯头、短管等都可预制好,相同楼层可批量预制,各部门管盒要做好工艺记录。 ③ 具体施工要求:预埋在砼里的电线管距砼表面不应小于15mm。所有进入接线盒的管口以及伸出砼的管口都要仔细用胶纸封堵严。线盒用水泥纸或泡沫堵严,防止砂浆进管,较长管内应穿钢丝。 ④ 镀锌钢管连接时,采纳丝扣连接,连接处应加 PVC 粘接剂密封,接地跨接圆钢。金属管两端接地在接地处用铁丝与圆钢绑扎,防止接头受力脱节。 ⑤ 金属管不得用氧气切割,管断口处应平整光滑,管内应无铁屑和毛刺,弯曲处不应有折皱凹陷和裂缝。弯曲半径不应小于管径的 10 倍,楼板内暗敷不应在同一点交叉三根管子。 ⑥ 电线保护管不宜穿过设备或建筑物、构筑物的基础,当必须穿过时,应实行保护措施。 1划线定位测定箱盒位稳住箱管路连接地线安装接地扫管穿带线选择导线管内穿线带护口线路检测绝缘摇测下载后可任意编辑 ⑦ 线路保护管应沿最近的路线敷设,应尽量减少弯曲。 ⑧ 线路保护管长度超过 10 米,应分段做拉线盒。 ⑨ 进入落地式配电柜或配电箱的电线保护管,排列应整齐,管口宜高出箱柜基础面 50~80mm。 ⑩ 所有金属管两端均应可靠接地。 (3)明配钢管敷设① 明配管路应按设计图纸要求选择最佳敷设方式,沿墙或沿钢结构支架。② 管路敷设中应排列整齐横平竖直,支点固定,卡距一致,穿楼、穿墙应加保护管,过伸缩缝处用金属软管连接。③ 固定点间距均匀,钢管管卡间的最大距离应符合下表规定。管卡与终端、弯头中点、电器器具或盒(箱)边缘的距离宜为150mm-500mm。钢管管卡...
