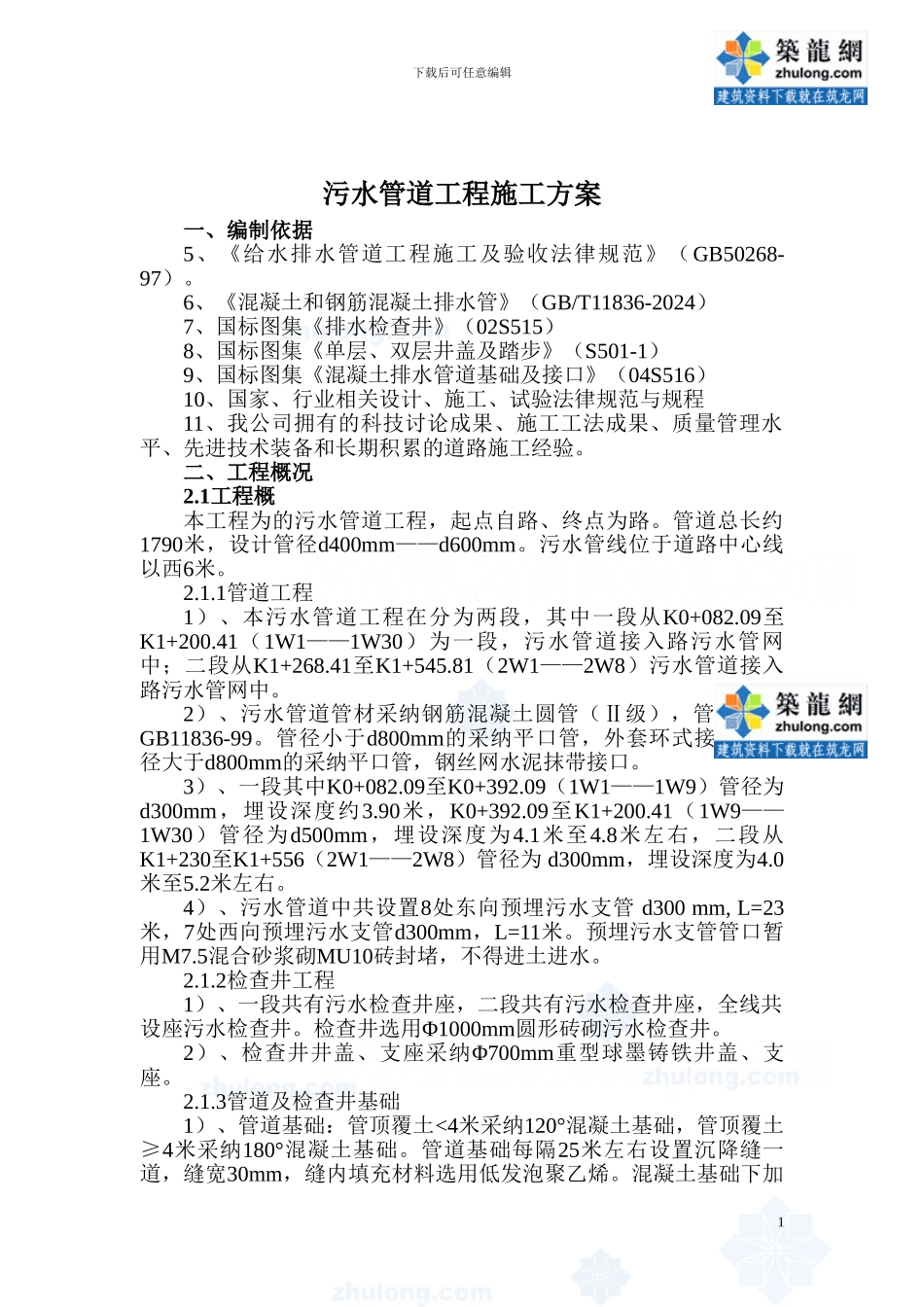

下载后可任意编辑污水管道工程施工方案一、编制依据5、《给水排水管道工程施工及验收法律规范》(GB50268-97)。6、《混凝土和钢筋混凝土排水管》(GB/T11836-2024)7、国标图集《排水检查井》(02S515)8、国标图集《单层、双层井盖及踏步》(S501-1)9、国标图集《混凝土排水管道基础及接口》(04S516)10、国家、行业相关设计、施工、试验法律规范与规程11、我公司拥有的科技讨论成果、施工工法成果、质量管理水平、先进技术装备和长期积累的道路施工经验。二、工程概况2.1工程概本工程为的污水管道工程,起点自路、终点为路。管道总长约1790米,设计管径d400mm——d600mm。污水管线位于道路中心线以西6米。2.1.1管道工程1)、本污水管道工程在分为两段,其中一段从K0+082.09至K1+200.41(1W1——1W30)为一段,污水管道接入路污水管网中;二段从K1+268.41至K1+545.81(2W1——2W8)污水管道接入路污水管网中。2)、污水管道管材采纳钢筋混凝土圆管(Ⅱ级),管材标准GB11836-99。管径小于d800mm的采纳平口管,外套环式接口;管径大于d800mm的采纳平口管,钢丝网水泥抹带接口。3)、一段其中K0+082.09至K0+392.09(1W1——1W9)管径为 d300mm,埋设深度约3.90米,K0+392.09至K1+200.41(1W9——1W30)管径为d500mm,埋设深度为4.1米至4.8米左右,二段从K1+230至K1+556(2W1——2W8)管径为 d300mm,埋设深度为4.0米至5.2米左右。4)、污水管道中共设置8处东向预埋污水支管 d300 mm, L=23米,7处西向预埋污水支管d300mm,L=11米。预埋污水支管管口暂用M7.5混合砂浆砌MU10砖封堵,不得进土进水。2.1.2检查井工程1)、一段共有污水检查井座,二段共有污水检查井座,全线共设座污水检查井。检查井选用Φ1000mm圆形砖砌污水检查井。2)、检查井井盖、支座采纳Φ700mm重型球墨铸铁井盖、支座。2.1.3管道及检查井基础1)、管道基础:管顶覆土<4米采纳120°混凝土基础,管顶覆土≥4米采纳180°混凝土基础。管道基础每隔25米左右设置沉降缝一道,缝宽30mm,缝内填充材料选用低发泡聚乙烯。混凝土基础下加1下载后可任意编辑设300mm厚3:7灰土垫层,宽度外放100mm。管道沟槽回填土应予以压实,压实系数≥90%。2)、检查井基础:检查井混凝土基础厚度等于干管管基厚,混凝土基础下均应加设300mm厚3:7灰土垫层,检查井周围用灰土回填回填宽度为0.5米,压实系数≥95%,回填高度至道路结构层标高。3)、在施工中除道路交叉口检查井井位不能移动外,其余各...
