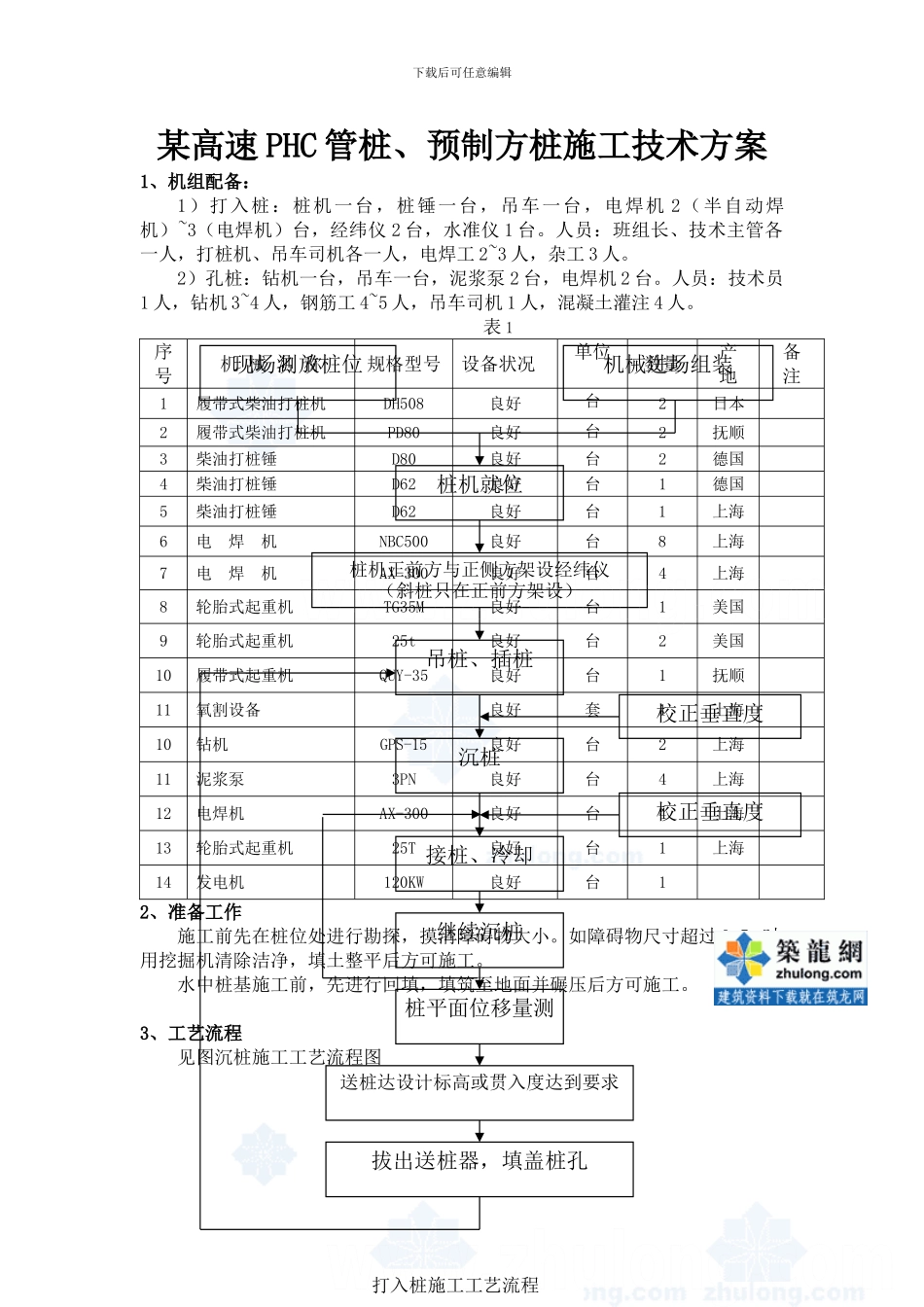

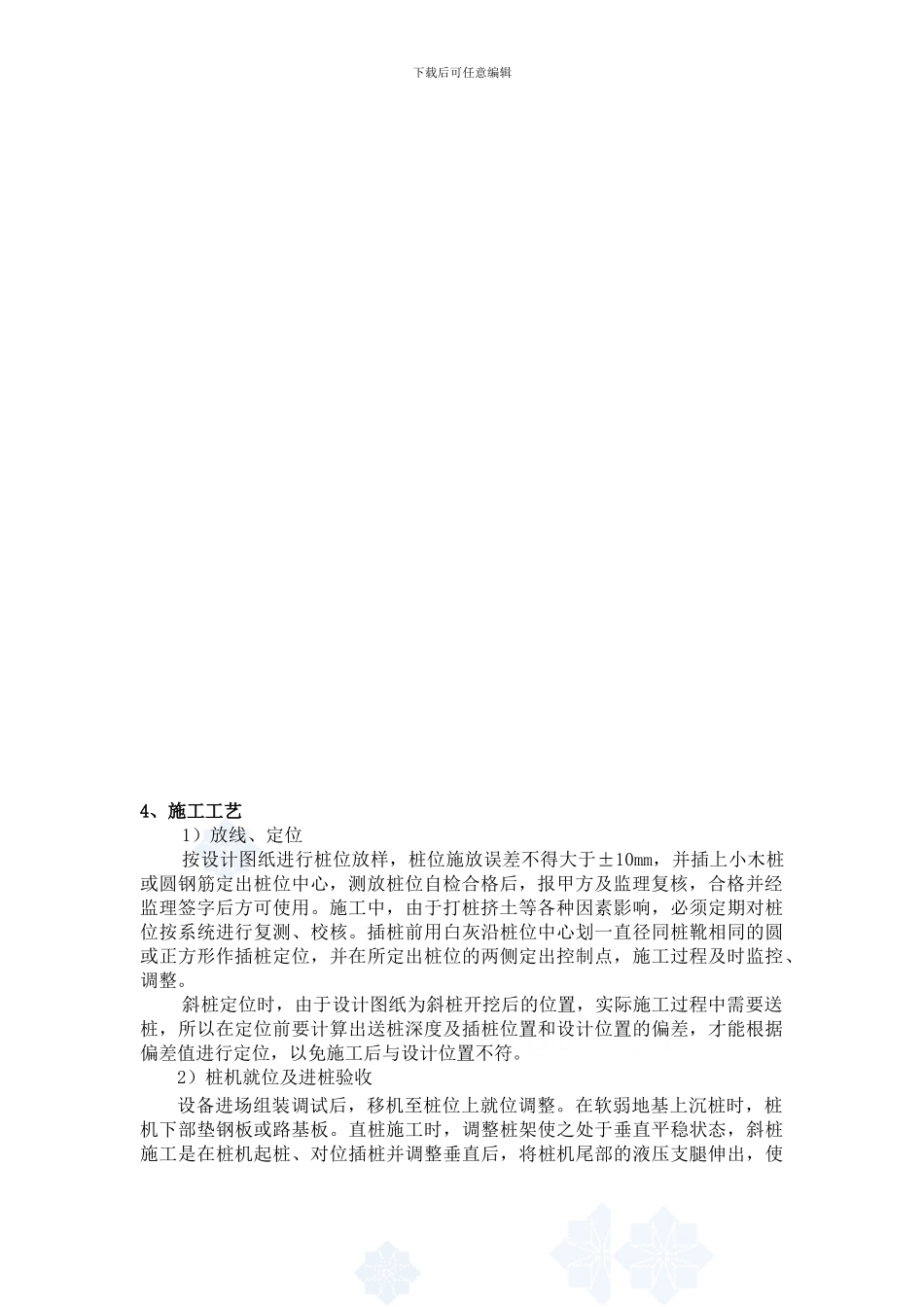

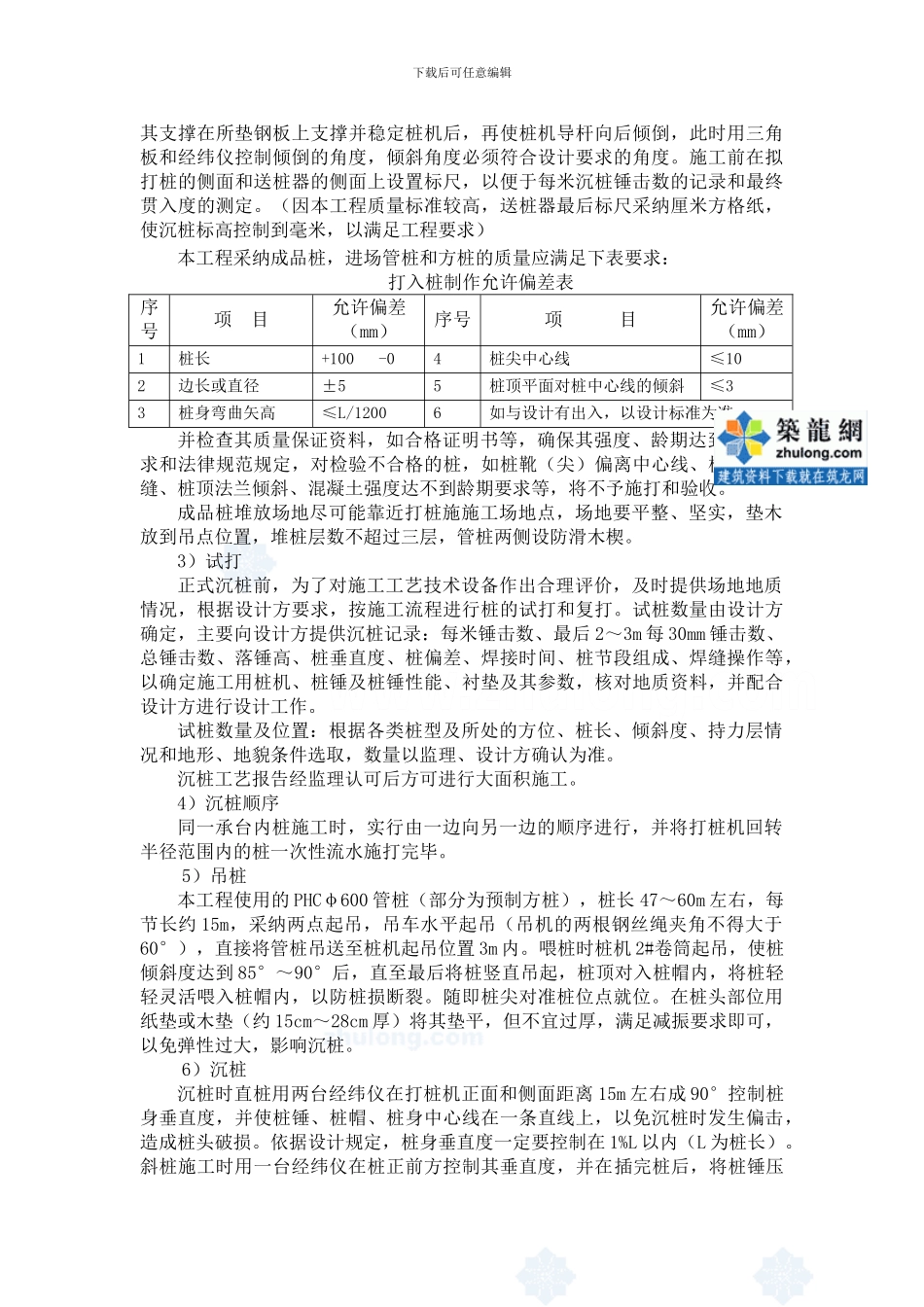

下载后可任意编辑某高速 PHC 管桩、预制方桩施工技术方案1、机组配备:1)打入桩:桩机一台,桩锤一台,吊车一台,电焊机 2(半自动焊机)~3(电焊机)台,经纬仪 2 台,水准仪 1 台。人员:班组长、技术主管各一人,打桩机、吊车司机各一人,电焊工 2~3 人,杂工 3 人。2)孔桩:钻机一台,吊车一台,泥浆泵 2 台,电焊机 2 台。人员:技术员1 人,钻机 3~4 人,钢筋工 4~5 人,吊车司机 1 人,混凝土灌注 4 人。 表 1序号机 械 名 称规格型号设备状况单位数量产 地备注1履带式柴油打桩机DH508良好台2日本2履带式柴油打桩机PD80良好台2抚顺3柴油打桩锤D80良好台2德国4柴油打桩锤D62良好台1德国5柴油打桩锤D62良好台1上海6电 焊 机NBC500良好台8上海7电 焊 机AX-300良好台4上海8轮胎式起重机TG35M良好台1美国9轮胎式起重机25t良好台2美国10履带式起重机QUY-35良好台1抚顺11氧割设备良好套1上海10钻机GPS-15良好台2上海11泥浆泵3PN良好台4上海12电焊机AX-300良好台4上海13轮胎式起重机25T良好台1上海14发电机120KW良好台12、准备工作施工前先在桩位处进行勘探,摸清障碍物大小。如障碍物尺寸超过 0.5m 时,用挖掘机清除洁净,填土整平后方可施工。水中桩基施工前,先进行回填,填筑至地面并碾压后方可施工。3、工艺流程见图沉桩施工工艺流程图现场测放桩位机械进场组装桩机就位桩机正前方与正侧方架设经纬仪(斜桩只在正前方架设)吊桩、插桩沉桩接桩、冷却继续沉桩桩平面位移量测送桩达设计标高或贯入度达到要求拔出送桩器,填盖桩孔校正垂直度校正垂直度打入桩施工工艺流程下载后可任意编辑4、施工工艺1)放线、定位按设计图纸进行桩位放样,桩位施放误差不得大于±10mm,并插上小木桩或圆钢筋定出桩位中心,测放桩位自检合格后,报甲方及监理复核,合格并经监理签字后方可使用。施工中,由于打桩挤土等各种因素影响,必须定期对桩位按系统进行复测、校核。插桩前用白灰沿桩位中心划一直径同桩靴相同的圆或正方形作插桩定位,并在所定出桩位的两侧定出控制点,施工过程及时监控、调整。斜桩定位时,由于设计图纸为斜桩开挖后的位置,实际施工过程中需要送桩,所以在定位前要计算出送桩深度及插桩位置和设计位置的偏差,才能根据偏差值进行定位,以免施工后与设计位置不符。2)桩机就位及进桩验收设备进场组装调试后,移机至桩位上就位调整。在软弱地基上沉桩时,桩机下部垫钢板或路基板。直桩施工时,调整桩...
