电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

某高层住宅楼泥浆护壁冲孔灌注桩基础工程施工方案-secretVIP免费

某高层住宅楼泥浆护壁冲孔灌注桩基础工程施工方案-secret_第1页
某高层住宅楼泥浆护壁冲孔灌注桩基础工程施工方案-secret_第2页
某高层住宅楼泥浆护壁冲孔灌注桩基础工程施工方案-secret_第3页

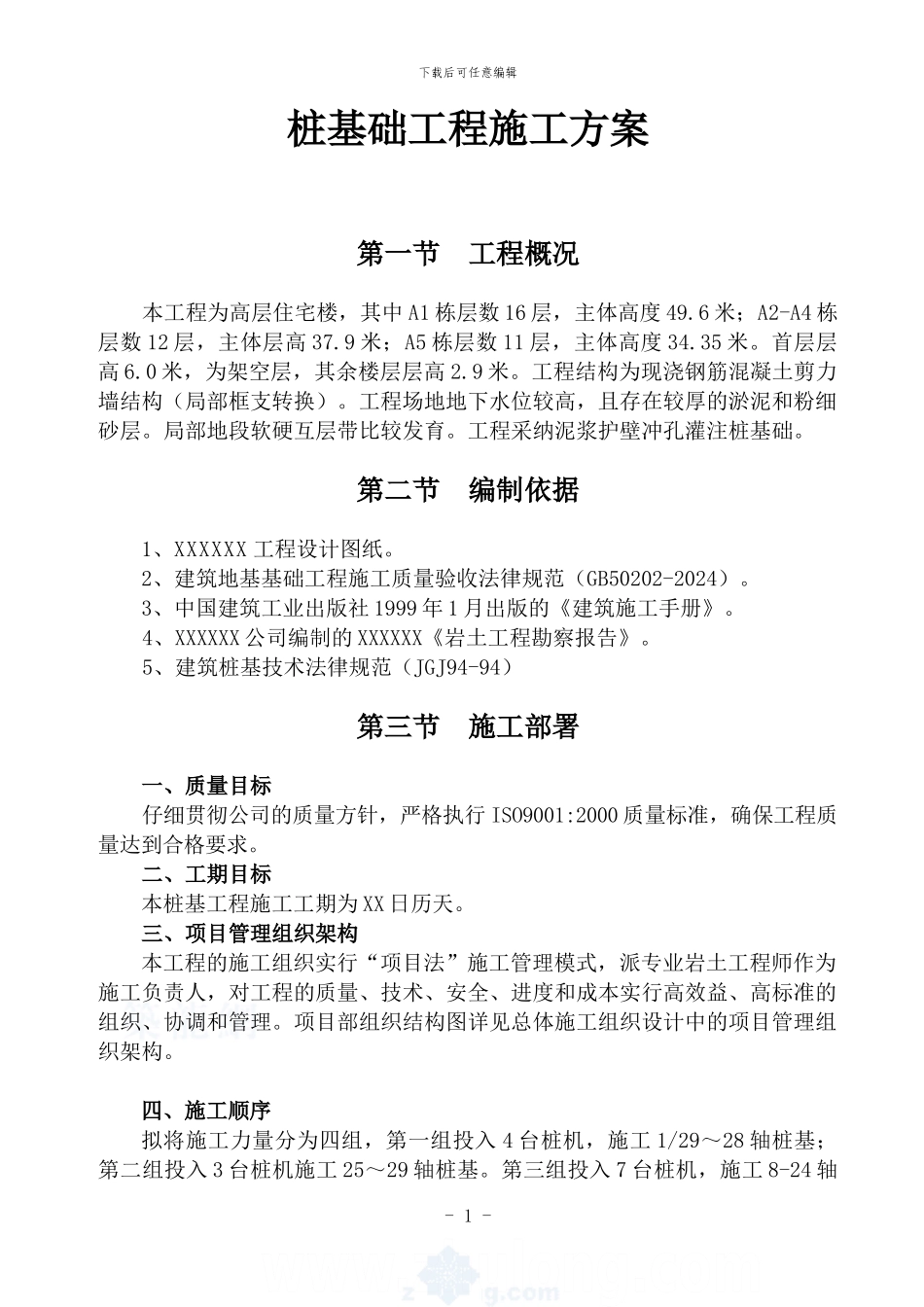

下载后可任意编辑桩基础工程施工方案第一节 工程概况 本工程为高层住宅楼,其中 A1 栋层数 16 层,主体高度 49.6 米;A2-A4 栋层数 12 层,主体层高 37.9 米;A5 栋层数 11 层,主体高度 34.35 米。首层层高 6.0 米,为架空层,其余楼层层高 2.9 米。工程结构为现浇钢筋混凝土剪力墙结构(局部框支转换)。工程场地地下水位较高,且存在较厚的淤泥和粉细砂层。局部地段软硬互层带比较发育。工程采纳泥浆护壁冲孔灌注桩基础。第二节 编制依据 1、XXXXXX 工程设计图纸。 2、建筑地基基础工程施工质量验收法律规范(GB50202-2024)。 3、中国建筑工业出版社 1999 年 1 月出版的《建筑施工手册》。4、XXXXXX 公司编制的 XXXXXX《岩土工程勘察报告》。5、建筑桩基技术法律规范(JGJ94-94)第三节 施工部署 一、质量目标 仔细贯彻公司的质量方针,严格执行 ISO9001:2000 质量标准,确保工程质量达到合格要求。 二、工期目标本桩基工程施工工期为 XX 日历天。三、项目管理组织架构本工程的施工组织实行“项目法”施工管理模式,派专业岩土工程师作为施工负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。项目部组织结构图详见总体施工组织设计中的项目管理组织架构。四、施工顺序拟将施工力量分为四组,第一组投入 4 台桩机,施工 1/29~28 轴桩基;第二组投入 3 台桩机施工 25~29 轴桩基。第三组投入 7 台桩机,施工 8-24 轴- 1 -下载后可任意编辑桩基,第四组投入 3 台桩机施工 1-8 组桩基。总体施工顺序为由西向东同时施工。五、施工方法及机械的选择根据本场地地质特点(基岩埋藏浅,微风化岩面起伏大,岩石裂隙发育,地下水丰富)结合我单位在同类工程中的施工经验,决定采纳冲击成孔。冲孔桩机选用 ZK5000 型和 ZK8000 型。钢筋笼现场分段制作,再将钢筋笼从制作场运至孔口附近,然后小型吊运机具或起重机吊装安放,孔口焊接。砼采纳商品砼,用砼输送泵输送砼,水下导管法灌注。六、施工力量安排本工程工期紧,桩基数量大,质量要求高,因此除必须配备施工经验丰富、组织能力强的项目班子,施工力量的投入是根本保证。根据本工程的规模和施工进度的安排,我们拟在施工期间投入 145 人,桩机工 85 人,灌注工 20 人,其他工人 40 人。详见“主要劳动力用量计划表”。拟投入冲孔桩机 11 台,其中 ZK8000 型 6 台,ZK5000 型 11...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
