】查干淖尔一号井副立井井筒装备快速施工方法摘 要:介绍了查干淖尔一号井副立井井筒装备的快速施工方案和经验,大大缩短了施工工期
关键词:立井 井筒装备 安装 施工方法1 工程概况查干淖尔一号井副井井筒直径 9 米,井深 180 米(不含水窝)
罐道采纳240*220*12 方形空心型钢 4 根;托架采纳 16mm 厚钢板制作,采纳喷砂除锈,外表面采纳电弧喷锌防腐
副井梯子间 34 层,采纳玻璃钢梯子间;副井井筒安装φ273*7 排水管路两趟、φ168*4
5 压风管路一趟、φ159*4
5 注氮管路一趟,下载后可任意编辑井筒所有管路外表面采纳喷砂除锈,电弧喷锌防腐,表面另加环氧富锌漆三遍,所有管道内部采纳沥青漆防腐二遍
副井筒电缆动力电缆 4 趟,通讯及信号电缆 6 趟
2 施工前准备工作由于本工程施工环境特别,工作量大,工期紧,施工准备工作必须做到科学周密
⑴根据现场实际情况,合理布置好施工场地
⑵开工前将施工所使用的各类工器具准备齐全,并仔细检查,必须做到完好使用
⑶制作一个间距为 5 米,直径为 8 米的两层吊盘,一层二层吊盘采纳立柱连接,满足施工要求
⑷照明及通讯电缆沿吊盘绳敷设,每层吊盘上安装照明设施
⑸仔细检查通风系统,必须把证通风良好
⑹测量放线是整个准备工作最关键部位,放线前必须派专业人员对井壁由上到下仔细检查一遍,测量人员必须严格执行工程测量法律规范有关规定工作
3 施工方法首先将二层吊盘回至井底检修平台位置,从检修平台往下装备,直到井底四角罐道、过人平台、井底梯子、防撞梁、过放装置及检修平台装备一次性施工完成,将吊盘拆除提至井上,井口重新组装吊盘

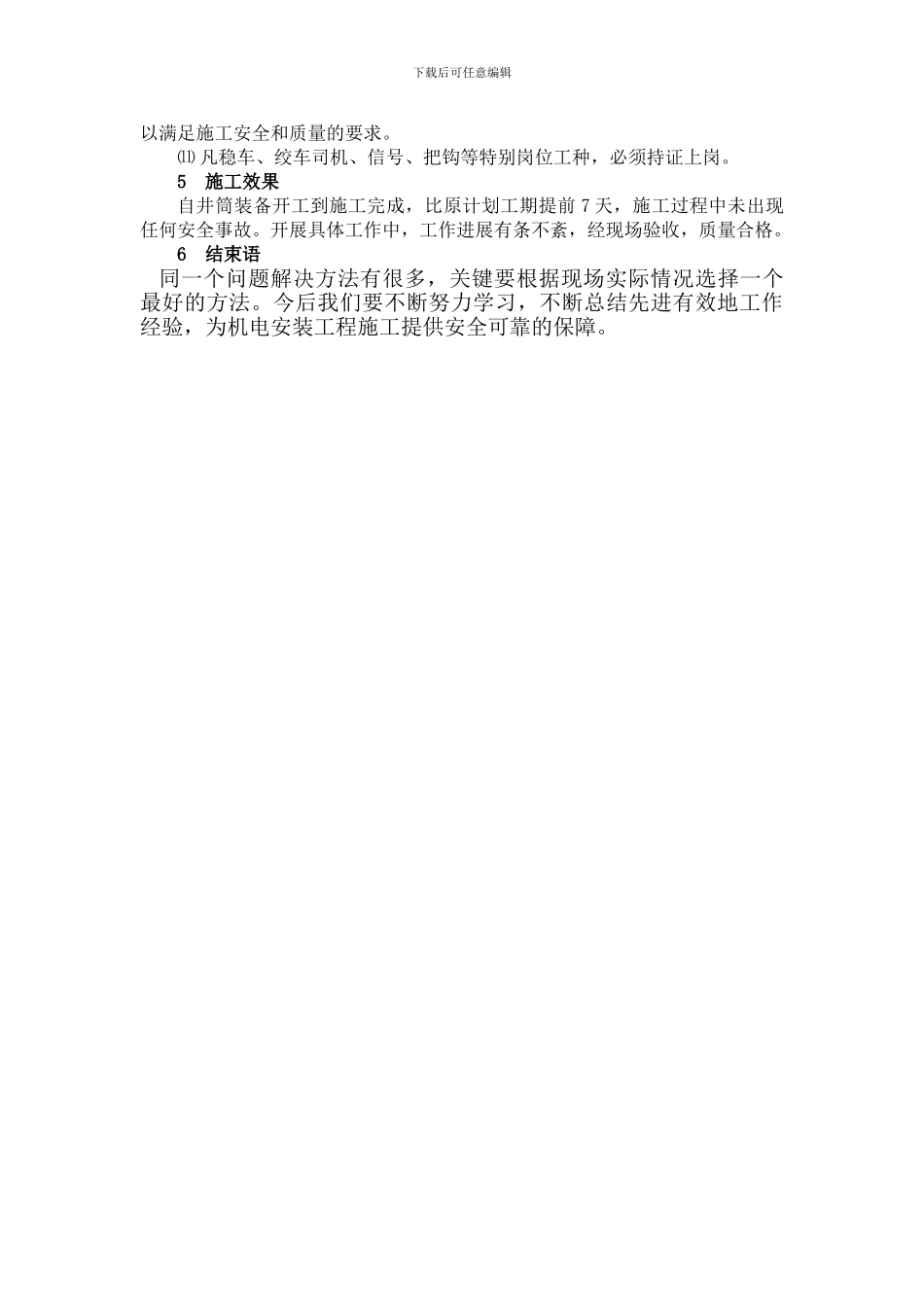

然后利用二层吊盘从上到下进行井筒标准段装备,下层盘打眼载锚杆,上层盘安装托架、电缆卡子及梯
