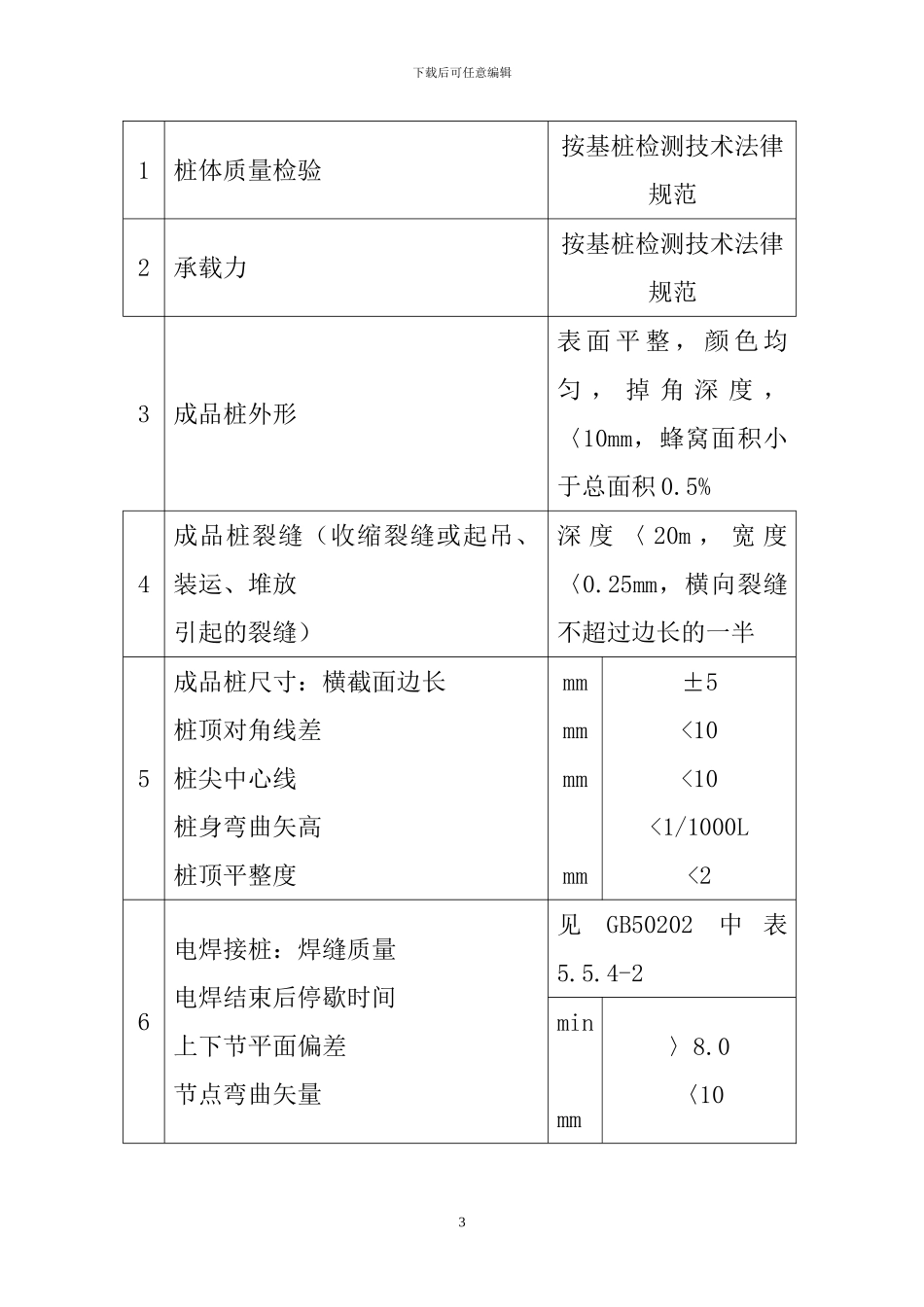

一、工程概况本工程位于*****科技开发区内,本工程紧邻******大道。总面积约*****平方米。地下室停车场建筑面积为*****平方米,层高为**m,首层建筑面积为*****平方米,层高为**m;二层建筑面积为*****平方米;三层建筑面积为****平方米;均为钢筋混凝土框架结构。本工程采纳 A 型 PHC 预应力管桩,管桩外径为Φ500mm,壁厚为 125mm,进入持力层为中风化层不小于 1米。本工程管桩施工采纳柴油锤施打方式施工,柴油锤型号采纳 60#~62#;桩锤重量 12.5~15t;冲程为 1.9~3.6m。 二、施工准备(一)作业条件1.桩基的轴线和标高均已测定完毕,并经过检查办完预检手续。桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护。2.处理完高空和地下的障碍物,如影响邻近建筑物或构筑物的使用或安全时,要会同有关单位实行有效措施,予以处理。3.据轴线放出桩位线,用木橛或钢筋头扎红带钉好桩位,并用白灰作标志,以便于施工。4.场地要碾压平整,排水畅通,保证桩机的移动和稳定垂直。5.试验桩。施工前必须打试验桩,其数量为3根,确定贯入下载后可任意编辑度并校验打桩设备、施工工艺以及技术措施是否适宜。6.选择和确定打桩机进出路线的打桩顺序,制定施工方案,作好技术交底。(二)材质要求1、 预制钢筋混凝土桩:规格质量必须符合设计要求和施工法律规范的规定,成品购买的有出厂合格证,现场预制的有相关的试验资料。2、 焊条(接桩用):型号、性能必须符合设计要求和有关标准规定,一般采纳E4303牌号。3、 钢板(接桩用):型号、性能符合设计要求,采纳低碳钢。(三)工器具主要工器具:打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢,以及木折尺等。三、质量要求钢筋混凝土预制桩的质量检验标准序号检查项目允许偏差或允许值单位数值2下载后可任意编辑1桩体质量检验按基桩检测技术法律规范2承载力按基桩检测技术法律规范3成品桩外形表 面 平 整 , 颜 色 均匀 , 掉 角 深 度 ,〈10mm,蜂窝面积小于总面积 0.5%4成品桩裂缝(收缩裂缝或起吊、装运、堆放引起的裂缝)深 度 〈 20m , 宽 度〈0.25mm,横向裂缝不超过边长的一半5成品桩尺寸:横截面边长桩顶对角线差桩尖中心线桩身弯曲矢高桩顶平整度mmmmmmmm±5<10<10<1/1000L<26电焊接桩:焊缝质量电焊结束后停歇时间上下节平面偏差节点弯曲矢量见GB50202中表5.5.4-2minmm〉8.0〈103下载后可任意编辑7硫磺胶泥接桩:胶泥浇注时间...
