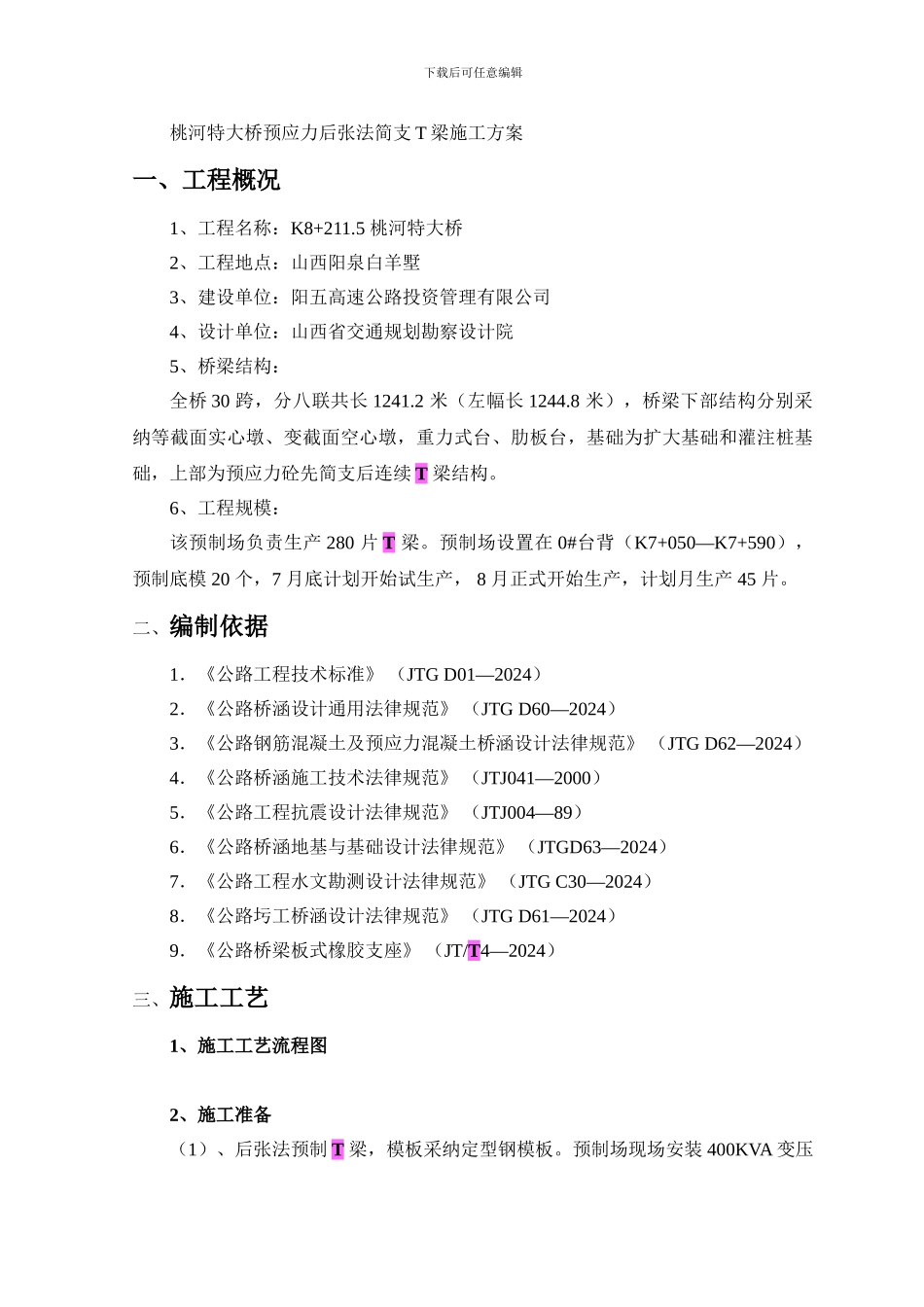

下载后可任意编辑桃河特大桥预应力后张法简支 T 梁施工方案一、工程概况1、工程名称:K8+211
5 桃河特大桥 2、工程地点:山西阳泉白羊墅 3、建设单位:阳五高速公路投资管理有限公司4、设计单位:山西省交通规划勘察设计院 5、桥梁结构:全桥 30 跨,分八联共长 1241
2 米(左幅长 1244
8 米),桥梁下部结构分别采纳等截面实心墩、变截面空心墩,重力式台、肋板台,基础为扩大基础和灌注桩基础,上部为预应力砼先简支后连续 T 梁结构
6、工程规模:该预制场负责生产 280 片 T 梁
预制场设置在 0#台背(K7+050—K7+590),预制底模 20 个,7 月底计划开始试生产, 8 月正式开始生产,计划月生产 45 片
二、编制依据1.《公路工程技术标准》 (JTG D01—2024) 2.《公路桥涵设计通用法律规范》 (JTG D60—2024) 3.《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》 (JTG D62—2024) 4.《公路桥涵施工技术法律规范》 (JTJ041—2000) 5.《公路工程抗震设计法律规范》 (JTJ004—89) 6.《公路桥涵地基与基础设计法律规范》 (JTGD63—2024)7.《公路工程水文勘测设计法律规范》 (JTG C30—2024) 8.《公路圬工桥涵设计法律规范》 (JTG D61—2024)9.《公路桥梁板式橡胶支座》 (JT/T4—2024) 三、施工工艺1、施工工艺流程图2、施工准备(1)、后张法预制 T 梁,模板采纳定型钢模板
预制场现场安装 400KVA 变压下载后可任意编辑器一台,解决施工用电问题
预制场现场设 200KW 发电机一台,以备外网停电建制梁台 搅拌砼 模板内侧涂润滑剂 模板涂润滑剂 安装底模板 安装钢筋骨架 埋设波纹管 里面系塑料管 浇捣砼 通波纹管 清理孔道 穿入预应力束 张 拉
