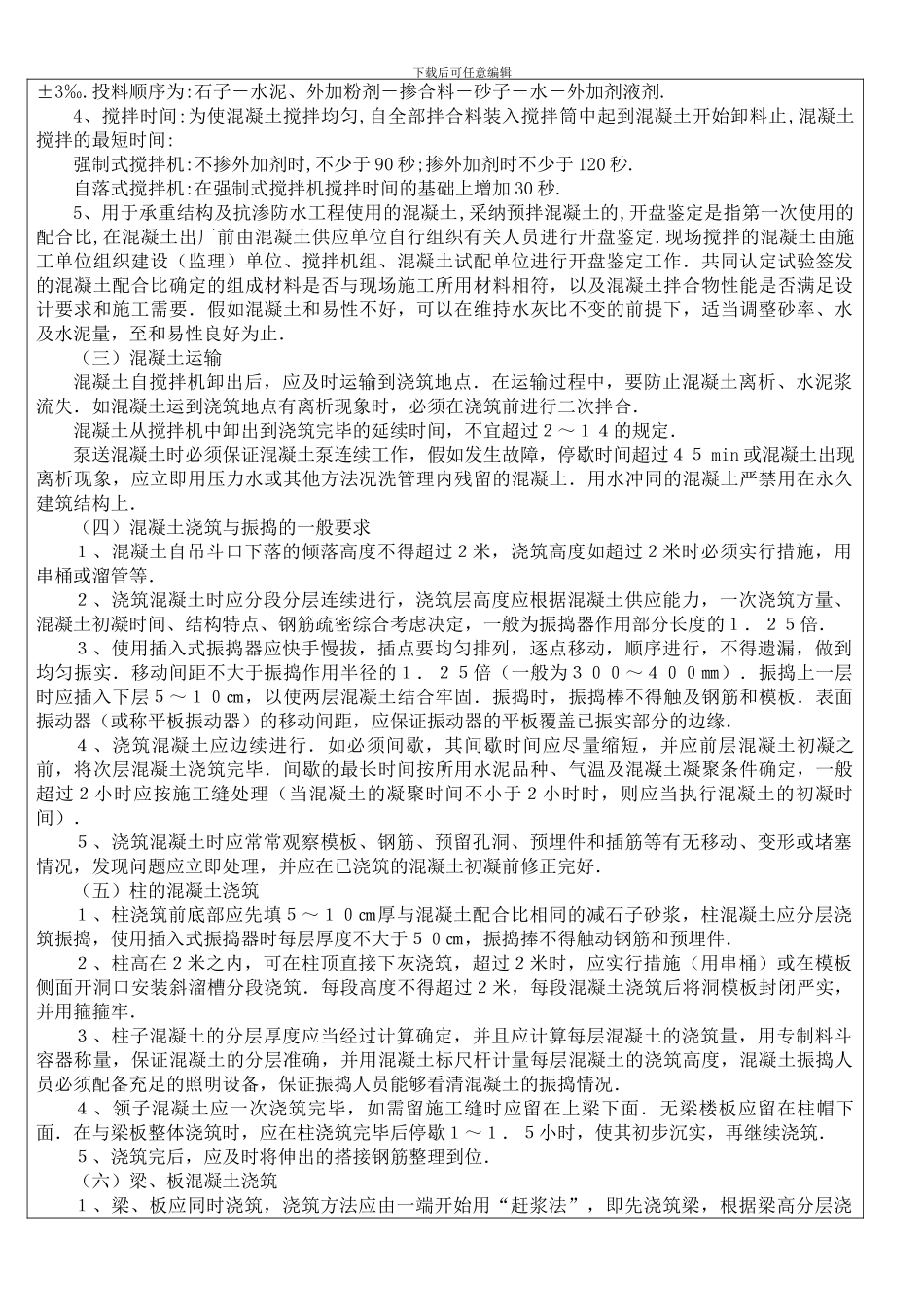

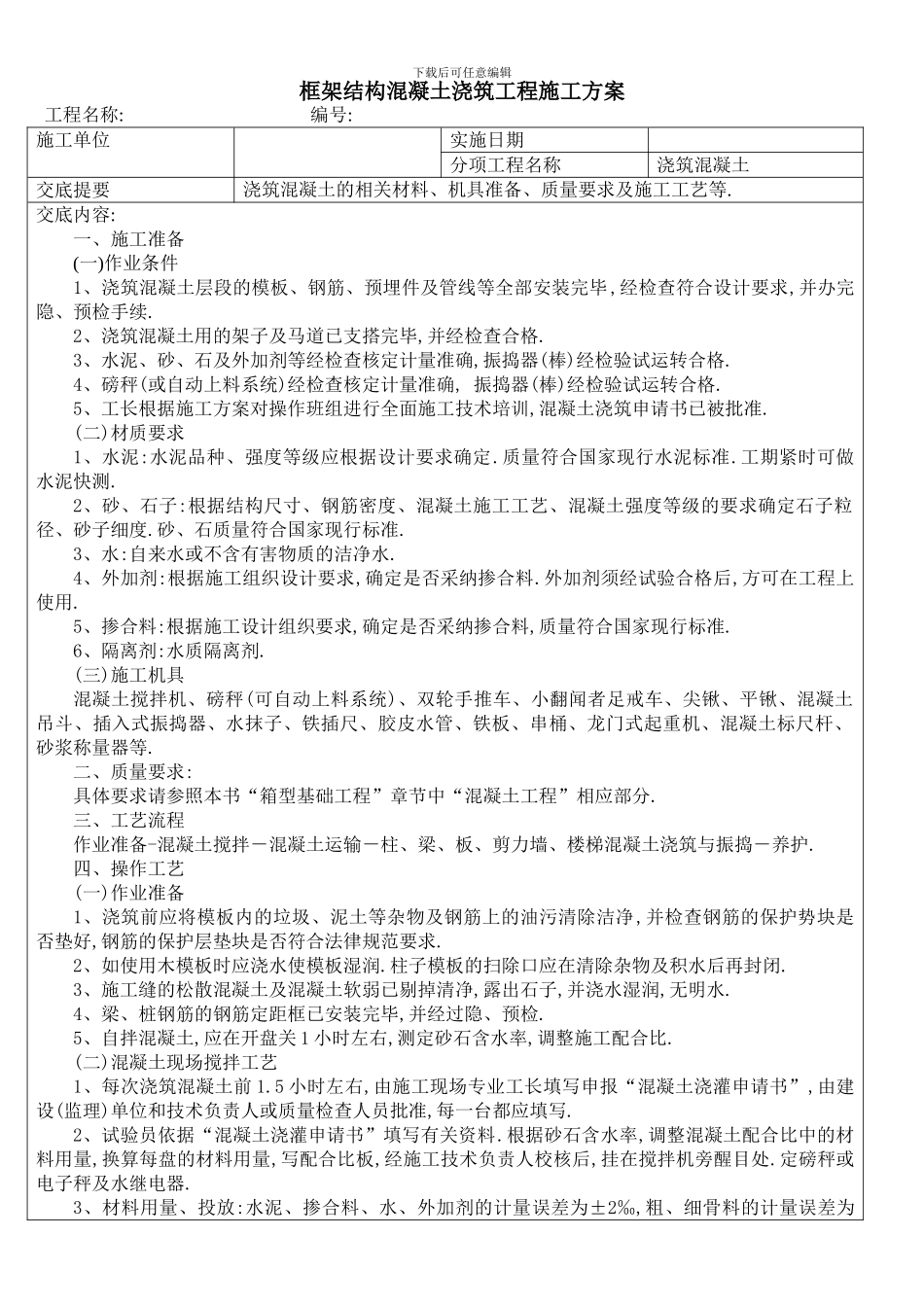

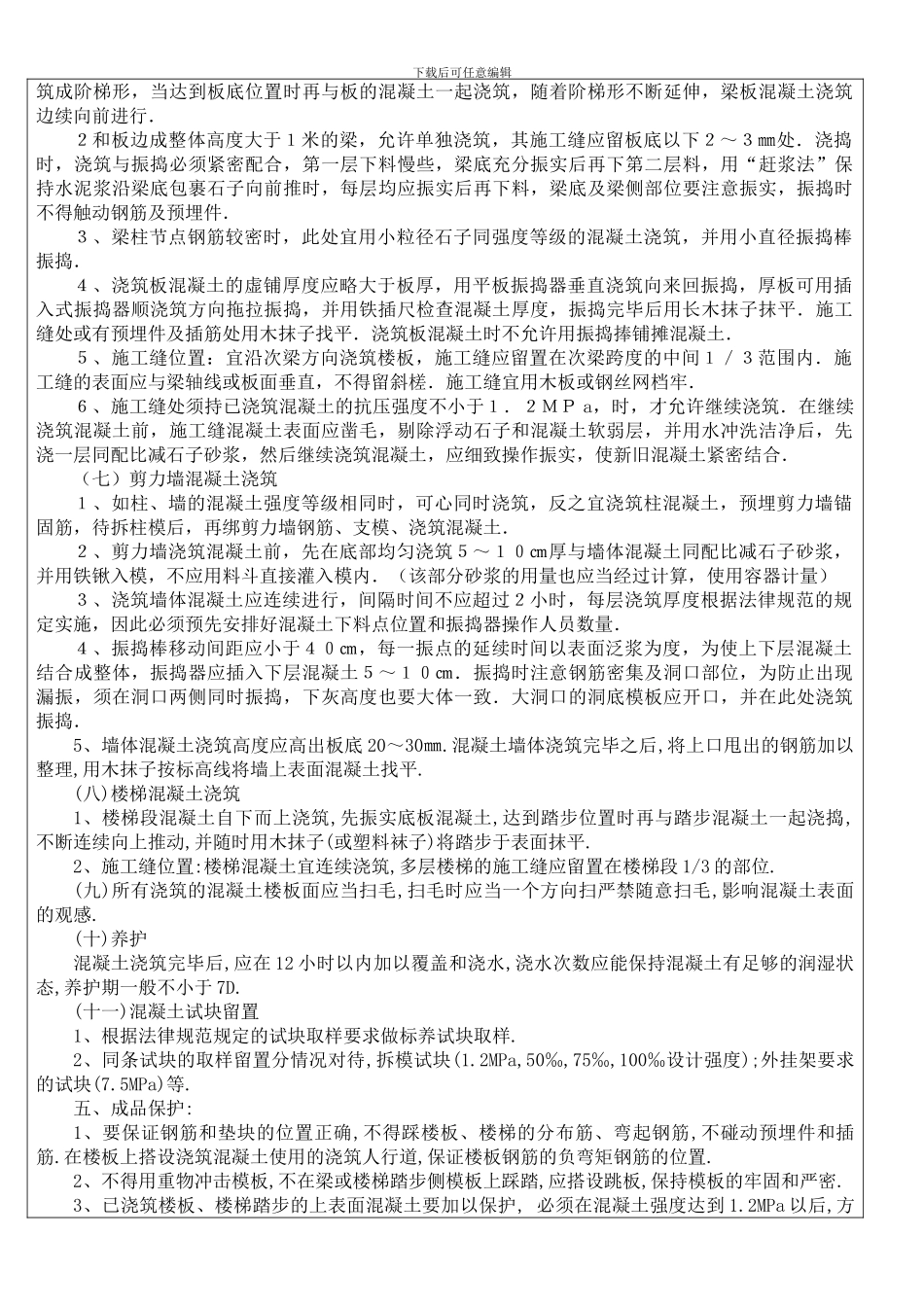

下载后可任意编辑框架结构混凝土浇筑工程施工方案工程名称: 编号:施工单位实施日期分项工程名称浇筑混凝土交底提要浇筑混凝土的相关材料、机具准备、质量要求及施工工艺等
交底内容:一、施工准备(一)作业条件1、浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
2、浇筑混凝土用的架子及马道已支搭完毕,并经检查合格
3、水泥、砂、石及外加剂等经检查核定计量准确,振捣器(棒)经检验试运转合格
4、磅秤(或自动上料系统)经检查核定计量准确, 振捣器(棒)经检验试运转合格
5、工长根据施工方案对操作班组进行全面施工技术培训,混凝土浇筑申请书已被批准
(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定
质量符合国家现行水泥标准
工期紧时可做水泥快测
2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度
砂、石质量符合国家现行标准
3、水:自来水或不含有害物质的洁净水
4、外加剂:根据施工组织设计要求,确定是否采纳掺合料
外加剂须经试验合格后,方可在工程上使用
5、掺合料:根据施工设计组织要求,确定是否采纳掺合料,质量符合国家现行标准
6、隔离剂:水质隔离剂
(三)施工机具混凝土搅拌机、磅秤(可自动上料系统)、双轮手推车、小翻闻者足戒车、尖锹、平锹、混凝土吊斗、插入式振捣器、水抹子、铁插尺、胶皮水管、铁板、串桶、龙门式起重机、混凝土标尺杆、砂浆称量器等
二、质量要求:具体要求请参照本书“箱型基础工程”章节中“混凝土工程”相应部分
三、工艺流程作业准备-混凝土搅拌-混凝土运输-柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣-养护
四、操作工艺(一)作业准备1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的保护势块是否垫好,钢筋的保护层垫块是否符合法律规范要求
2、如使用木模板时应
