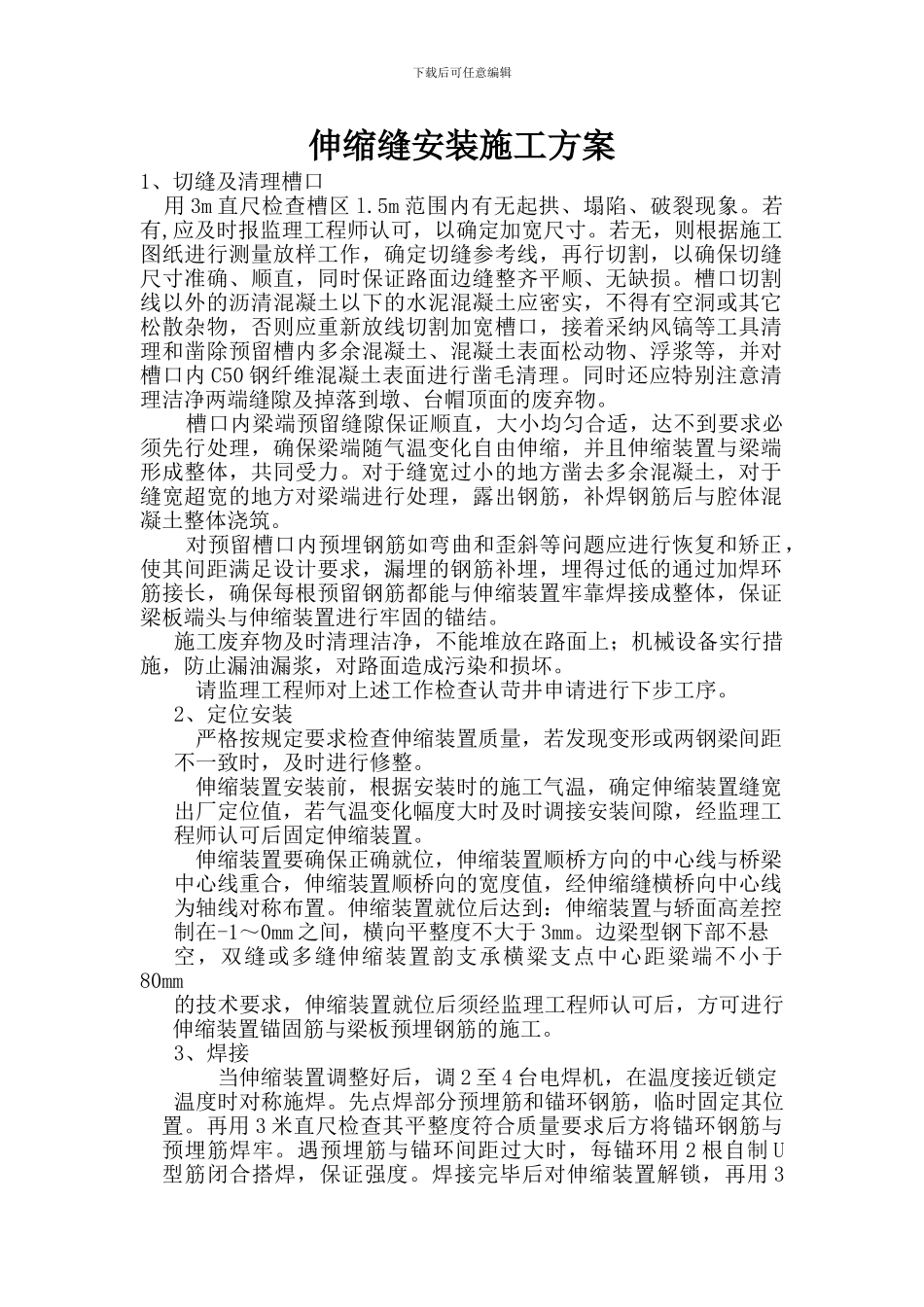

下载后可任意编辑伸缩缝安装施工方案1、切缝及清理槽口 用 3m 直尺检查槽区 l
5m 范围内有无起拱、塌陷、破裂现象
若有,应及时报监理工程师认可,以确定加宽尺寸
若无,则根据施工图纸进行测量放样工作,确定切缝参考线,再行切割,以确保切缝尺寸准确、顺直,同时保证路面边缝整齐平顺、无缺损
槽口切割线以外的沥清混凝土以下的水泥混凝土应密实,不得有空洞或其它松散杂物,否则应重新放线切割加宽槽口,接着采纳风镐等工具清理和凿除预留槽内多余混凝土、混凝土表面松动物、浮浆等,并对槽口内 C50 钢纤维混凝土表面进行凿毛清理
同时还应特别注意清理洁净两端缝隙及掉落到墩、台帽顶面的废弃物
槽口内梁端预留缝隙保证顺直,大小均匀合适,达不到要求必须先行处理,确保梁端随气温变化自由伸缩,并且伸缩装置与梁端形成整体,共同受力
对于缝宽过小的地方凿去多余混凝土,对于缝宽超宽的地方对梁端进行处理,露出钢筋,补焊钢筋后与腔体混凝土整体浇筑
对预留槽口内预埋钢筋如弯曲和歪斜等问题应进行恢复和矫正,使其间距满足设计要求,漏埋的钢筋补埋,埋得过低的通过加焊环筋接长,确保每根预留钢筋都能与伸缩装置牢靠焊接成整体,保证梁板端头与伸缩装置进行牢固的锚结
施工废弃物及时清理洁净,不能堆放在路面上;机械设备实行措施,防止漏油漏浆,对路面造成污染和损坏
请监理工程师对上述工作检查认苛井申请进行下步工序

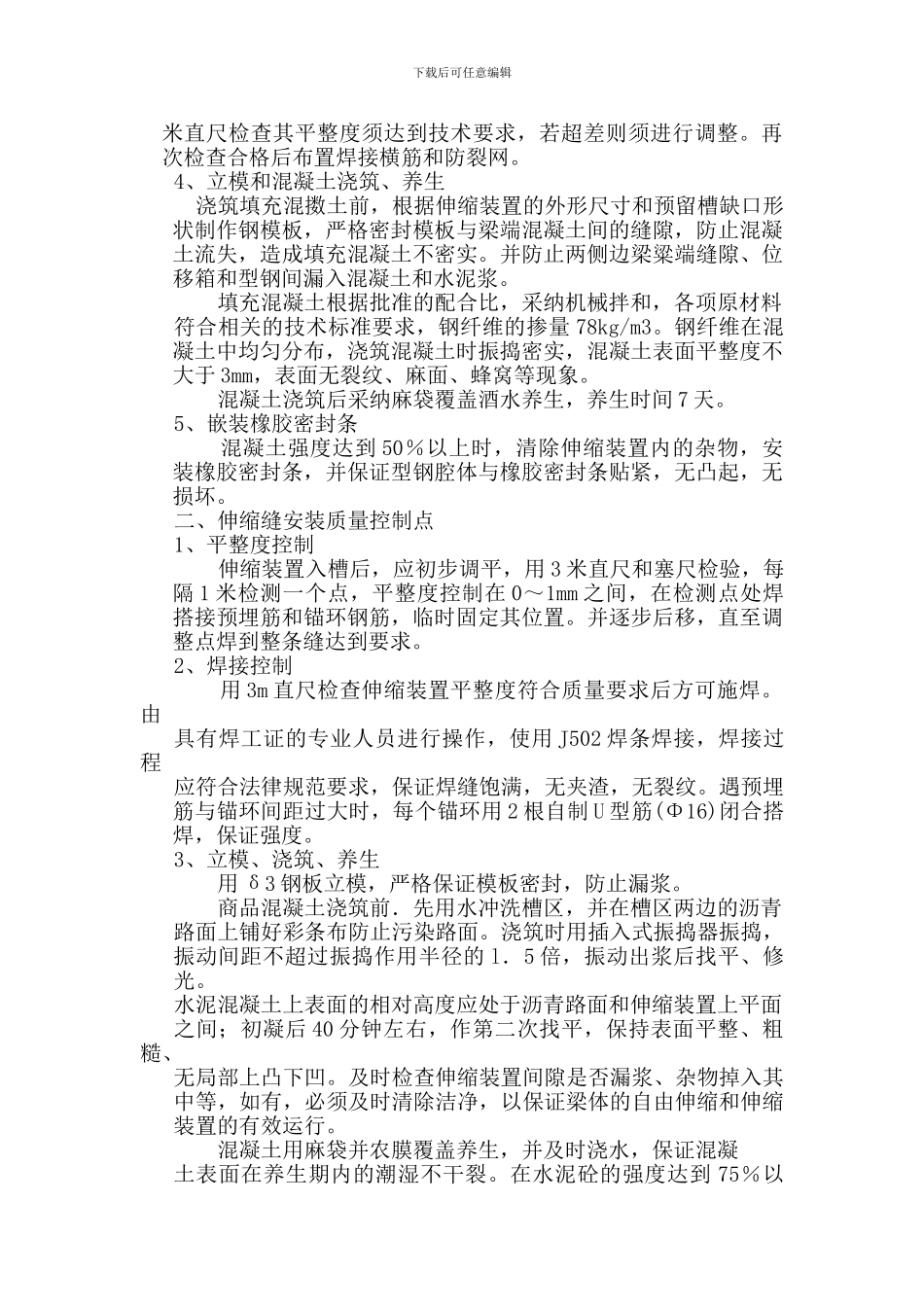

2、定位安装 严格按规定要求检查伸缩装置质量,若发现变形或两钢梁间距不一致时,及时进行修整
伸缩装置安装前,根据安装时的施工气温,确定伸缩装置缝宽出厂定位值,若气温变化幅度大时及时调接安装间隙,经监理工程师认可后固定伸缩装置
伸缩装置要确保正确就位,伸缩装置顺桥方向的中心线与桥梁中心线重合,伸缩装置顺桥向的宽度值,经伸缩缝横桥向中心线为轴线对称布置
伸缩装置就位后达到:伸缩装置与轿面高差控制在-1~0mm 之间,
