下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑

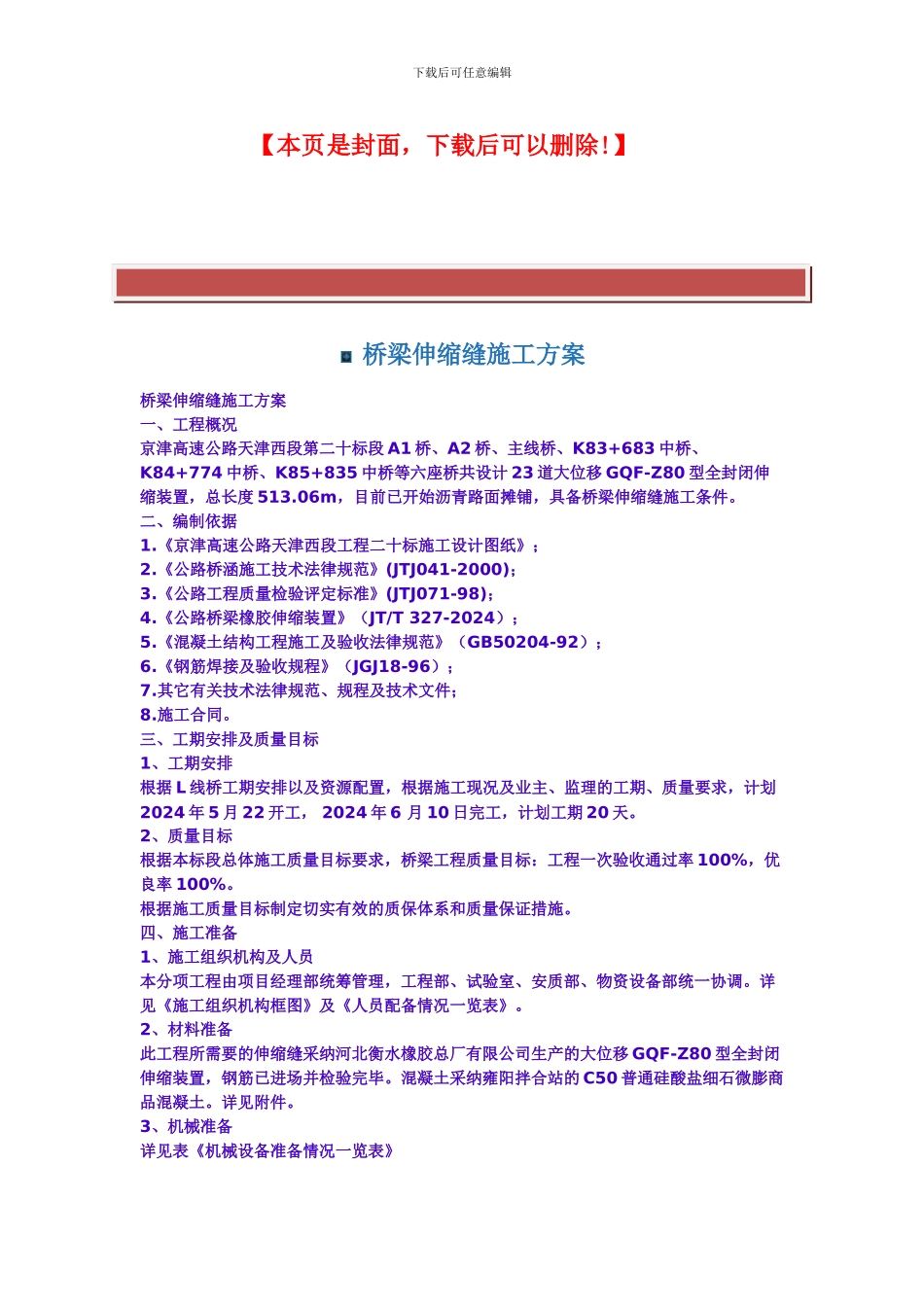

下载后可任意编辑【本页是封面,下载后可以删除
】 桥梁伸缩缝施工方案桥梁伸缩缝施工方案一、工程概况京津高速公路天津西段第二十标段 A1 桥、A2 桥、主线桥、K83+683 中桥、K84+774 中桥、K85+835 中桥等六座桥共设计 23 道大位移 GQF-Z80 型全封闭伸缩装置,总长度 513
06m,目前已开始沥青路面摊铺,具备桥梁伸缩缝施工条件
二、编制依据1
《京津高速公路天津西段工程二十标施工设计图纸》;2
《公路桥涵施工技术法律规范》(JTJ041-2000);3
《公路工程质量检验评定标准》(JTJ071-98);4
《公路桥梁橡胶伸缩装置》(JT/T 327-2024);5
《混凝土结构工程施工及验收法律规范》(GB50204-92);6
《钢筋焊接及验收规程》(JGJ18-96);7
其它有关技术法律规范、规程及技术文件;8
三、工期安排及质量目标1、工期安排根据 L 线桥工期安排以及资源配置,根据施工现况及业主、监理的工期、质量要求,计划2024 年 5 月 22 开工, 2024 年 6 月 10 日完工,计划工期 20 天
2、质量目标根据本标段总体施工质量目标要求,桥梁工程质量目标:工程一次验收通过率 100%,优良率 100%
根据施工质量目标制定切实有效的质保体系和质量保证措施
四、施工准备1、施工组织机构及人员本分项工程由项目经理部统筹管理,工程部、试验室、安质部、物资设备部统一协调
详见《施工组织机构框图》及《人员配备情况一览表》
2、材料准备此工程所需要的伸缩缝采纳河北衡水橡胶总厂有限公司生产的大位移 GQF-Z80 型全封闭伸缩装置,钢筋已进场并检验完毕
混凝土采纳雍阳拌合站的 C50 普通硅酸盐细石微膨商品混凝土

3、机械准备详见表《机
