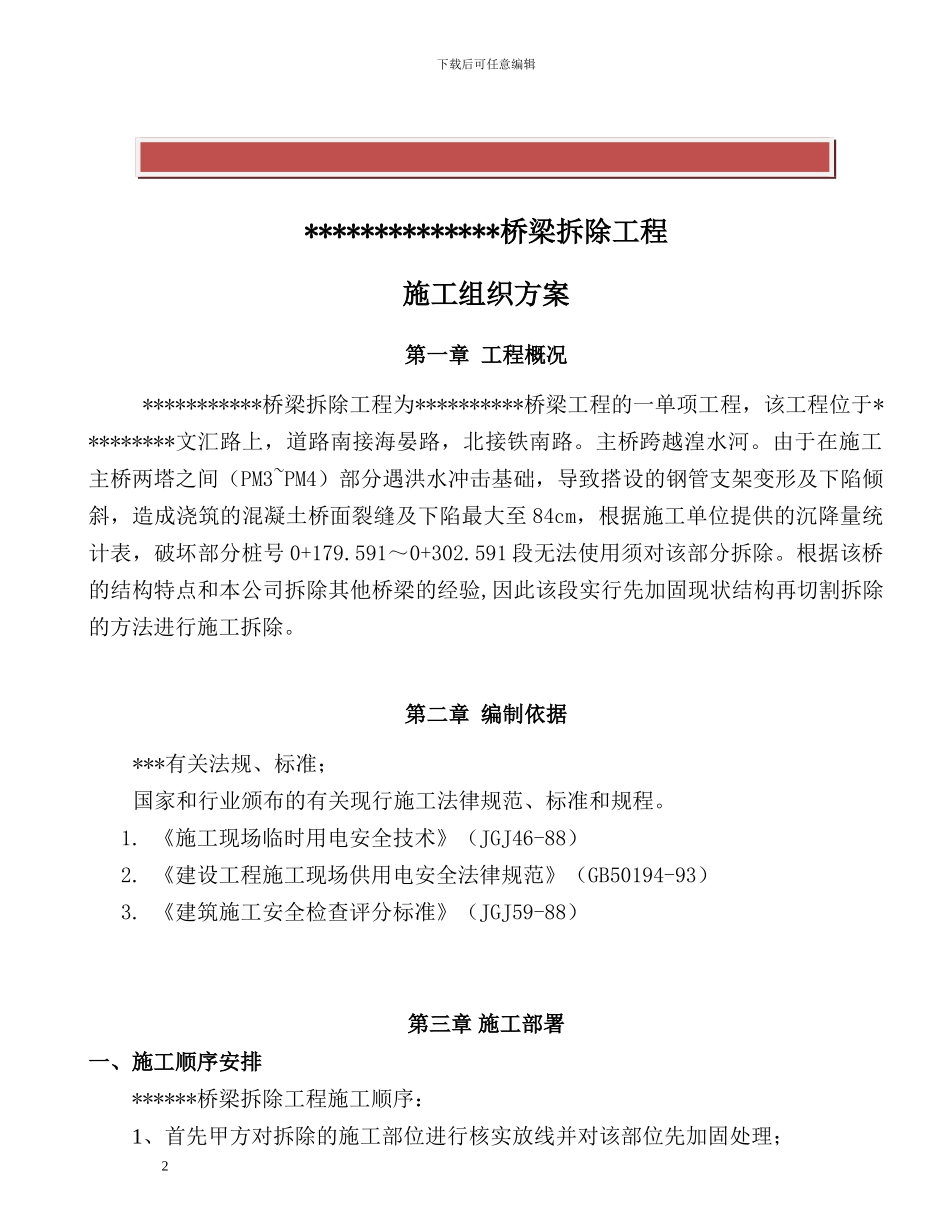

下载后可任意编辑**************桥梁拆除工程施工组织方案第一章 工程概况***********桥梁拆除工程为**********桥梁工程的一单项工程,该工程位于*********文汇路上,道路南接海晏路,北接铁南路
主桥跨越湟水河
由于在施工主桥两塔之间(PM3~PM4)部分遇洪水冲击基础,导致搭设的钢管支架变形及下陷倾斜,造成浇筑的混凝土桥面裂缝及下陷最大至 84cm,根据施工单位提供的沉降量统计表,破坏部分桩号 0+179
591~0+302
591 段无法使用须对该部分拆除
根据该桥的结构特点和本公司拆除其他桥梁的经验,因此该段实行先加固现状结构再切割拆除的方法进行施工拆除
第二章 编制依据***有关法规、标准;国家和行业颁布的有关现行施工法律规范、标准和规程
《施工现场临时用电安全技术》(JGJ46-88)2
《建设工程施工现场供用电安全法律规范》(GB50194-93)3
《建筑施工安全检查评分标准》(JGJ59-88)第三章 施工部署一、施工顺序安排******桥梁拆除工程施工顺序:1、首先甲方对拆除的施工部位进行核实放线并对该部位先加固处理; 2 下载后可任意编辑2、采纳切割的方法对主桥两塔之间破坏的部分进行拆除
二、安全目标:施工期间不发生人生伤亡及桥塌事故、重大事故和火灾事故

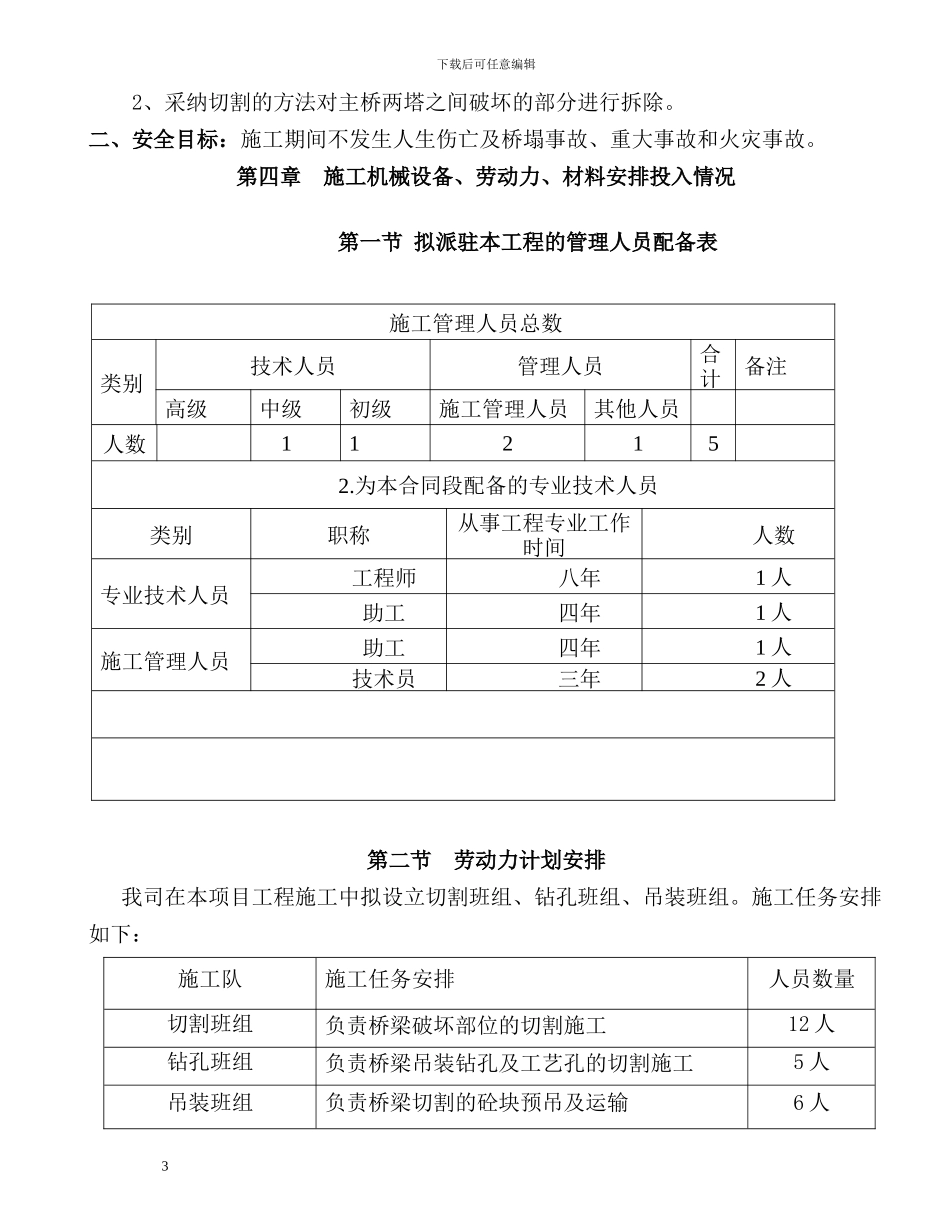

第四章 施工机械设备、劳动力、材料安排投入情况第一节 拟派驻本工程的管理人员配备表施工管理人员总数类别技术人员管理人员合计备注高级中级初级施工管理人员其他人员人数112152
为本合同段配备的专业技术人员类别职称从事工程专业工作时间人数专业技术人员工程师八年1 人助工四年1 人施工管理人员助工四年1 人技术员三年2 人第二节 劳动力计划安排 我司在本项
