下载后可任意编辑 桥 梁 桩 基 础 施 工 方下载后可任意编辑 案 鄂州大学建工学院 李国林 2024

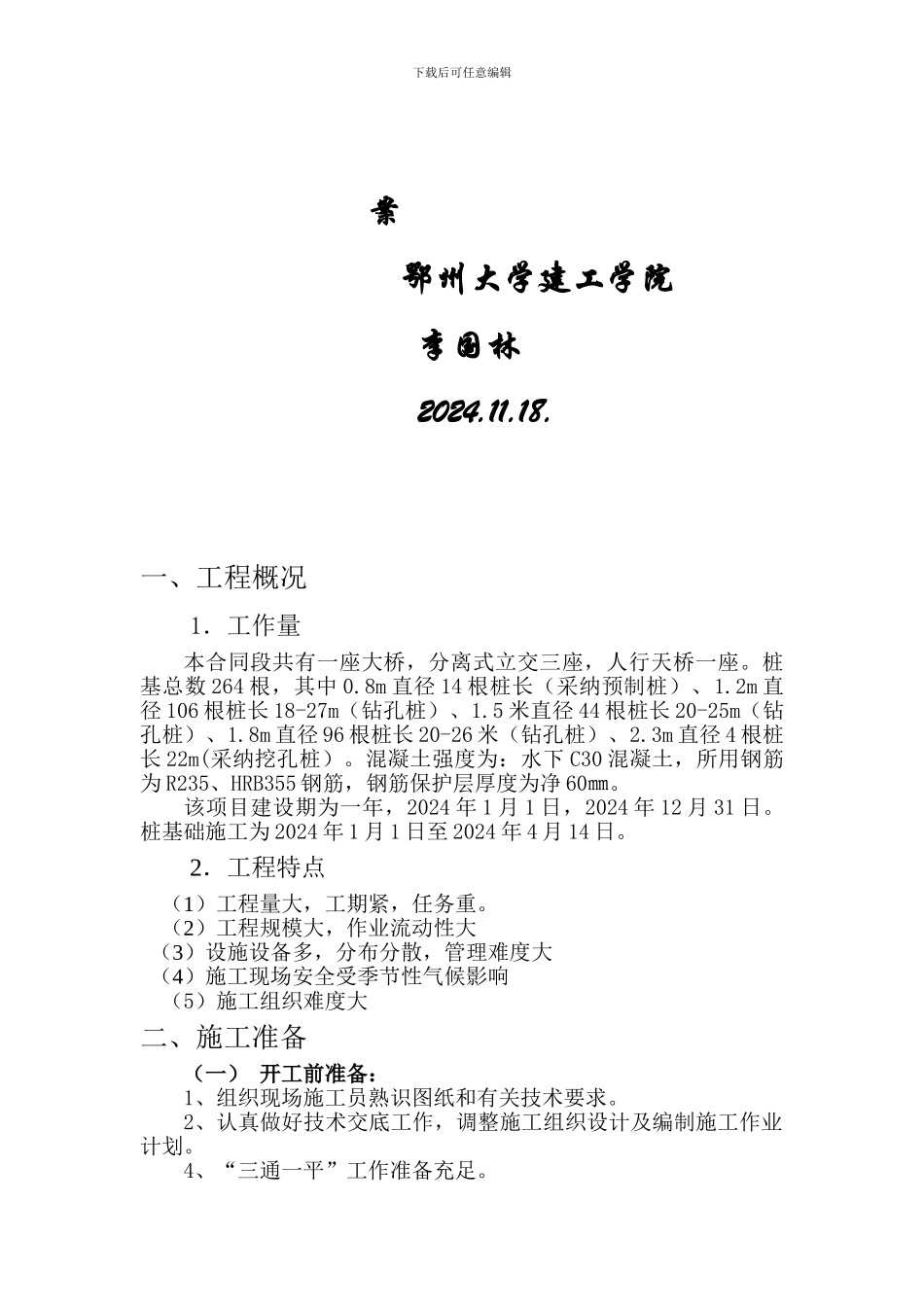

一、工程概况1.工作量本合同段共有一座大桥,分离式立交三座,人行天桥一座
桩基总数 264 根,其中 0
8m 直径 14 根桩长(采纳预制桩)、1
2m 直径 106 根桩长 18-27m(钻孔桩)、1
5 米直径 44 根桩长 20-25m(钻孔桩)、1
8m 直径 96 根桩长 20-26 米(钻孔桩)、2
3m 直径 4 根桩长 22m(采纳挖孔桩)
混凝土强度为:水下 C30 混凝土,所用钢筋为 R235、HRB355 钢筋,钢筋保护层厚度为净 60㎜
该项目建设期为一年,2024 年 1 月 1 日,2024 年 12 月 31 日
桩基础施工为 2024 年 1 月 1 日至 2024 年 4 月 14 日
2.工程特点(1)工程量大,工期紧,任务重
(2)工程规模大,作业流动性大 (3)设施设备多,分布分散,管理难度大 (4)施工现场安全受季节性气候影响(5)施工组织难度大 二、施工准备(一) 开工前准备:1、组织现场施工员熟识图纸和有关技术要求
2、认真做好技术交底工作,调整施工组织设计及编制施工作业计划
4、“三通一平”工作准备充足

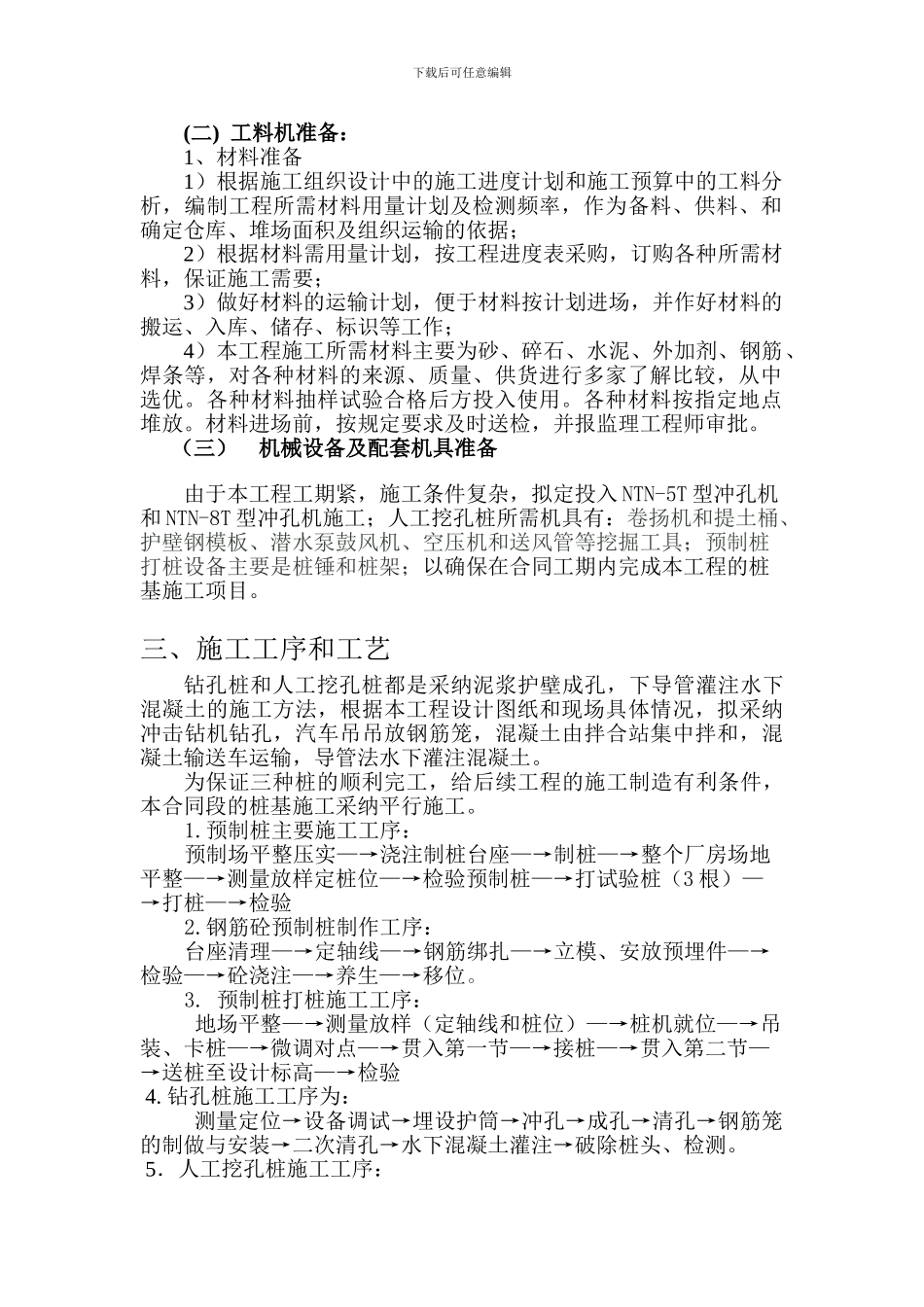

下载后可任意编辑(二) 工料机准备:1、材料准备1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划及检测频率,作为备料、供料、和确定仓库、堆场面积及组织运输的依据;2)根据材料需用量计划,按工程进度表采购,订购各种所需材料,保证施工需要;3)做好材料的运输计划,便于材料按计划进场,并作好材料的搬运、入库、储存、标识等工作;4)本工程施工所需材料主要为砂、碎石、水泥、外加剂、钢筋、焊条等,对各种材料的来源、质量、供货进行多家了解比较,从中选优
各种材料抽样试验合格后方投入使用
