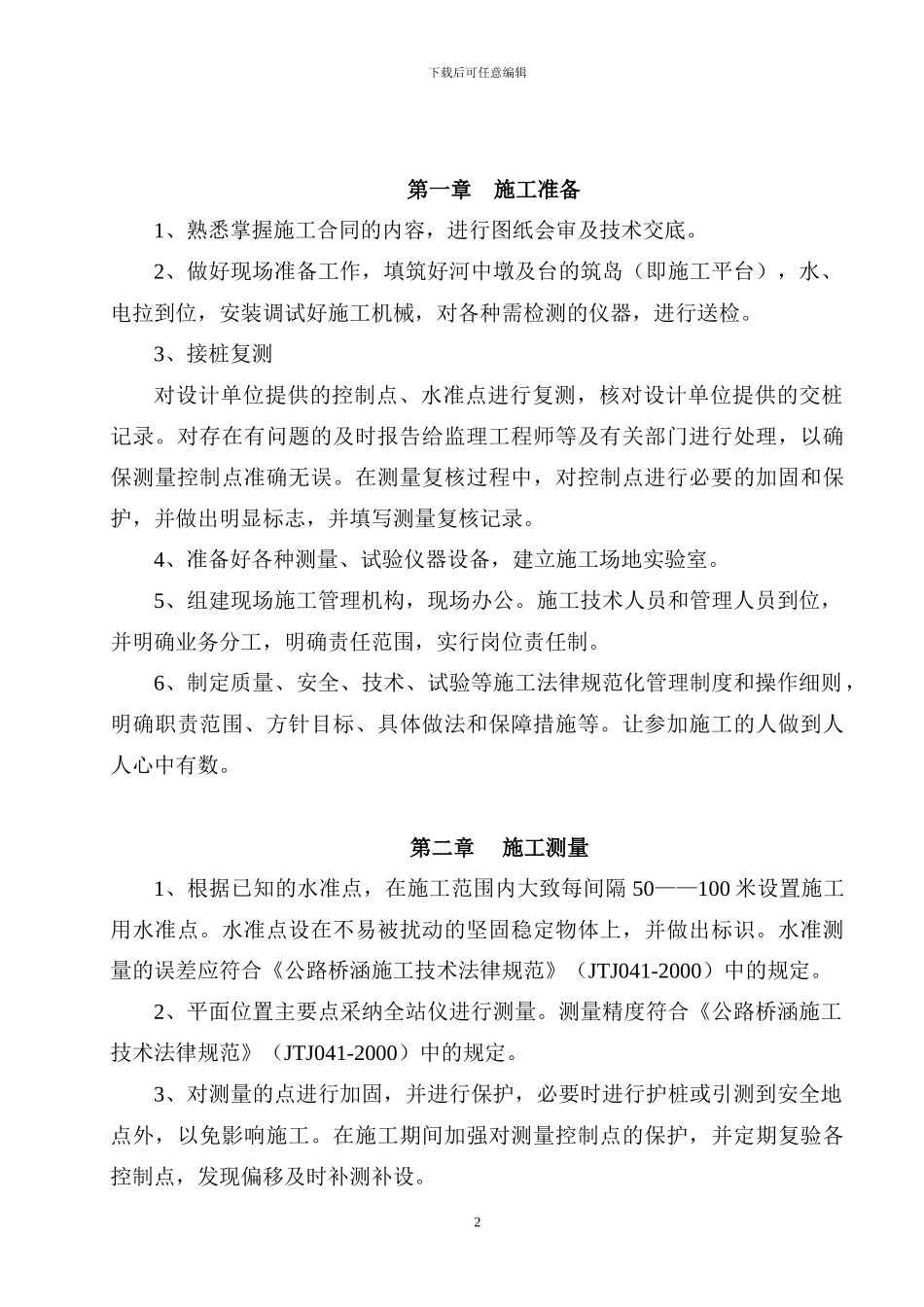

桩基施工方案桂林市基础设施建设总公司2024 年 2 月 6 日下载后可任意编辑第一章 施工准备1、熟悉掌握施工合同的内容,进行图纸会审及技术交底
2、做好现场准备工作,填筑好河中墩及台的筑岛(即施工平台),水、电拉到位,安装调试好施工机械,对各种需检测的仪器,进行送检
3、接桩复测对设计单位提供的控制点、水准点进行复测,核对设计单位提供的交桩记录
对存在有问题的及时报告给监理工程师等及有关部门进行处理,以确保测量控制点准确无误
在测量复核过程中,对控制点进行必要的加固和保护,并做出明显标志,并填写测量复核记录
4、准备好各种测量、试验仪器设备,建立施工场地实验室
5、组建现场施工管理机构,现场办公
施工技术人员和管理人员到位,并明确业务分工,明确责任范围,实行岗位责任制
6、制定质量、安全、技术、试验等施工法律规范化管理制度和操作细则,明确职责范围、方针目标、具体做法和保障措施等
让参加施工的人做到人人心中有数
第二章 施工测量1、根据已知的水准点,在施工范围内大致每间隔 50——100 米设置施工用水准点
水准点设在不易被扰动的坚固稳定物体上,并做出标识
水准测量的误差应符合《公路桥涵施工技术法律规范》(JTJ041-2000)中的规定
2、平面位置主要点采纳全站仪进行测量
测量精度符合《公路桥涵施工技术法律规范》(JTJ041-2000)中的规定
3、对测量的点进行加固,并进行保护,必要时进行护桩或引测到安全地点外,以免影响施工
在施工期间加强对测量控制点的保护,并定期复验各控制点,发现偏移及时补测补设

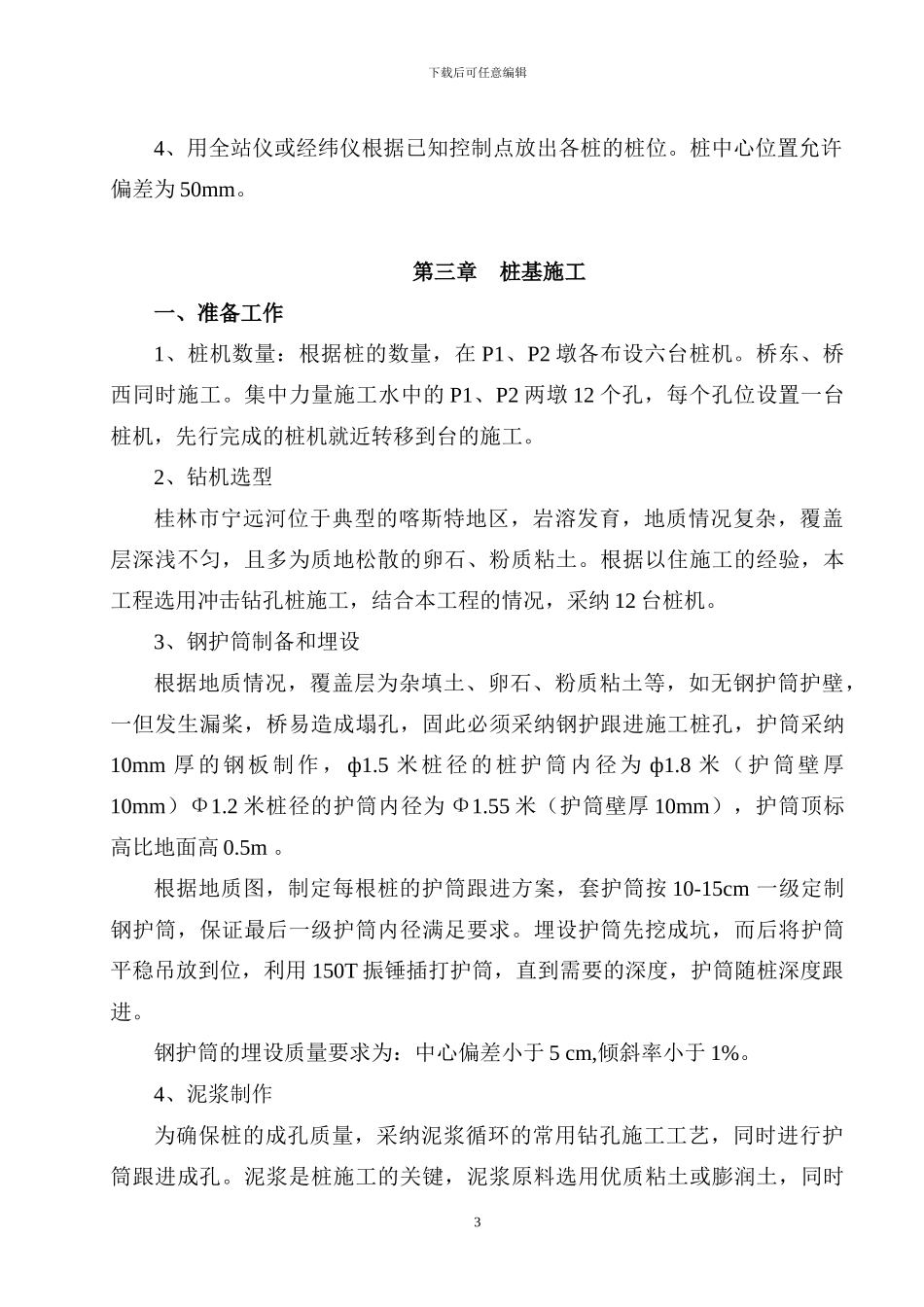

2下载后可任意编辑4、用全站仪或经纬仪根据已知控制点放出各桩的桩位
桩中心位置允许偏差为 50mm
第三章 桩基施工一、准备工作1、桩机数量:根据桩的数量,在 P1、P2 墩各布设六台桩机
桥东、桥西同时施工
集中力量施工水中的 P1、P2 两墩 12 个孔,每个孔位
