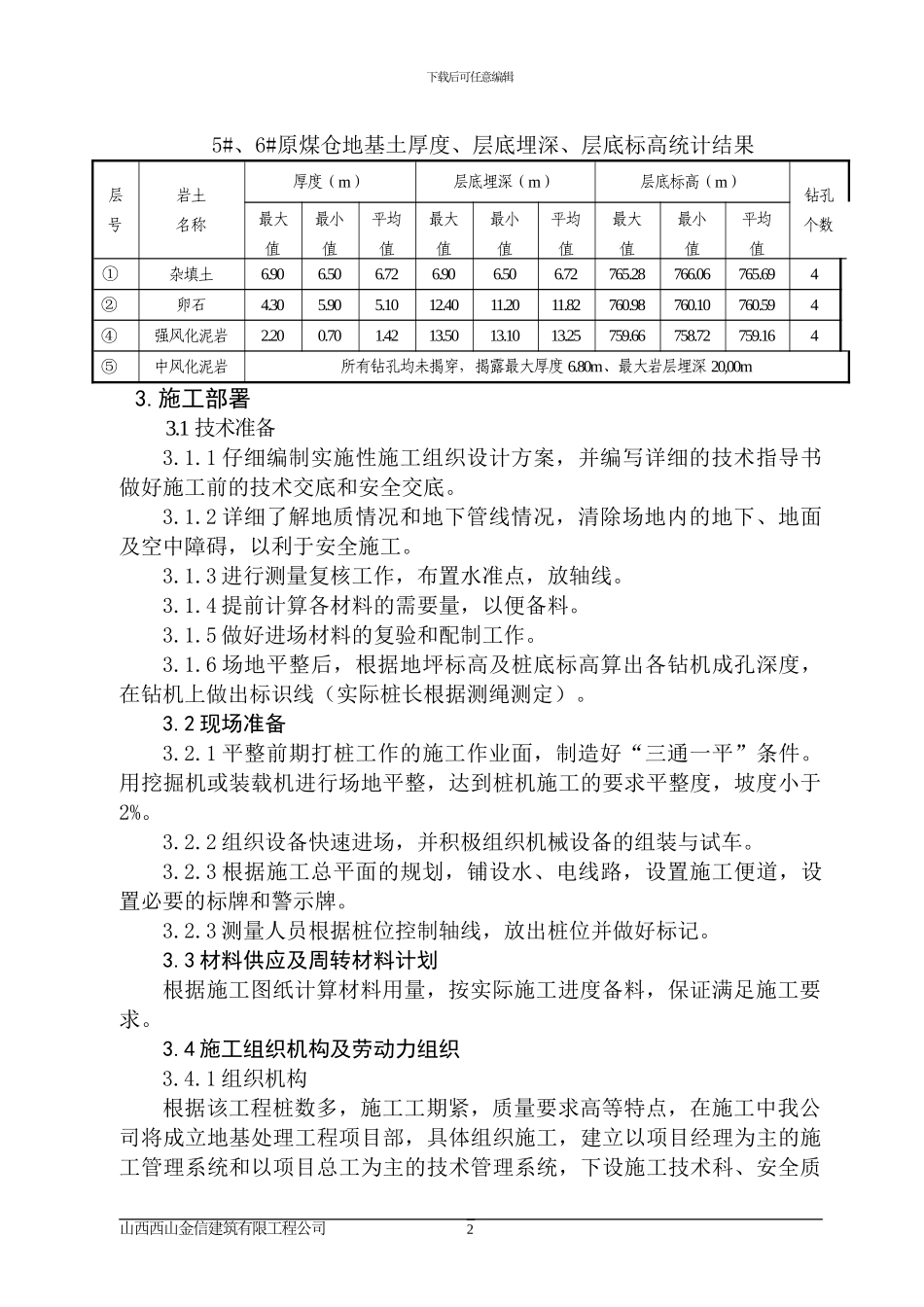

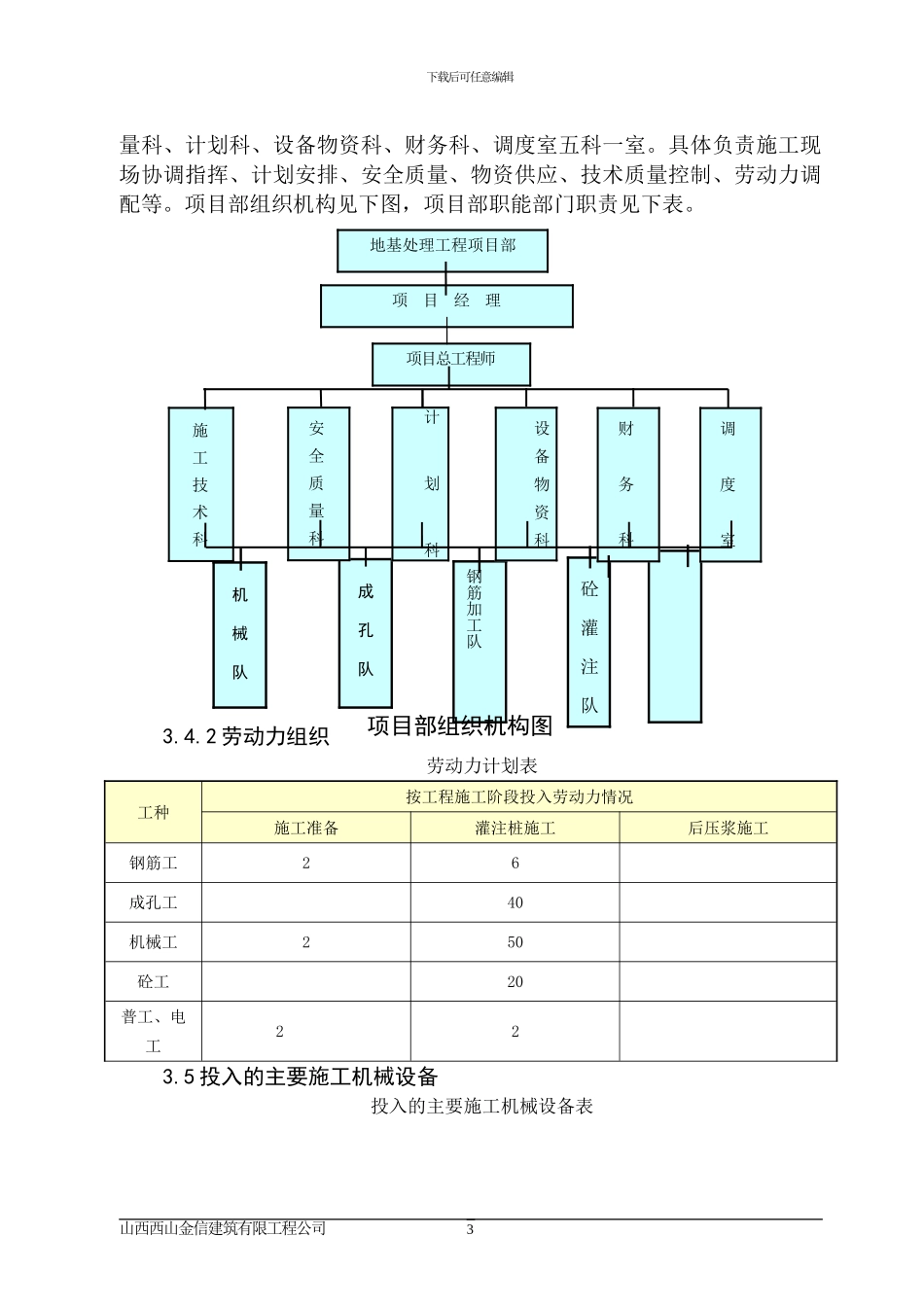

施工组织设计1.编制说明1.1 编制依据1.1.1《华晋焦煤有限责任公司沙曲选煤厂改扩建工程 5#、6#原煤仓桩基》1.1.2《建筑地基基础工程施工质量验收法律规范》( GB50202-2024)。1.1.3《建筑工程施工质量验收统一标准》(GB50300-2001)。1.1.4《建筑桩基技术法律规范》(JGJ94-2024)。1.1.5《钢筋焊接及验收规程》(JGJ18-2024)。1.1.6《混凝土结构工程施工质量验收法律规范》。( GB50204-2024)。1.1.7《建筑地基处理技术法律规范》(JGJ79-2024)。1.1.8《建筑基桩检测技术法律规范》(JGJ106-2024)。1.1.9 相关工艺标准、材料标准。1.2 编制原则1.2.1 坚持在实事求是的基础上力求技术先进、科学合理、安全可靠经济有用。1.2.2 坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理。1.2.3 优化施工方案,强化质量管理,降低工程造价,缩短施工工期优先采纳建设部推广的建筑业 10 项新技术之首项地基基础和地下空间工程新技术、新工艺,确保工程进度及质量。2.工程概况2.1 工程概况本工程为,华晋焦煤有限责任公司沙曲选煤厂改扩建工程华晋焦煤有限责任公司沙曲选煤厂改扩建工程 5#、6#原煤仓桩基工程,拟建场地位于华晋焦煤有限责任公司,其平面分布详见《建筑物平面位置图》。本工程地基处理采纳钢筋砼灌注桩施工工艺。工程桩 130 根、试桩 3根,桩径 1000mm,有效桩长 17.5m。2.2 地质概况依据建材太原地质工程勘察院提供的《华晋焦煤有限责任公司沙曲选煤厂 2#毛煤仓、转载点、栈桥场地岩土工程勘查报告》拟建建筑物地层统计结果见下表下载后可任意编辑5#、6#原煤仓地基土厚度、层底埋深、层底标高统计结果层号岩土名称厚度(m)层底埋深(m)层底标高(m)钻孔个数最大值最小值平均值最大值最小值平均值最大值最小值平均值①杂填土6.906.506.726.906.506.72765.28766.06765.694②卵石4.305.905.1012.4011.2011.82760.98760.10760.594④强风化泥岩2.200.701.4213.5013.1013.25759.66758.72759.164⑤中风化泥岩所有钻孔均未揭穿,揭露最大厚度 6.80m、最大岩层埋深 20,00m 3.施工部署 3.1 技术准备3.1.1 仔细编制实施性施工组织设计方案,并编写详细的技术指导书做好施工前的技术交底和安全交底。3.1.2 详细了解地质情况和地下管线情况,清除场地内的地下、地面及空中障碍,以利于安全施工。3.1.3 进行测量复核工作,布置水准点,放轴线。3.1.4 提前计算各材料的需要量,以便备料。3.1.5 做好进场材...
