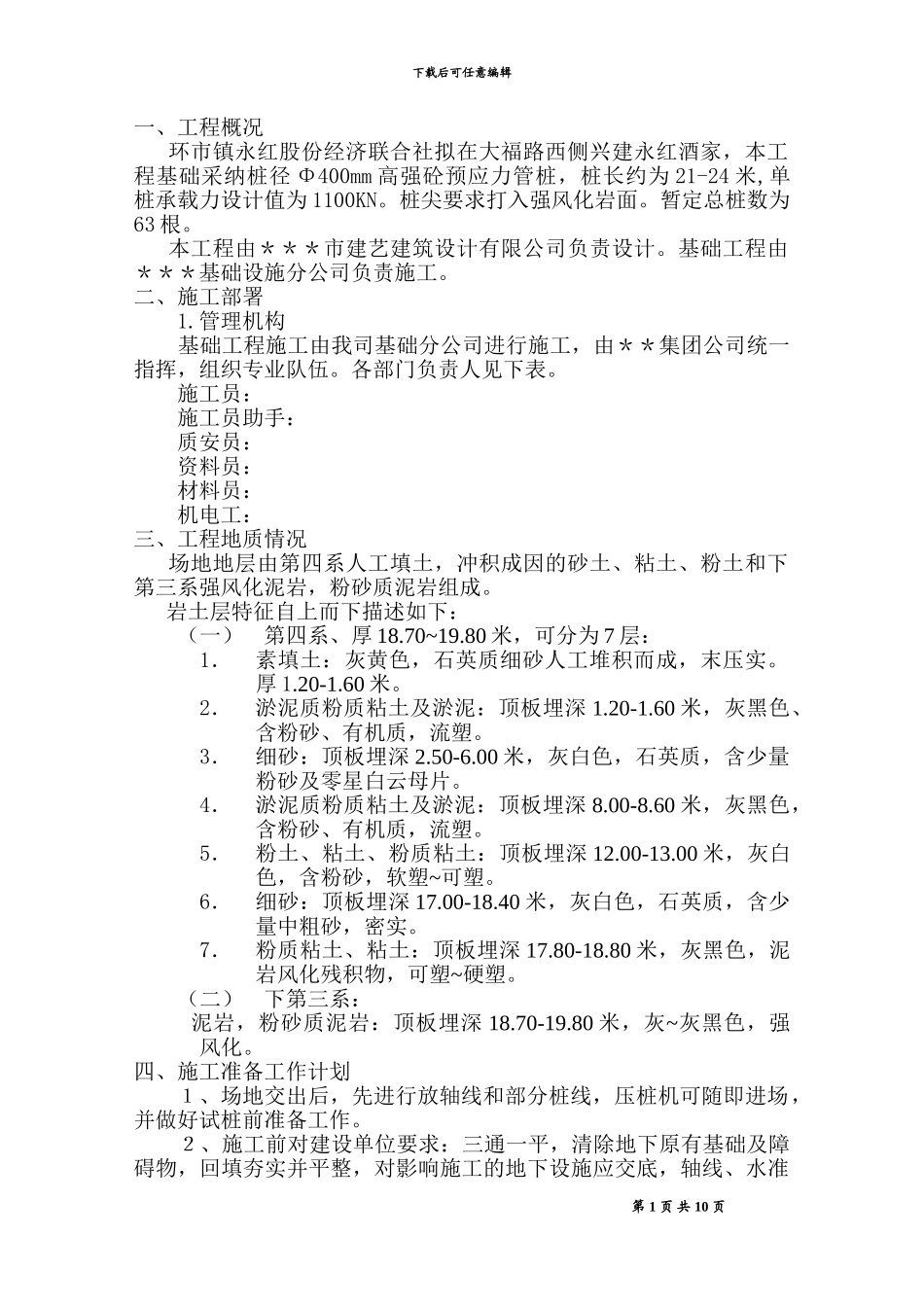

下载后可任意编辑一、工程概况 环市镇永红股份经济联合社拟在大福路西侧兴建永红酒家,本工程基础采纳桩径 Φ400mm 高强砼预应力管桩,桩长约为 21-24 米,单桩承载力设计值为 1100KN
桩尖要求打入强风化岩面
暂定总桩数为63 根
本工程由***市建艺建筑设计有限公司负责设计
基础工程由***基础设施分公司负责施工
二、施工部署 1
管理机构 基础工程施工由我司基础分公司进行施工,由**集团公司统一指挥,组织专业队伍
各部门负责人见下表
施工员: 施工员助手: 质安员: 资料员: 材料员: 机电工: 三、工程地质情况 场地地层由第四系人工填土,冲积成因的砂土、粘土、粉土和下第三系强风化泥岩,粉砂质泥岩组成
岩土层特征自上而下描述如下:(一)第四系、厚 18
80 米,可分为 7 层:1.素填土:灰黄色,石英质细砂人工堆积而成,末压实
2.淤泥质粉质粘土及淤泥:顶板埋深 1
60 米,灰黑色、含粉砂、有机质,流塑
3.细砂:顶板埋深 2
00 米,灰白色,石英质,含少量粉砂及零星白云母片
4.淤泥质粉质粘土及淤泥:顶板埋深 8
60 米,灰黑色,含粉砂、有机质,流塑
5.粉土、粘土、粉质粘土:顶板埋深 12
00 米,灰白色,含粉砂,软塑~可塑
6.细砂:顶板埋深 17
40 米,灰白色,石英质,含少量中粗砂,密实
7.粉质粘土、粘土:顶板埋深 17
80 米,灰黑色,泥岩风化残积物,可塑~硬塑
(二)下第三系: 泥岩,粉砂质泥岩:顶板埋深 18
80 米,灰~灰黑色,强风化
四、施工准备工作计划 1、场地交出后,先进行放轴线和部分桩线,压桩机可随即进场,并做好试桩前准备工作

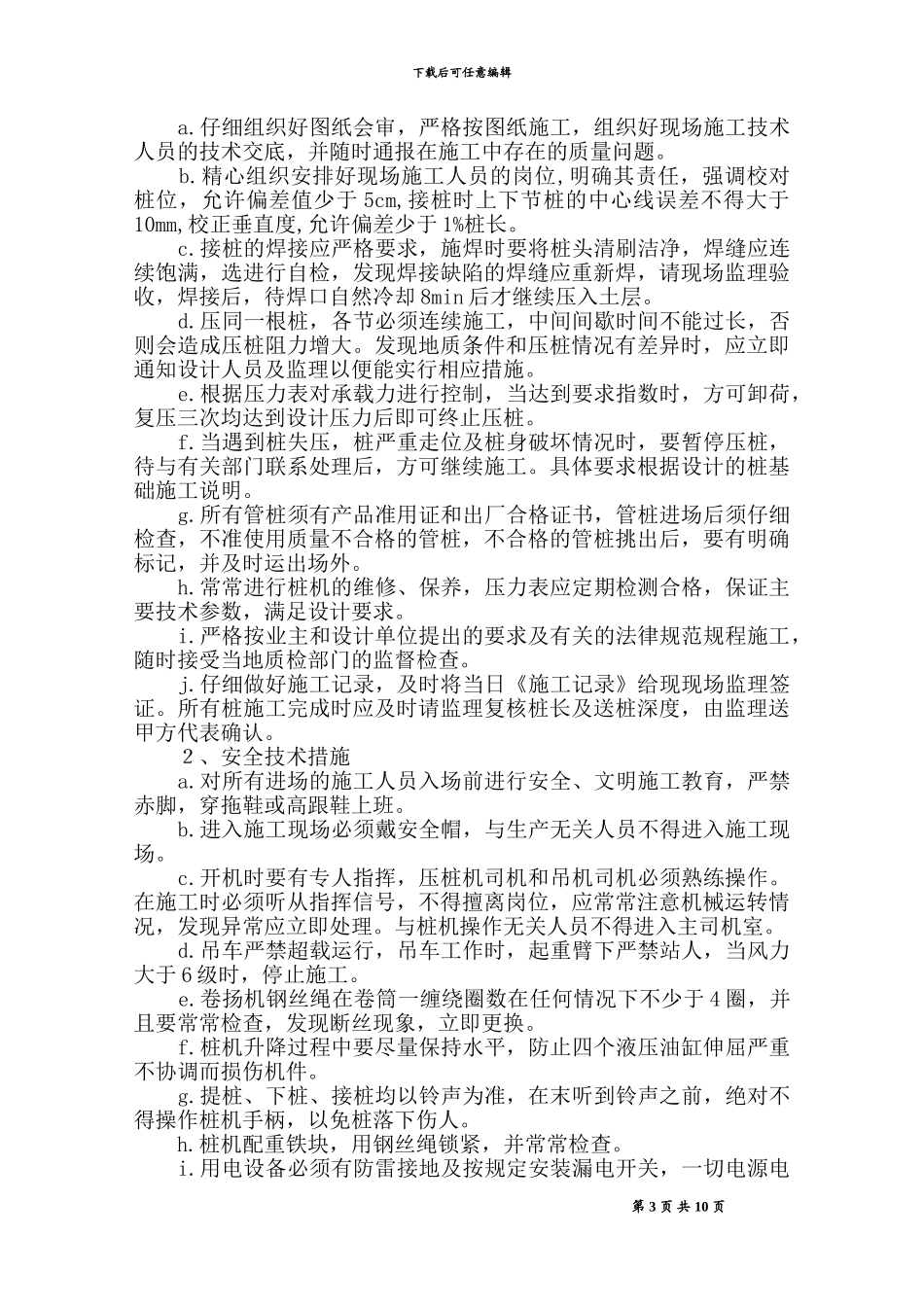

2、施工前对建设单位要求:三通一平,清除地下原有基础及障碍物,回填夯实
