桩基高压注浆补强加固施工方案审批表施工单位意见:项目技术负责人(签章): 项目经理(签章): 年 月 日设计单位意见:项目负责人(签章): 年 月 日监理单位意见:总监理工程师(签章): 年 月 日建设单位意见:项目负责人(签章): 年 月 日下载后可任意编辑桩基高压注浆补强加固施 工 方 案编制单位:福建红建工程有限公司编 制 人:陈 润 辉审 核 人:林 全编制时间: 2024 年 月 日 一、施工概况49#工程桩施工概况如下:在施工 49#桩(22 轴/K 轴)桩径----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑800mm,施工桩长 18

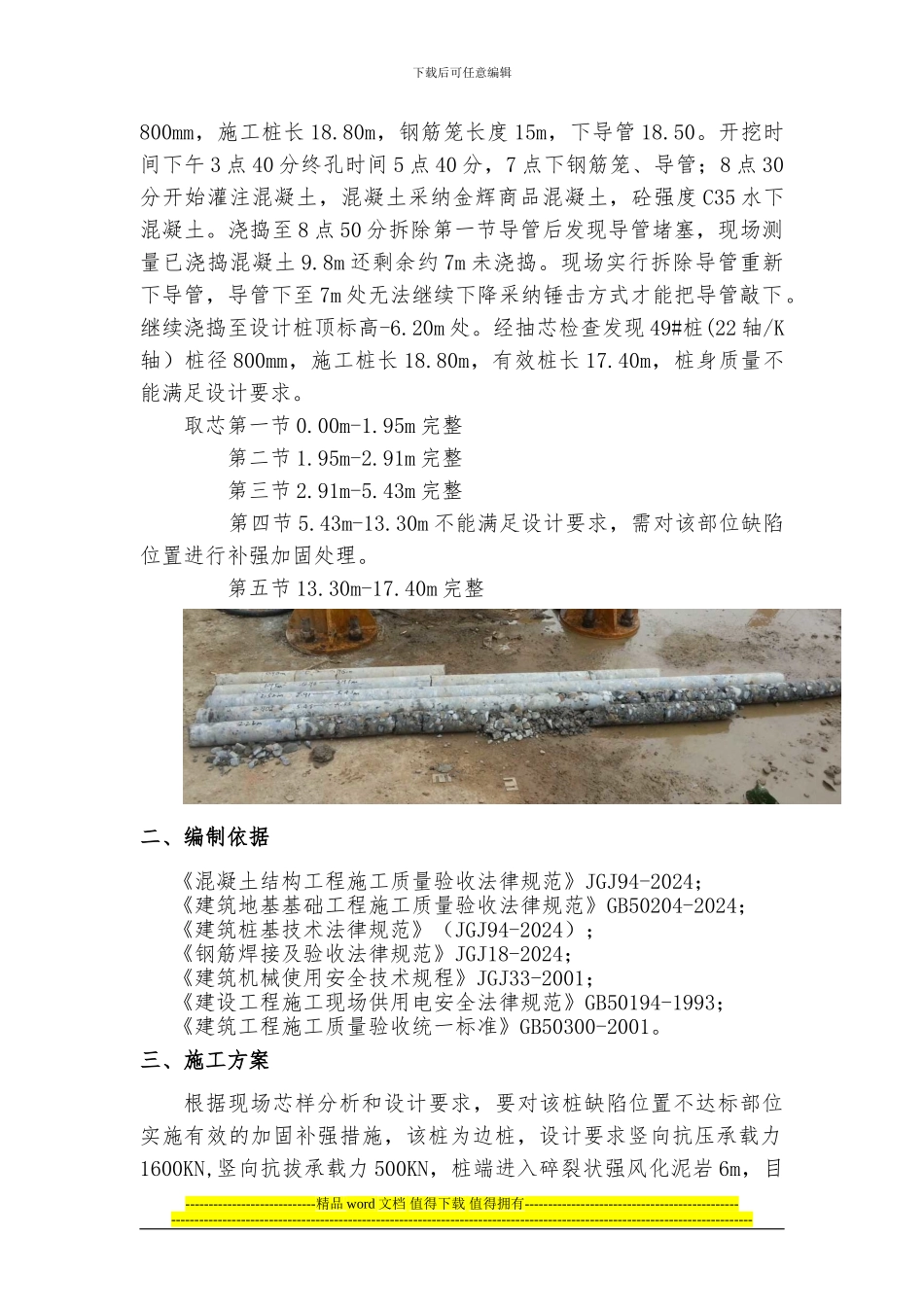

80m,钢筋笼长度 15m,下导管 18
开挖时间下午 3 点 40 分终孔时间 5 点 40 分,7 点下钢筋笼、导管;8 点 30分开始灌注混凝土,混凝土采纳金辉商品混凝土,砼强度 C35 水下混凝土
浇捣至 8 点 50 分拆除第一节导管后发现导管堵塞,现场测量已浇捣混凝土 9
8m 还剩余约 7m 未浇捣
现场实行拆除导管重新下导管,导管下至 7m 处无法继续下降采纳锤击方式才能把导管敲下
继续浇捣至设计桩顶标高-6
经抽芯检查发现 49#桩(22 轴/K轴)桩径 800mm,施工桩长 18
80m,有效桩长 17
40m,桩身质量不能满足设计要求
取芯第一节 0
95m 完整 第二节 1
