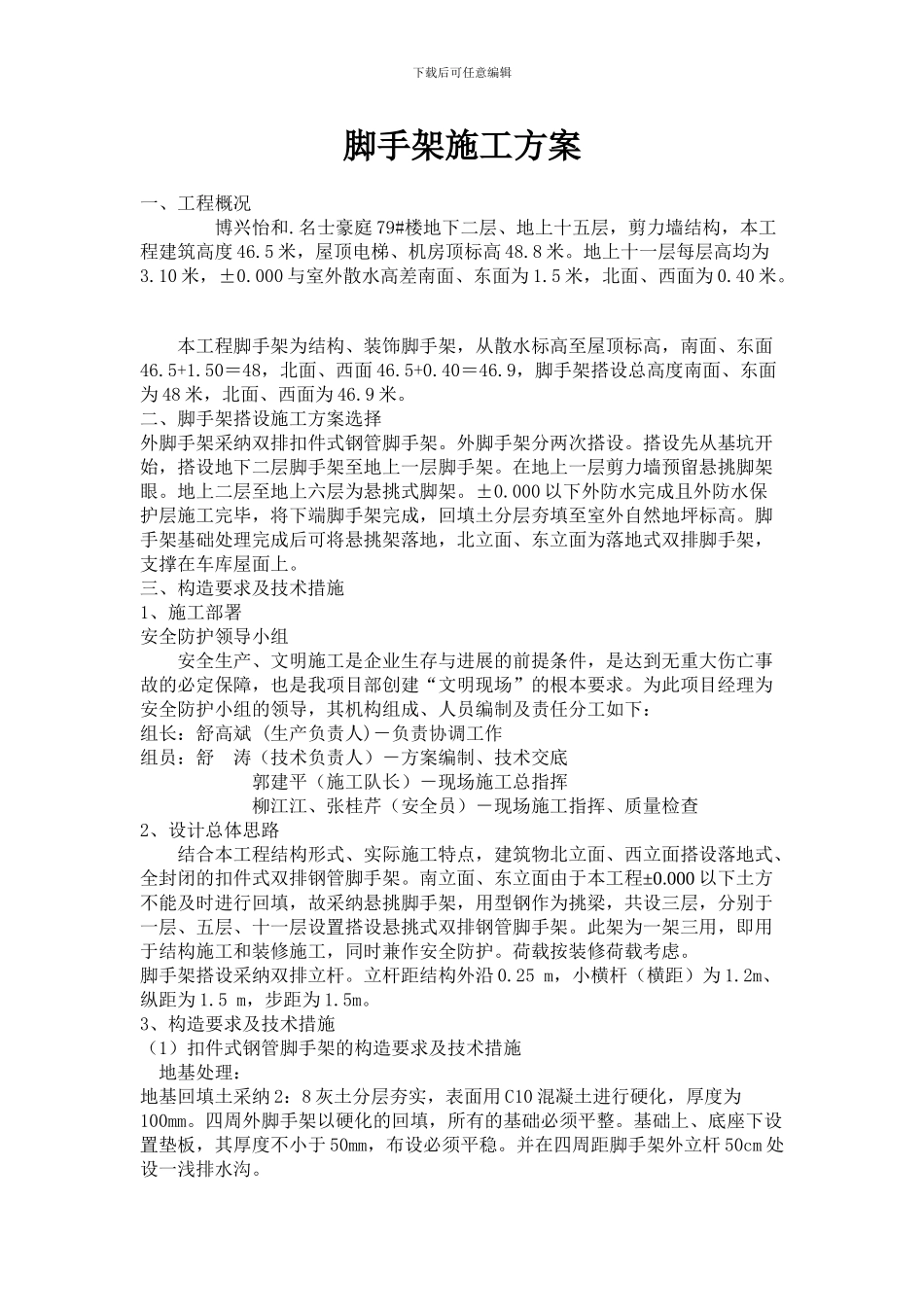

下载后可任意编辑脚手架施工方案一、工程概况 博兴怡和
名士豪庭 79#楼地下二层、地上十五层,剪力墙结构,本工程建筑高度 46
5 米,屋顶电梯、机房顶标高 48
地上十一层每层高均为3
10 米,±0
000 与室外散水高差南面、东面为 1
5 米,北面、西面为 0
本工程脚手架为结构、装饰脚手架,从散水标高至屋顶标高,南面、东面46
50=48,北面、西面 46
9,脚手架搭设总高度南面、东面为 48 米,北面、西面为 46

二、脚手架搭设施工方案选择外脚手架采纳双排扣件式钢管脚手架
外脚手架分两次搭设
搭设先从基坑开始,搭设地下二层脚手架至地上一层脚手架
在地上一层剪力墙预留悬挑脚架眼
地上二层至地上六层为悬挑式脚架
000 以下外防水完成且外防水保护层施工完毕,将下端脚手架完成,回填土分层夯填至室外自然地坪标高
脚手架基础处理完成后可将悬挑架落地,北立面、东立面为落地式双排脚手架,支撑在车库屋面上
三、构造要求及技术措施1、施工部署安全防护领导小组 安全生产、文明施工是企业生存与进展的前提条件,是达到无重大伤亡事故的必定保障,也是我项目部创建“文明现场”的根本要求
为此项目经理为安全防护小组的领导,其机构组成、人员编制及责任分工如下:组长:舒高斌 (生产负责人)-负责协调工作组员:舒 涛(技术负责人)-方案编制、技术交底 郭建平(施工队长)-现场施工总指挥 柳江江、张桂芹(安全员)-现场施工指挥、质量检查2、设计总体思路 结合本工程结构形式、实际施工特点,建筑物北立面、西立面搭设落地式、全封闭的扣件式双排钢管脚手架

南立面、东立面由于本工程±0
000 以下土方不能及时进行回填,故采纳悬挑脚手架,用型钢作为挑梁,共设三层,分别于一层、五层、十一层设置搭设悬挑式双排钢管脚手架
此架为一架三用,即用于结构施工
