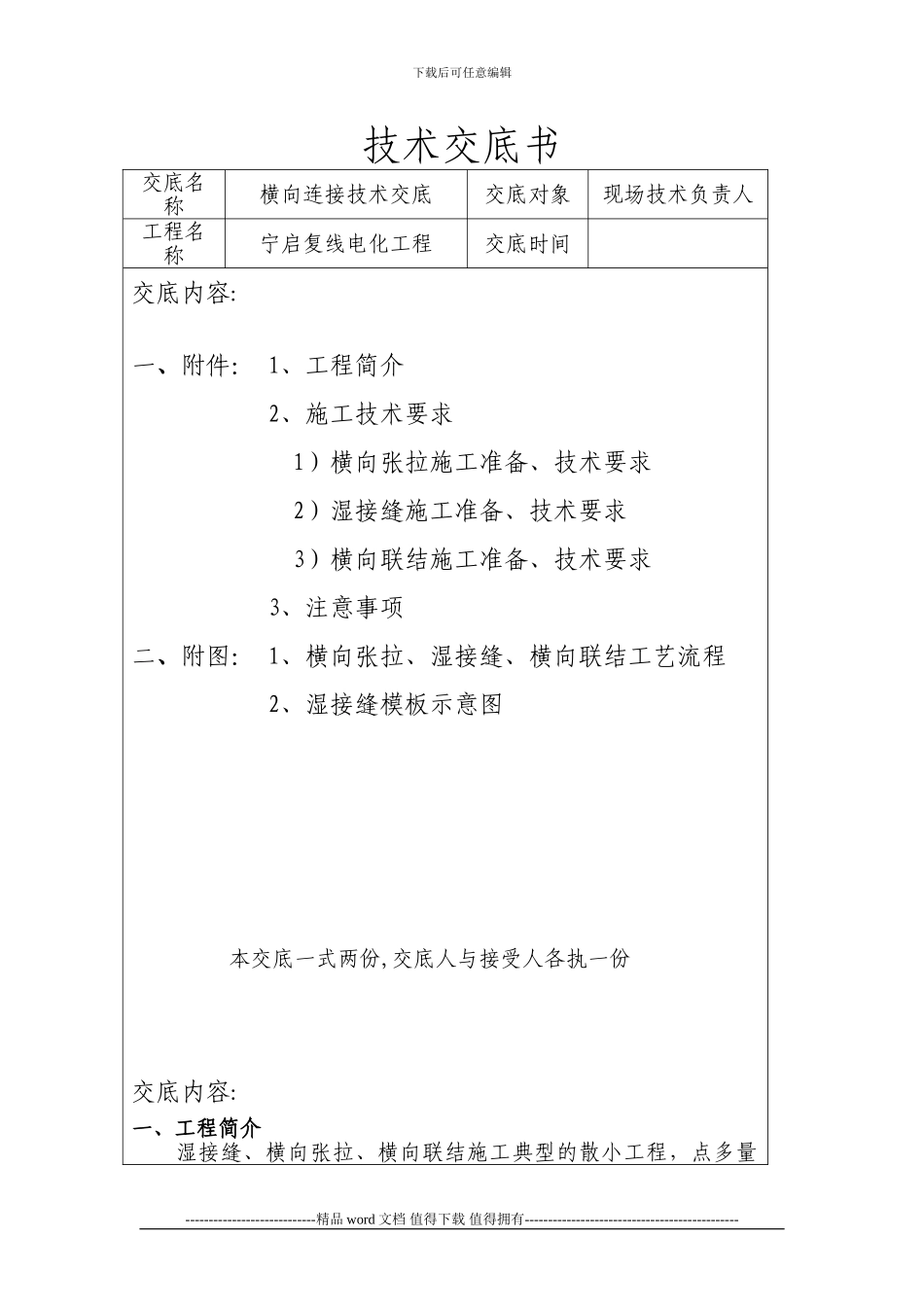

下载后可任意编辑技术交底书交底名称横向连接技术交底交底对象现场技术负责人工程名称宁启复线电化工程交底时间交底内容:一、附件: 1、工程简介 2、施工技术要求 1)横向张拉施工准备、技术要求 2)湿接缝施工准备、技术要求 3)横向联结施工准备、技术要求3、注意事项二、附图: 1、横向张拉、湿接缝、横向联结工艺流程 2、湿接缝模板示意图本交底一式两份,交底人与接受人各执一份交底内容:一、工程简介湿接缝、横向张拉、横向联结施工典型的散小工程,点多量----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑小,混凝土标号高,属高空作业
周转材料,要求施工单位根据现场实际情况,结合作业指导书、技术交底和工期要求,合理的配置相应的机械,组织队伍,保质保量的完成所有工程

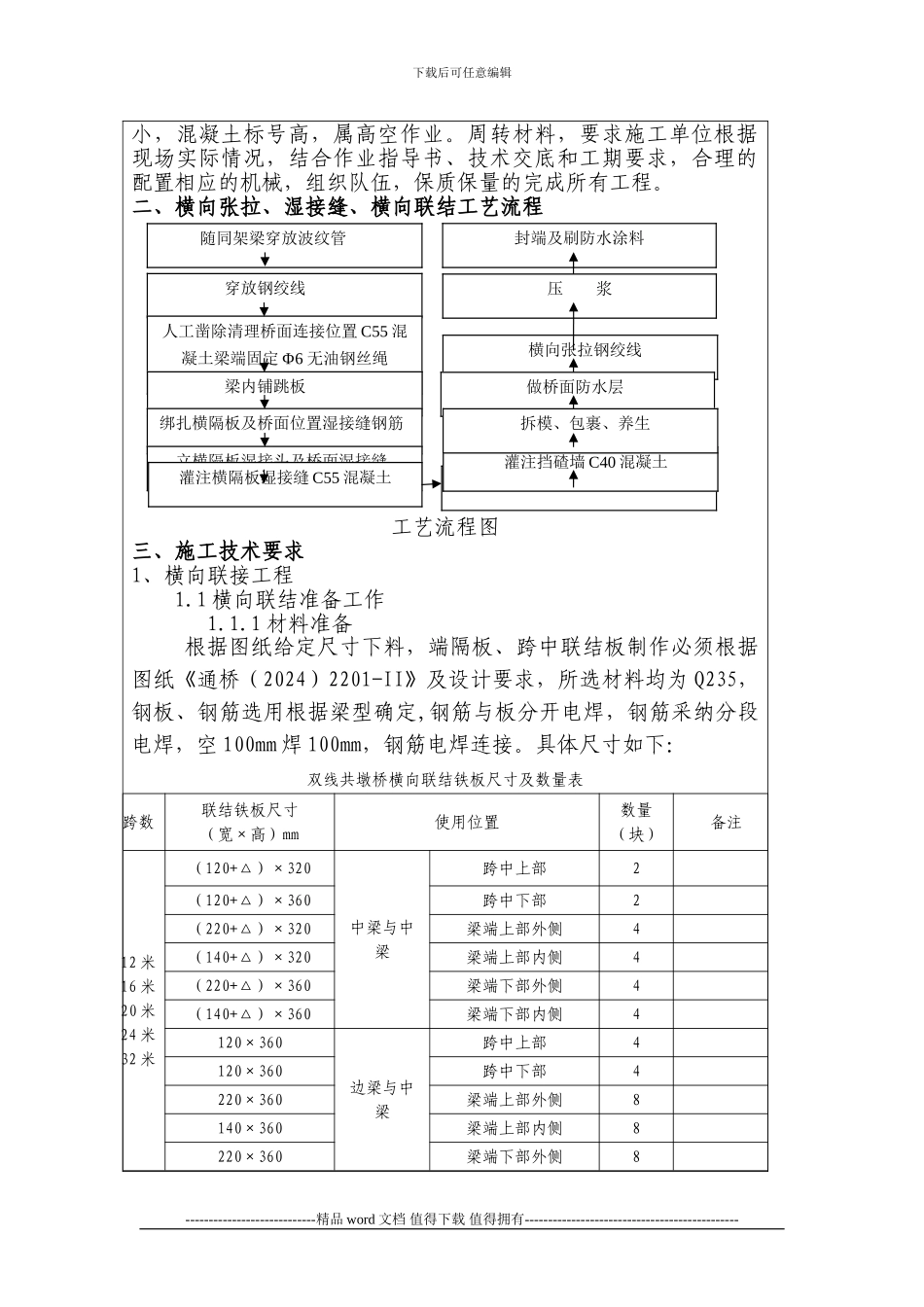

二、横向张拉、湿接缝、横向联结工艺流程工艺流程图三、施工技术要求1、横向联接工程 1
1 横向联结准备工作1
1 材料准备根据图纸给定尺寸下料,端隔板、跨中联结板制作必须根据图纸《通桥(2024)2201-II》及设计要求,所选材料均为 Q235,钢板、钢筋选用根据梁型确定,钢筋与板分开电焊,钢筋采纳分段电焊,空 100mm 焊 100mm,钢筋电焊连接

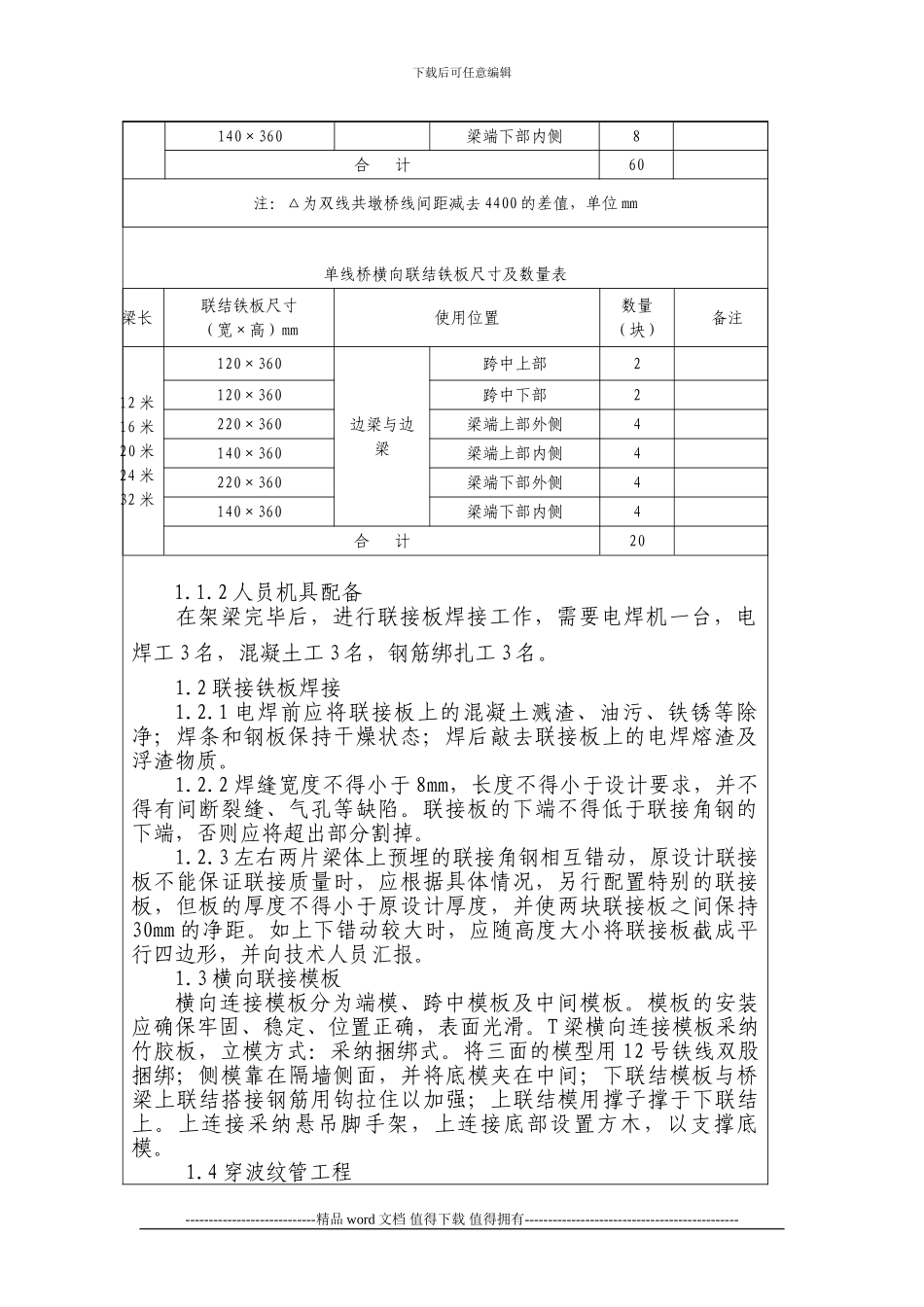

具体尺寸如下:双线共墩桥横向联结铁板尺寸及数量表跨数联结铁板尺寸(宽×高)mm使用位置数量(块)备注12 米16 米20 米24 米32 米(120+△)×320中梁与中梁跨中上部2(120+△)×360跨中下部2(220+△)×320梁端上部外侧4(140+△)×320梁端上部内侧4(220+△)×360梁端下部外侧4(140+△)×360梁端下部内侧4120×360边梁与中梁跨中上部4120×360跨中下部4220×3
