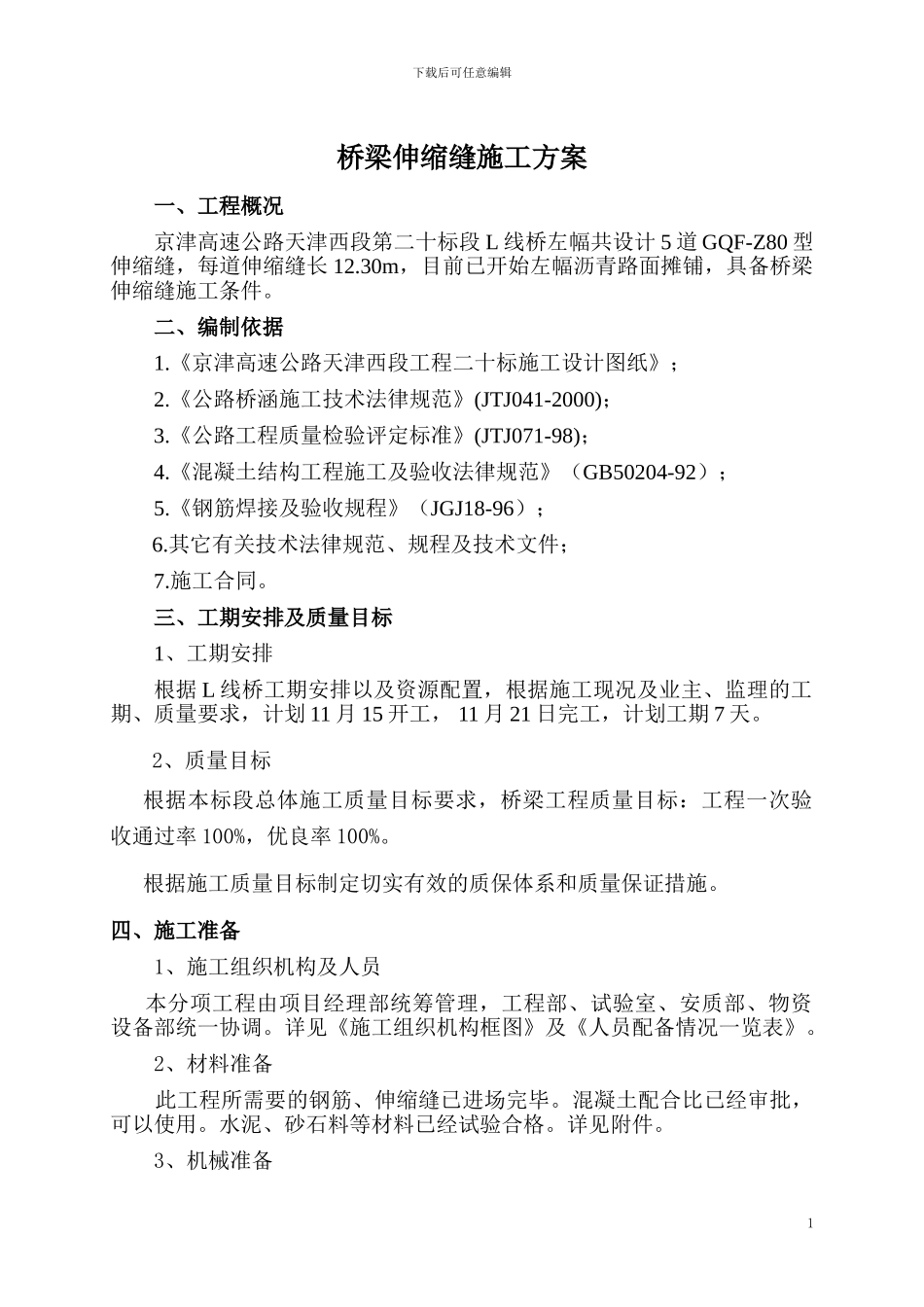

下载后可任意编辑桥梁伸缩缝施工方案一、工程概况京津高速公路天津西段第二十标段 L 线桥左幅共设计 5 道 GQF-Z80 型伸缩缝,每道伸缩缝长 12.30m,目前已开始左幅沥青路面摊铺,具备桥梁伸缩缝施工条件。二、编制依据1.《京津高速公路天津西段工程二十标施工设计图纸》;2.《公路桥涵施工技术法律规范》(JTJ041-2000);3.《公路工程质量检验评定标准》(JTJ071-98);4.《混凝土结构工程施工及验收法律规范》(GB50204-92);5.《钢筋焊接及验收规程》(JGJ18-96);6.其它有关技术法律规范、规程及技术文件;7.施工合同。三、工期安排及质量目标1、工期安排根据 L 线桥工期安排以及资源配置,根据施工现况及业主、监理的工期、质量要求,计划 11 月 15 开工, 11 月 21 日完工,计划工期 7 天。2、质量目标根据本标段总体施工质量目标要求,桥梁工程质量目标:工程一次验收通过率 100%,优良率 100%。根据施工质量目标制定切实有效的质保体系和质量保证措施。四、施工准备1、施工组织机构及人员 本分项工程由项目经理部统筹管理,工程部、试验室、安质部、物资设备部统一协调。详见《施工组织机构框图》及《人员配备情况一览表》。2、材料准备 此工程所需要的钢筋、伸缩缝已进场完毕。混凝土配合比已经审批,可以使用。水泥、砂石料等材料已经试验合格。详见附件。3、机械准备1下载后可任意编辑 详见表《机械设备准备情况一览表》4、施工用电 电已接入施工现场且现场配备一台 30KW 发电机。五、施工工艺及方法在桥面沥青混凝土面层铺筑完成后,伸缩缝装置均采纳后嵌法施工,施工工艺及方法如下:1、划线、切割桥面沥青混凝土铺筑完毕,按预留槽口宽度或比槽口每边宽 5cm 左右用切缝机切缝。⑴ 切缝前搞好测量放样工作,放出伸缩缝中线,按设计要求从中线向两边返尺寸,并画出伸缩缝混凝土保护带边线。保证切缝位置、尺寸准确。⑵ 用混凝土切缝机按所画边线割沥青混凝土结构。切缝应保证路面边缘整齐平顺,无缺损,可用风镐凿除两切缝间的沥青路面部分,将槽口内填料清除洁净,并将槽口表面混凝土凿毛,清净杂物,用高压水枪将剩余残渣冲洗洁净,要求切割沥青混凝土结构时要顺直、准确。2.清理、填塞间隙⑴ 人工配合空压机清除切割范围内的沥青混凝土,并凿除松散混凝土。操作时要保持沥青混凝土断面边角整齐。⑵ 恢复预埋锚筋。由于过往车辆及铺筑路面时施工机械及车辆的碾压,会有部分预埋钢筋发生变形甚至折断...
