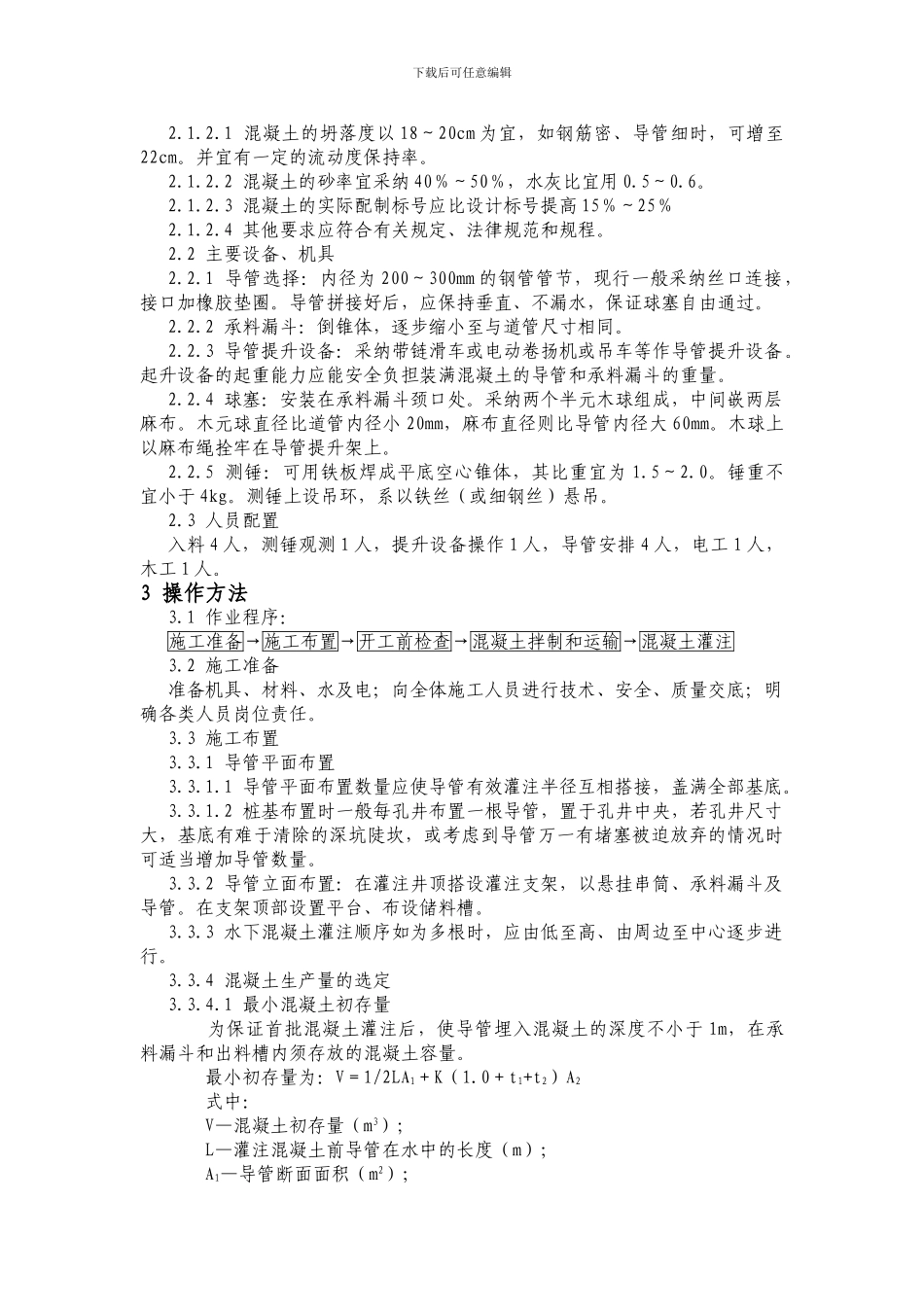

下载后可任意编辑改建铁路遂宁至重庆增建二线站前施工 1 标水下混凝土施工作业指导书编制: .复核: .审批: .中铁八局集团有限公司遂渝铁路二线工程指挥部第一项目部二○○九年十一月十日1 适用范围本作业指导书适用于各类基础工程水下混凝土施工作业。2 作业准备2.1 主要材料2.1.1 水下混凝土原材料要求2.1.1.1 水泥强度等级不得低于 32.5 级,也不应过高,初凝时间用标准方法试验不宜早于 2 小时。每立方混凝土的水泥用量不宜小于 350kg。2.1.1.2 粗骨料的最大粒径不可大于导管内径的 1/4 或钢筋最小净距的 1/4。 2.1.2 水下混凝土的配制要求下载后可任意编辑2.1.2.1 混凝土的坍落度以 18~20cm 为宜,如钢筋密、导管细时,可增至22cm。并宜有一定的流动度保持率。2.1.2.2 混凝土的砂率宜采纳 40%~50%,水灰比宜用 0.5~0.6。2.1.2.3 混凝土的实际配制标号应比设计标号提高 15%~25%2.1.2.4 其他要求应符合有关规定、法律规范和规程。2.2 主要设备、机具2.2.1 导管选择:内径为 200~300mm 的钢管管节,现行一般采纳丝口连接,接口加橡胶垫圈。导管拼接好后,应保持垂直、不漏水,保证球塞自由通过。2.2.2 承料漏斗:倒锥体,逐步缩小至与道管尺寸相同。2.2.3 导管提升设备:采纳带链滑车或电动卷扬机或吊车等作导管提升设备。起升设备的起重能力应能安全负担装满混凝土的导管和承料漏斗的重量。2.2.4 球塞:安装在承料漏斗颈口处。采纳两个半元木球组成,中间嵌两层麻布。木元球直径比道管内径小 20mm,麻布直径则比导管内径大 60mm。木球上以麻布绳拴牢在导管提升架上。2.2.5 测锤:可用铁板焊成平底空心锥体,其比重宜为 1.5~2.0。锤重不宜小于 4kg。测锤上设吊环,系以铁丝(或细钢丝)悬吊。2.3 人员配置入料 4 人,测锤观测 1 人,提升设备操作 1 人,导管安排 4 人,电工 1 人,木工 1 人。3 操作方法3.1 作业程序:施工准备→施工布置→开工前检查→混凝土拌制和运输→混凝土灌注3.2 施工准备准备机具、材料、水及电;向全体施工人员进行技术、安全、质量交底;明确各类人员岗位责任。3.3 施工布置3.3.1 导管平面布置3.3.1.1 导管平面布置数量应使导管有效灌注半径互相搭接,盖满全部基底。3.3.1.2 桩基布置时一般每孔井布置一根导管,置于孔井中央,若孔井尺寸大,基底有难于清除的深坑陡坎,或考虑到导管万一有堵塞被迫放弃的情况时可适当增加导管数量。3.3.2...
