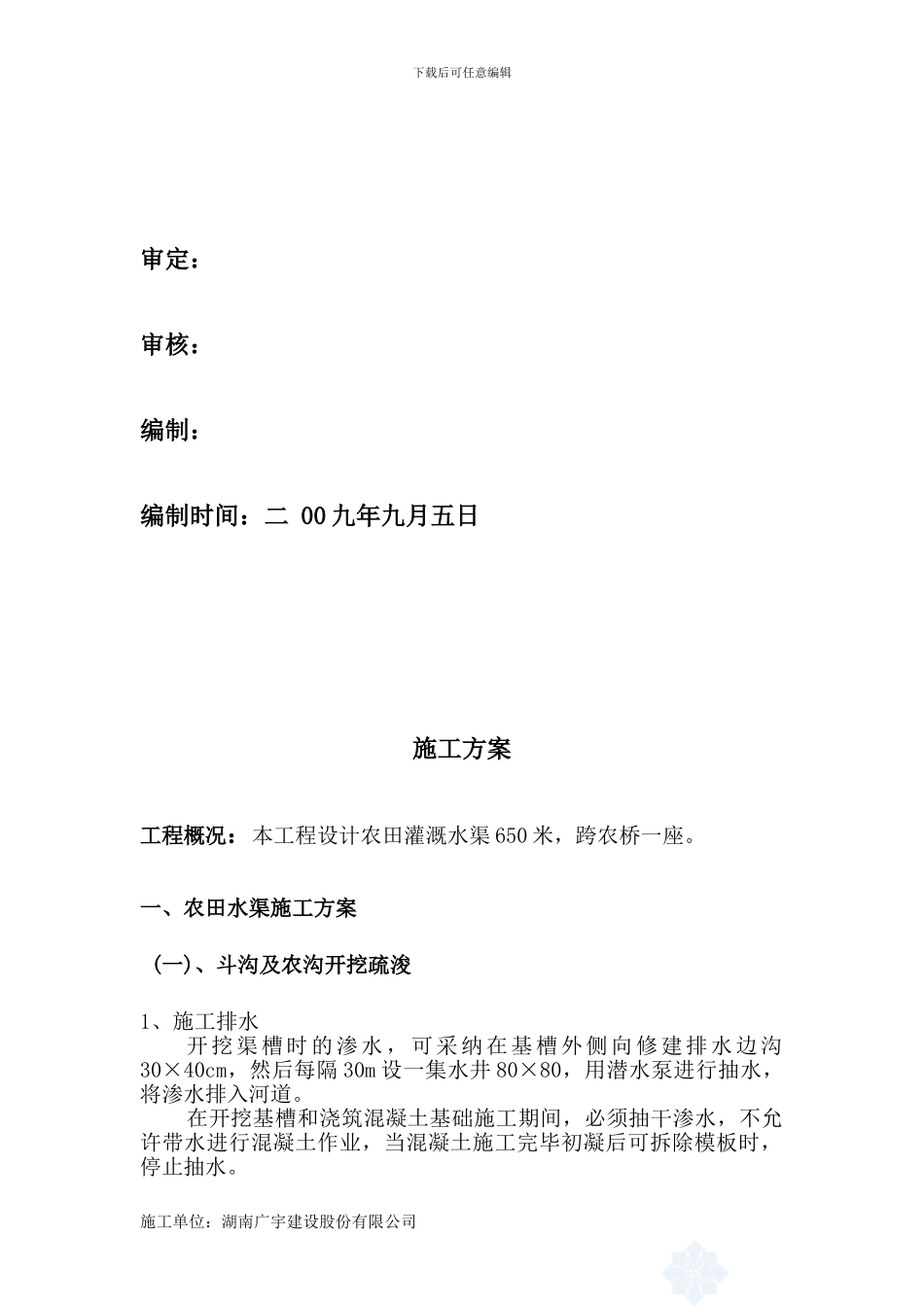

下载后可任意编辑凤滩水力发电厂水利治理工程施工方案施工单位:湖南广宇建设股份有限公司下载后可任意编辑审定:审核:编制:编制时间:二 00 九年九月五日施工方案工程概况:本工程设计农田灌溉水渠 650 米,跨农桥一座

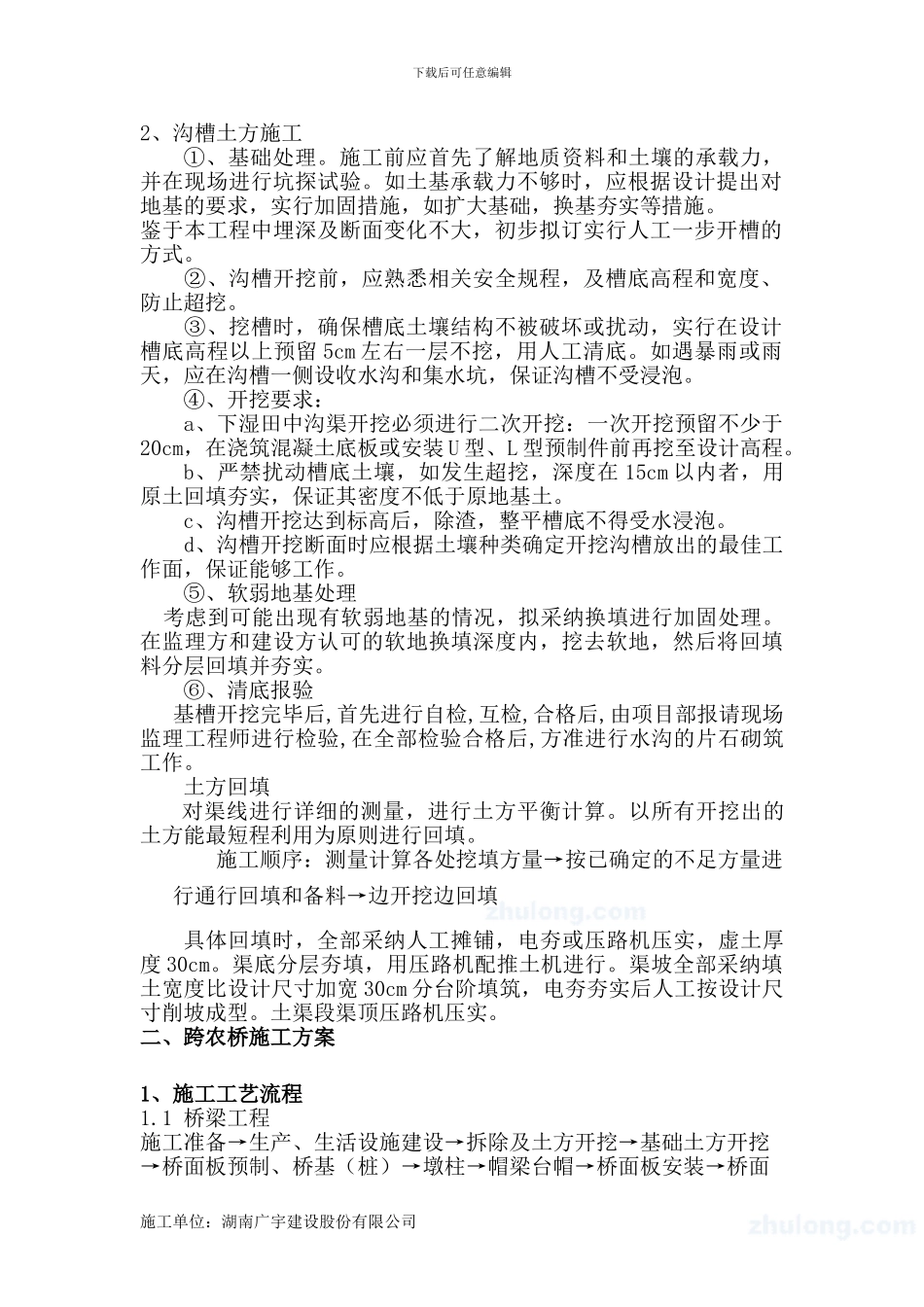

一、农田水渠施工方案 (一)、斗沟及农沟开挖疏浚1、施工排水开挖渠槽时的渗水,可采纳在基槽外侧向修建排水边沟30×40cm,然后每隔 30m 设一集水井 80×80,用潜水泵进行抽水,将渗水排入河道
在开挖基槽和浇筑混凝土基础施工期间,必须抽干渗水,不允许带水进行混凝土作业,当混凝土施工完毕初凝后可拆除模板时,停止抽水
施工单位:湖南广宇建设股份有限公司下载后可任意编辑2、沟槽土方施工①、基础处理
施工前应首先了解地质资料和土壤的承载力,并在现场进行坑探试验
如土基承载力不够时,应根据设计提出对地基的要求,实行加固措施,如扩大基础,换基夯实等措施
鉴于本工程中埋深及断面变化不大,初步拟订实行人工一步开槽的方式
②、沟槽开挖前,应熟悉相关安全规程,及槽底高程和宽度、防止超挖
③、挖槽时,确保槽底土壤结构不被破坏或扰动,实行在设计槽底高程以上预留 5cm 左右一层不挖,用人工清底
如遇暴雨或雨天,应在沟槽一侧设收水沟和集水坑,保证沟槽不受浸泡
④、开挖要求: a、下湿田中沟渠开挖必须进行二次开挖:一次开挖预留不少于20cm,在浇筑混凝土底板或安装 U 型、L 型预制件前再挖至设计高程
b、严禁扰动槽底土壤,如发生超挖,深度在 15cm 以内者,用原土回填夯实,保证其密度不低于原地基土
c、沟槽开挖达到标高后,除渣,整平槽底不得受水浸泡
d、沟槽开挖断面时应根据土壤种类确定开挖沟槽放出的最佳工作面,保证能够工作
⑤、软弱地基处理 考虑到可能出现有软弱地基的情况,拟采纳换填进行加固处理
在监理方和建设方认可的软地换填深度内,挖去软地,然后将回填料分层回填并夯
