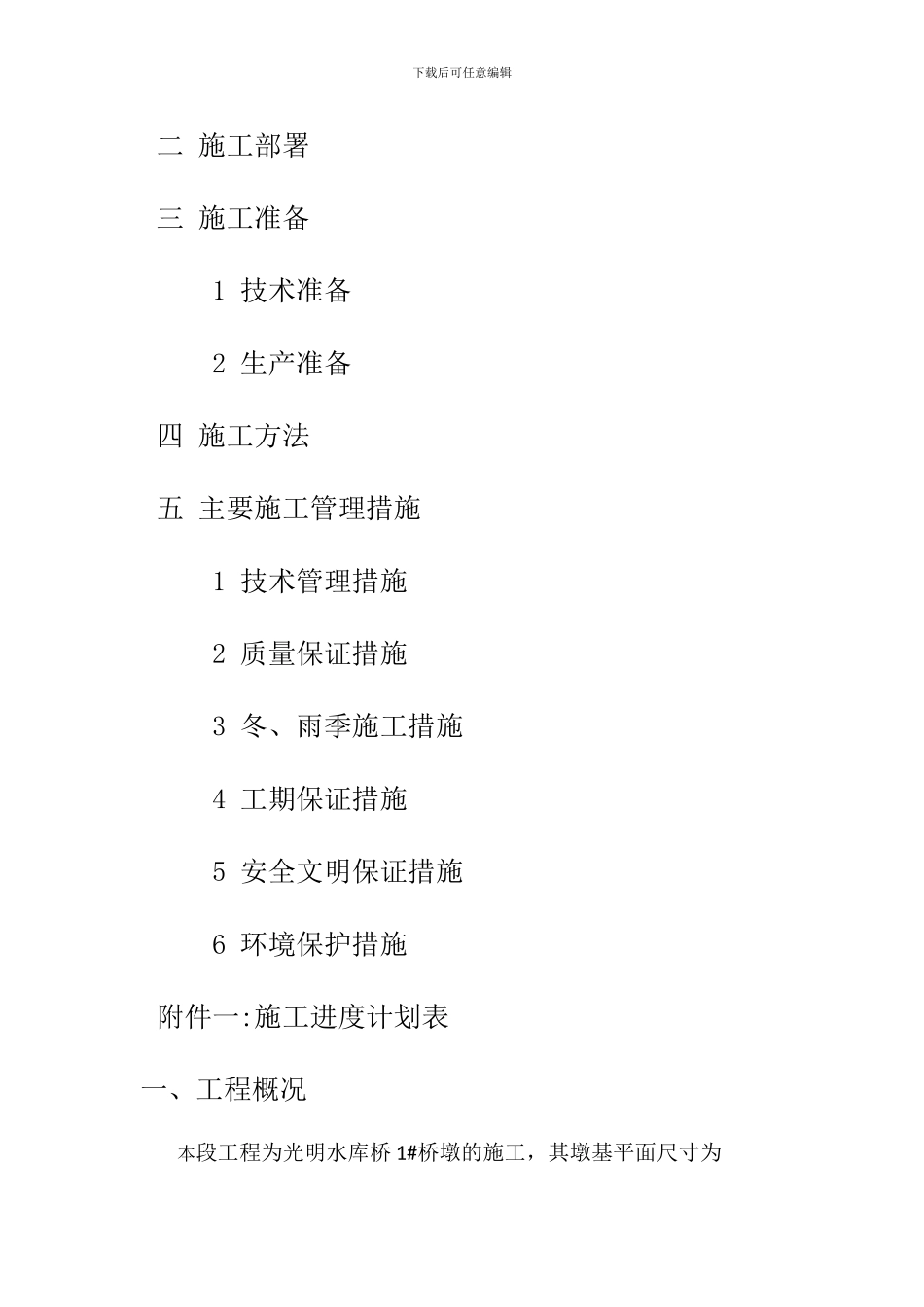

下载后可任意编辑水库桥墩施工方案光明水库桥墩施工方案目录一 工程概况 下载后可任意编辑二 施工部署 三 施工准备1 技术准备 2 生产准备 四 施工方法 五 主要施工管理措施1 技术管理措施 2 质量保证措施 3 冬、雨季施工措施 4 工期保证措施 5 安全文明保证措施 6 环境保护措施 附件一:施工进度计划表一、工程概况本段工程为光明水库桥 1#桥墩的施工,其墩基平面尺寸为下载后可任意编辑1
5m*12m,墩柱平面尺寸为 1
3m*10m,墩帽为倒圆台形
拟采纳柱式墩施工方法
光明水库桥上部采纳 3×20m 预应力混凝土空心板,下部桥墩采纳柱式桥墩,桥台采纳肋板式桥台,墩台均采纳钻孔灌注桩
本桥墩、台桩基均按嵌岩桩设计,嵌岩深度要求不小于 1
全桥共有墩身 2 座,台身 2 座
墩身设计为桩柱式墩, 1#2#桩直径均为1
5m,墩直径 1
2m,1#墩高 11
5m,2#墩高 10
07m,1#2#桩高均为12m,同一墩上两墩柱间距为 4
0#及 3#号桥台肋板高 6
1m,桩直径均为 1
2m,0#桥台桩基高 15m,3#桥台桩基高 14m
墩台盖梁、耳背墙、墩柱、墩台挡块、系梁均采纳 C30 砼
墩台桩基,扩大基础均采纳 C25 水下砼
在此仅以光明水库桥 1#墩为例,光明水库桥 1#墩为混凝土灌注,墩身设计为桩柱式墩,墩身为 2×12m 钻孔灌注,采纳 C30 混凝土砼,直径 1
2m,同一墩上两墩柱间距为 4
6m,墩高 11
桩基础为2×12m 直径 1
5m,嵌入深度 1
墩台、盖梁、墩柱、墩台挡块、系梁均采纳 C30 砼,墩台桩基,扩大基础均采纳 C25 水下砼
二、施工部署1 项目组织机构根据本项目工程质量与工期要求,组成一个由田期勇同志为项目经理的强有力的现场项目施工管理机构,统一指挥、协调现场施工管理,确保工程按要求顺利完成
