下载后可任意编辑水泥稳定砂砾基层试验段施工技术方案一、试验段位置K28+000—K28+300 左幅二、试验段结构:5%水泥稳定砂砾 25cm,结构断面尺寸如下图三、施工准备1.培路肩
培肩厚度以压实 25cm 为宜,大致虚铺在 32~35cm
培肩用料不用纯松散材料、腐殖土、粘泥等不适用材料
树枝、砖块等杂物要清除
按每延米用土 0
25 虚方(路肩)、0
43 虚方(中央分隔带)将土分散、均匀卸好,人工配合装载机将土送到位(绝对不能用推土机送,以免二灰山砂底层受到破坏),人工整型

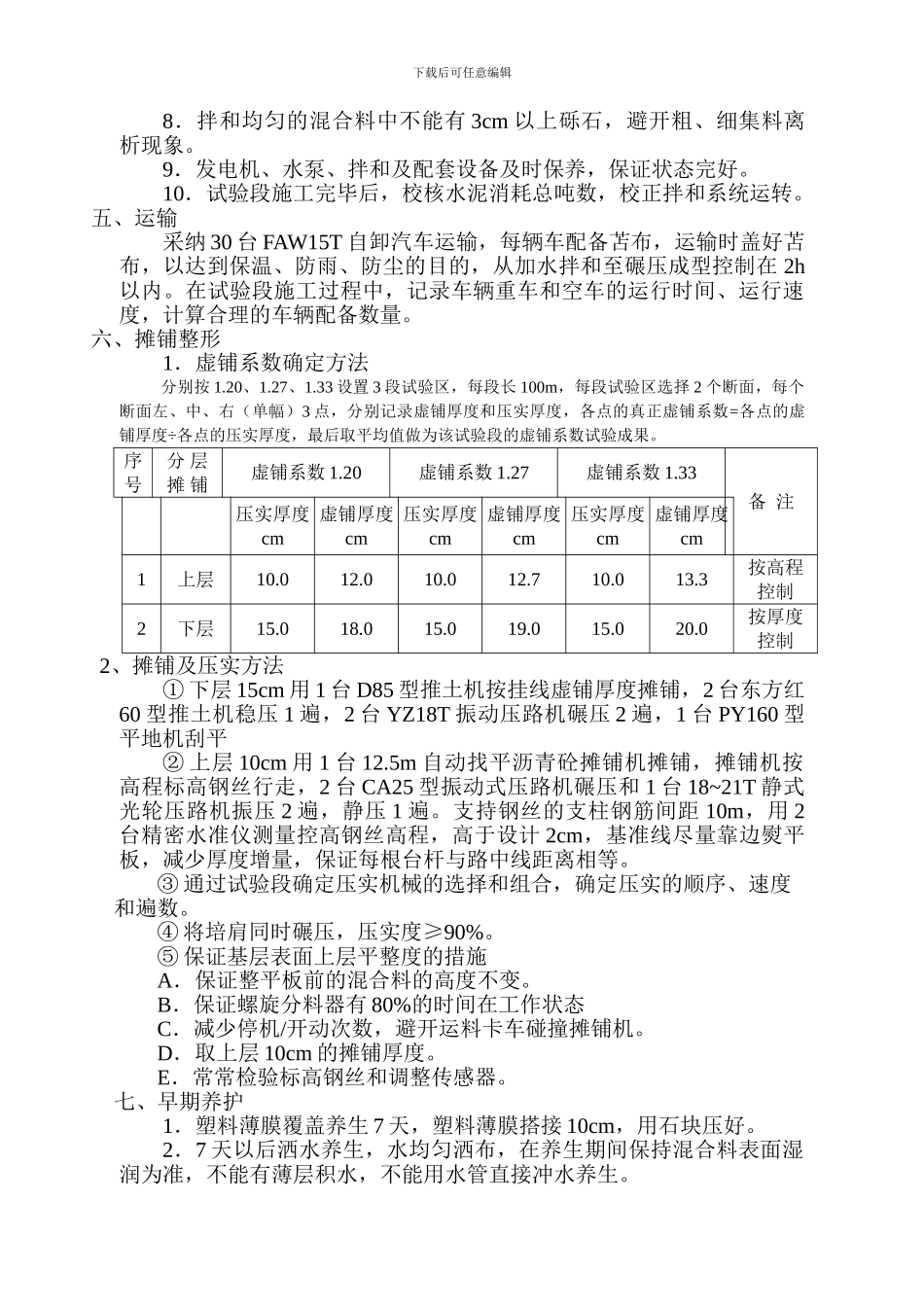

东方红 60 型推土机用单侧履带稳压 1 遍,要求全部排满,稳压段落要长,以减少另一侧履带在二灰山砂底基层上的扭动
人工挂线切槽,要求直线顺直、曲线圆滑,切面垂直于路面,切下来的土返到路肩上
路肩处每 30m 挖 1 道泄水槽,槽里外口及槽内不能阻水,中央分隔带处路肩是否挖泄水槽视超高顺水而定
培肩进度要保证水泥稳定砂砾摊铺
2.石灰、粉煤灰、风化山砂底基层的泥土杂物和松散材料全部清除
干燥路段用水润湿,局部坑槽修补夯实
水泥稳定砂砾摊铺前,将二灰山砂底基层全面复压 1 遍,尤其是培肩时被破坏的底基层表面
3.水泥在用料 10 天前进场,以免因材料供应问题导致水泥稳定砂砾基层停工待料,选用终凝在 6h 以上的 p
5 普硅水泥,水泥存放在专门的水泥库中,水泥库垛要高于周围 30cm,保证库周围排水良好,保证防雨、防潮、通风,水泥存放不超过 10 层、使用时以先进先用为原则,不同厂家水泥分段使用
4.砂砾要求坚硬、干净、无杂质、含泥量≤3%,碎石压碎值≤30%,级配满足设计要求,如下表:方孔筛尺寸(mm)31
075液限塑限通过质量百分率(%)10088-9557-7729-4917-358-220-7<28<9四、拌和1.采纳 1 台 WBZ40
