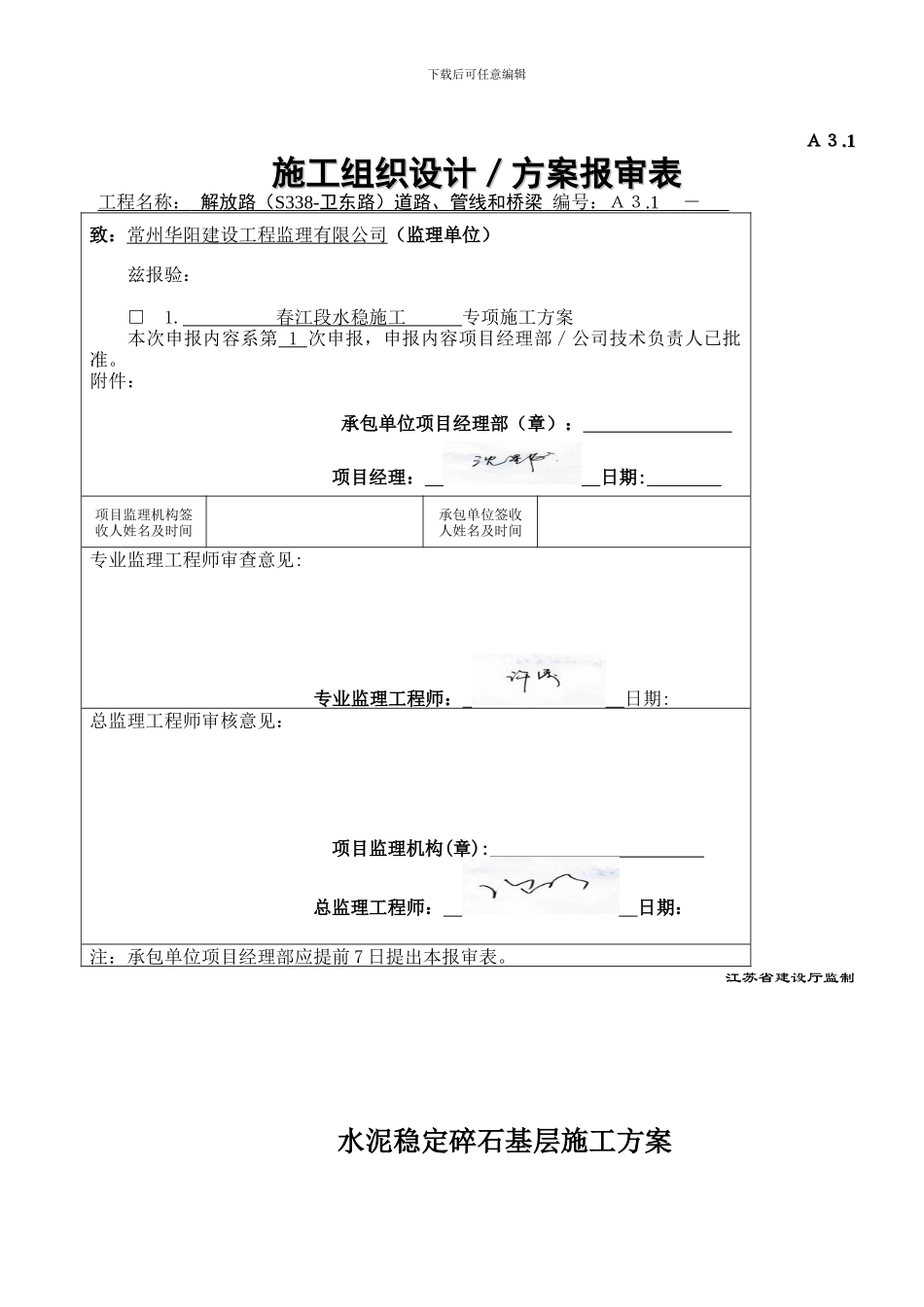

1施工组织设计/方案报审表施工组织设计/方案报审表工程名称: 解放路( S338- 卫东路)道路、管线和桥梁 编号:A3
1 - 致:常州华阳建设工程监理有限公司(监理单位) 兹报验: □ 1
春江段水稳施工 专项施工方案 本次申报内容系第 1 次申报,申报内容项目经理部/公司技术负责人已批准
附件: 承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表

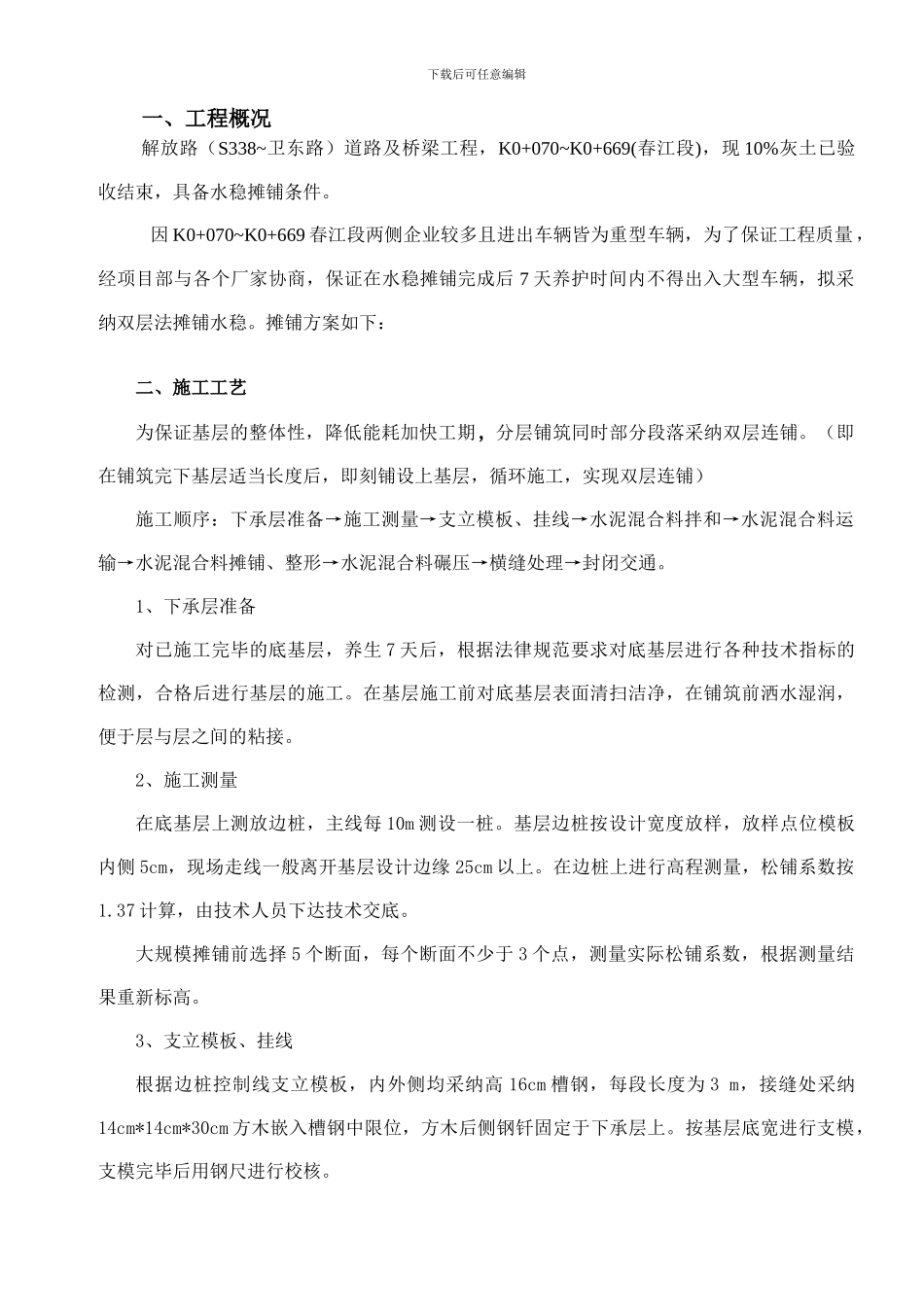

江苏省建设厅监制水泥稳定碎石基层施工方案下载后可任意编辑一、工程概况解放路(S338~卫东路)道路及桥梁工程,K0+070~K0+669(春江段),现 10%灰土已验收结束,具备水稳摊铺条件
因 K0+070~K0+669 春江段两侧企业较多且进出车辆皆为重型车辆,为了保证工程质量,经项目部与各个厂家协商,保证在水稳摊铺完成后 7 天养护时间内不得出入大型车辆,拟采纳双层法摊铺水稳
摊铺方案如下:二、施工工艺为保证基层的整体性,降低能耗加快工期,分层铺筑同时部分段落采纳双层连铺
(即在铺筑完下基层适当长度后,即刻铺设上基层,循环施工,实现双层连铺)施工顺序:下承层准备→施工测量→支立模板、挂线→水泥混合料拌和→水泥混合料运输→水泥混合料摊铺、整形→水泥混合料碾压→横缝处理→封闭交通
1、下承层准备对已施工完毕的底基层,养生 7 天后,根据法律规范要求对底基层进行各种技术指标的检测,合格后进行基层的施工
在基层施工前对底基层表面清扫洁净,在铺筑前洒水湿润,便于层与层之间的粘接
2、施工测量在底基层上测放边桩,主线每 10m 测设一桩
基层边桩按设计宽度放样,放样点位模板内侧
