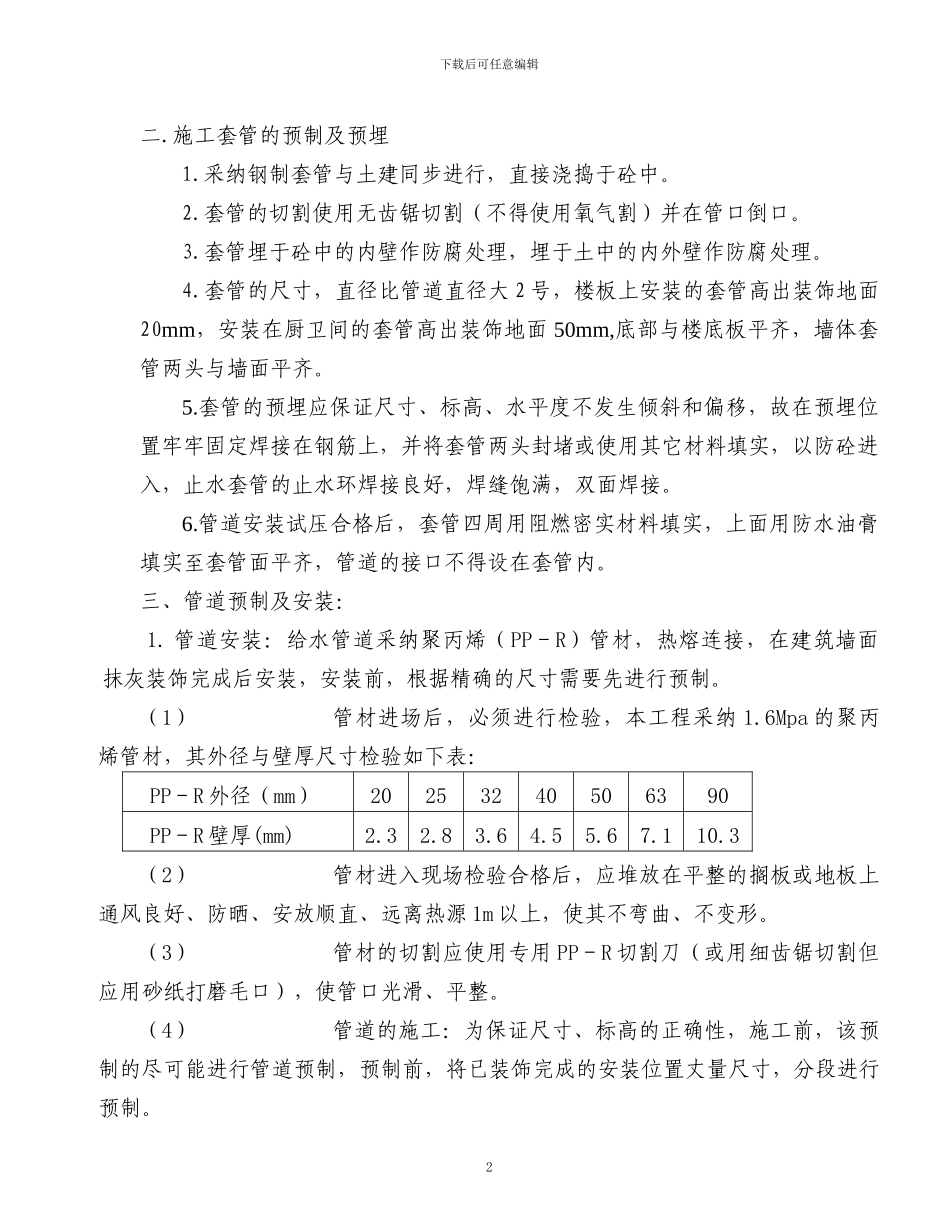

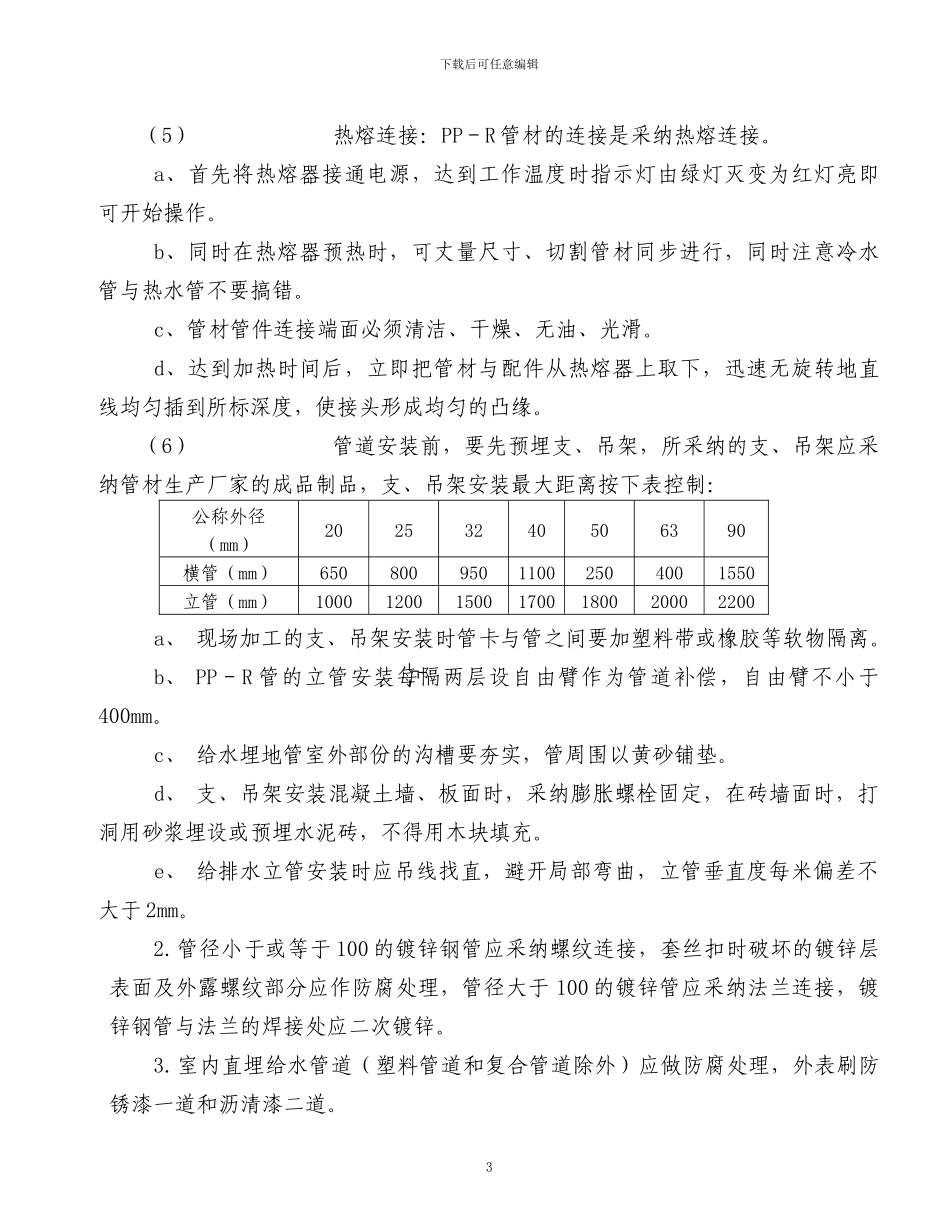

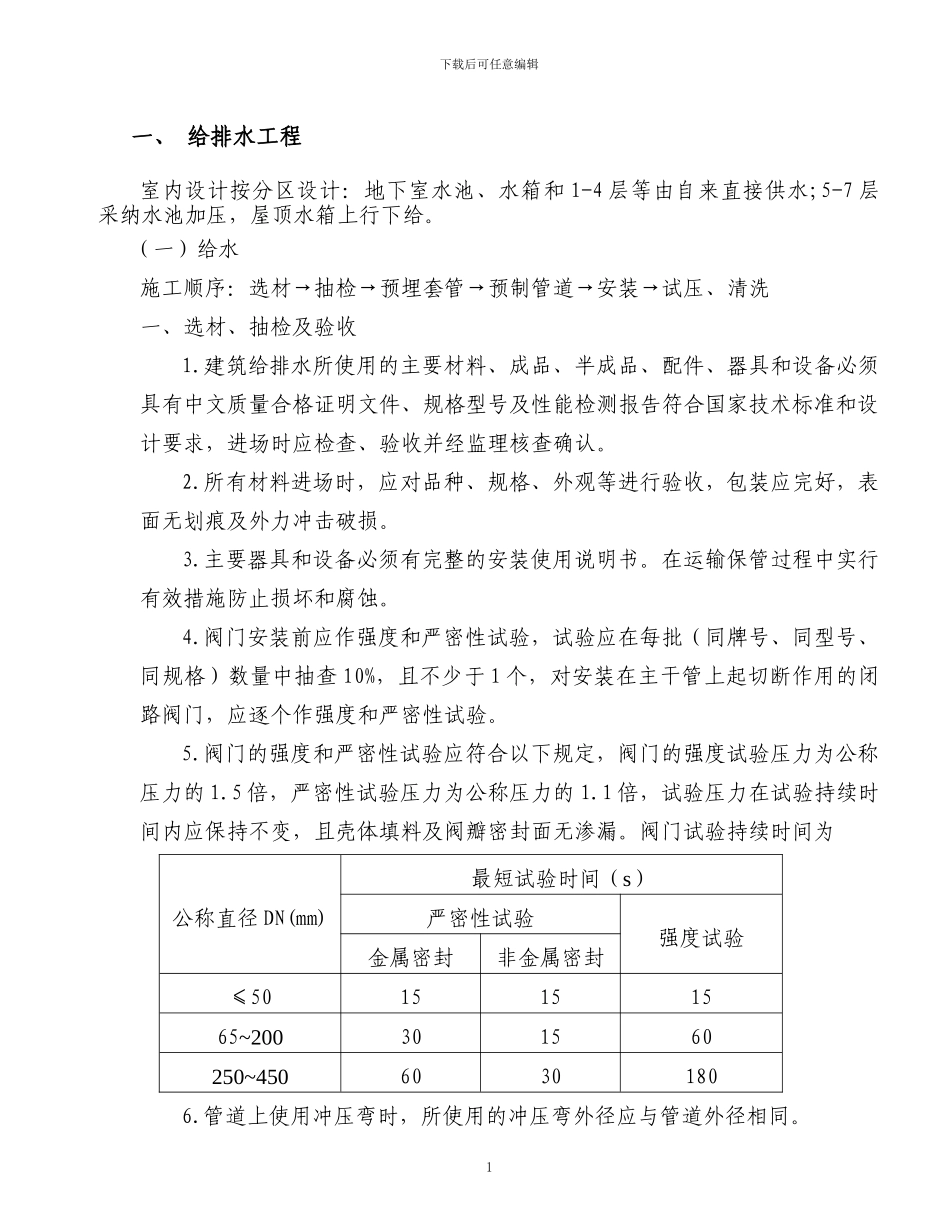

下载后可任意编辑一、 给排水工程室内设计按分区设计:地下室水池、水箱和 1-4 层等由自来直接供水;5-7 层采纳水池加压,屋顶水箱上行下给。(一)给水施工顺序:选材→抽检→预埋套管→预制管道→安装→试压、清洗 一、选材、抽检及验收1.建筑给排水所使用的主要材料、成品、半成品、配件、器具和设备必须具有中文质量合格证明文件、规格型号及性能检测报告符合国家技术标准和设计要求,进场时应检查、验收并经监理核查确认。2.所有材料进场时,应对品种、规格、外观等进行验收,包装应完好,表面无划痕及外力冲击破损。3.主要器具和设备必须有完整的安装使用说明书。在运输保管过程中实行有效措施防止损坏和腐蚀。4.阀门安装前应作强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于 1 个,对安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。5.阀门的强度和严密性试验应符合以下规定,阀门的强度试验压力为公称压力的 1.5 倍,严密性试验压力为公称压力的 1.1 倍,试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。阀门试验持续时间为公称直径 DN(mm)最短试验时间(s)严密性试验强度试验金属密封非金属密封≤5015151565~200301560250~45060301806.管道上使用冲压弯时,所使用的冲压弯外径应与管道外径相同。1下载后可任意编辑二.施工套管的预制及预埋1.采纳钢制套管与土建同步进行,直接浇捣于砼中。2.套管的切割使用无齿锯切割(不得使用氧气割)并在管口倒口。3.套管埋于砼中的内壁作防腐处理,埋于土中的内外壁作防腐处理。4.套管的尺寸,直径比管道直径大 2 号,楼板上安装的套管高出装饰地面20mm,安装在厨卫间的套管高出装饰地面 50mm,底部与楼底板平齐,墙体套管两头与墙面平齐。5.套管的预埋应保证尺寸、标高、水平度不发生倾斜和偏移,故在预埋位置牢牢固定焊接在钢筋上,并将套管两头封堵或使用其它材料填实,以防砼进入,止水套管的止水环焊接良好,焊缝饱满,双面焊接。6.管道安装试压合格后,套管四周用阻燃密实材料填实,上面用防水油膏填实至套管面平齐,管道的接口不得设在套管内。三、管道预制及安装:1. 管道安装:给水管道采纳聚丙烯(PP-R)管材,热熔连接,在建筑墙面抹灰装饰完成后安装,安装前,根据精确的尺寸需要先进行预制。(1)管材进场后,必须进行检验,本工程采纳 1.6Mpa 的聚丙烯管材,其外径与壁厚尺寸检验如下表:P...
