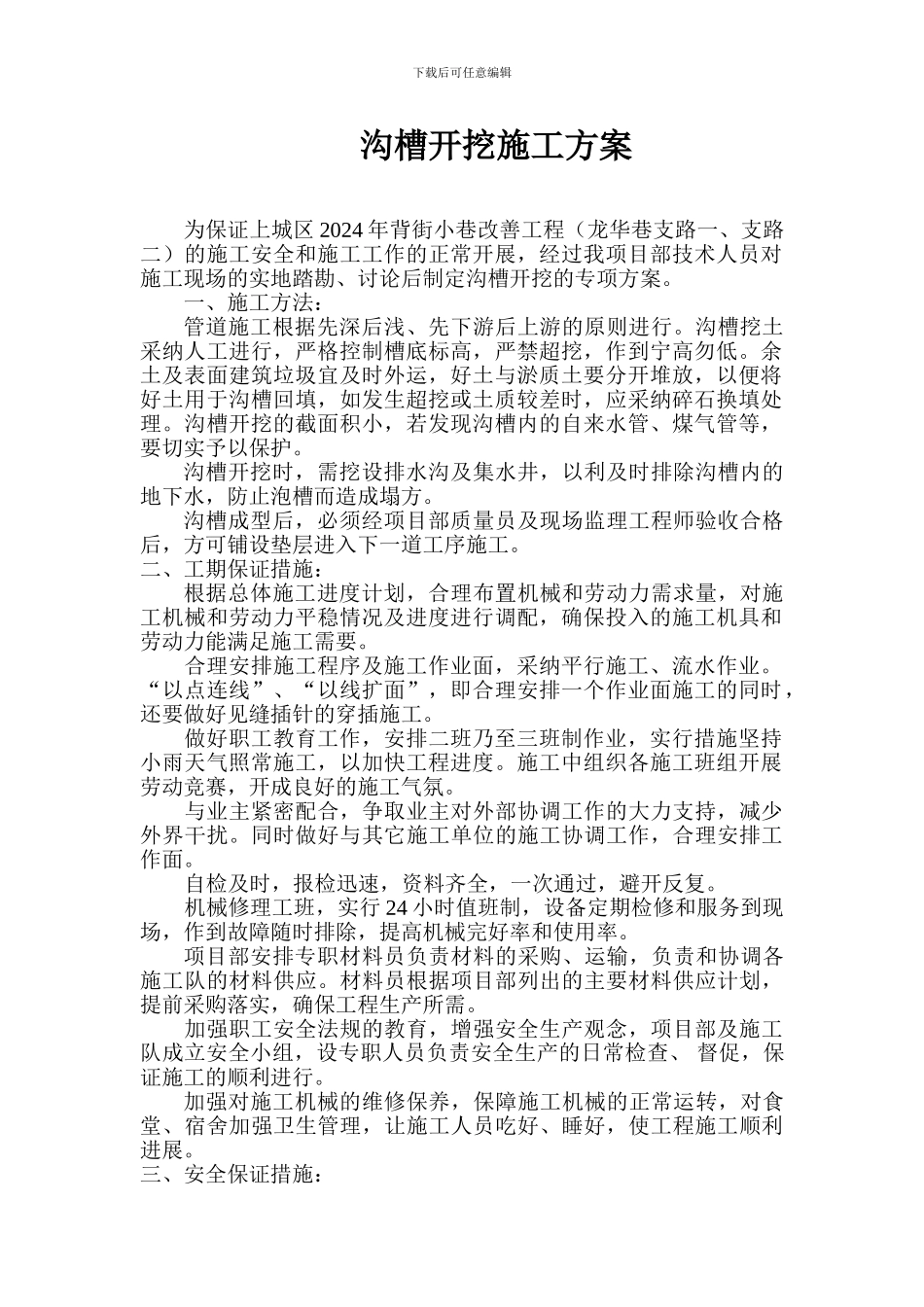

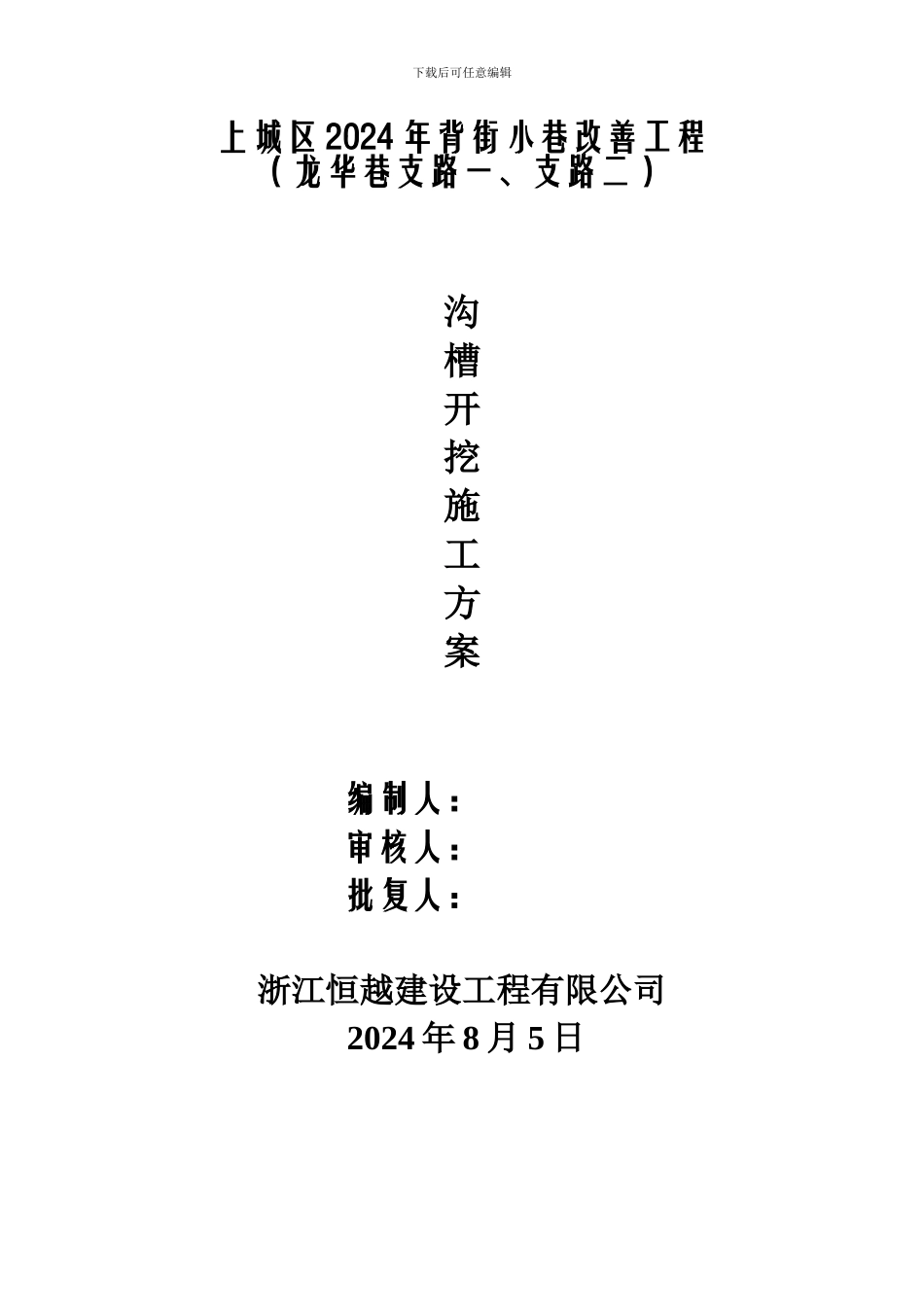

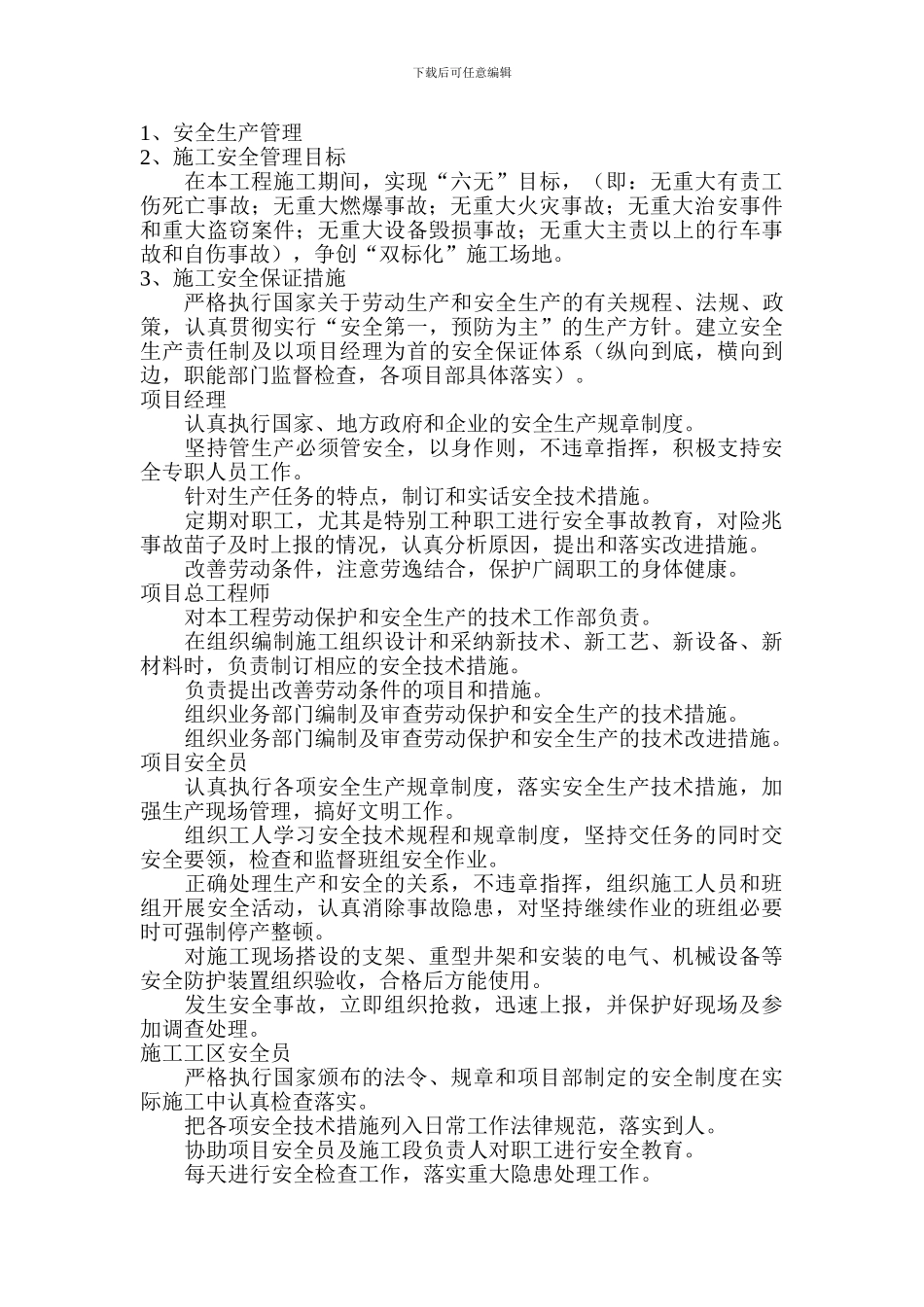

下载后可任意编辑上城区 2024 年背街小巷改善工程(龙华巷支路一、支路二)沟槽开挖施工方案编制人:审核人:批复人:浙江恒越建设工程有限公司2024 年 8 月 5 日下载后可任意编辑沟槽开挖施工方案为保证上城区 2024 年背街小巷改善工程(龙华巷支路一、支路二)的施工安全和施工工作的正常开展,经过我项目部技术人员对施工现场的实地踏勘、讨论后制定沟槽开挖的专项方案
一、施工方法:管道施工根据先深后浅、先下游后上游的原则进行
沟槽挖土采纳人工进行,严格控制槽底标高,严禁超挖,作到宁高勿低
余土及表面建筑垃圾宜及时外运,好土与淤质土要分开堆放,以便将好土用于沟槽回填,如发生超挖或土质较差时,应采纳碎石换填处理
沟槽开挖的截面积小,若发现沟槽内的自来水管、煤气管等,要切实予以保护
沟槽开挖时,需挖设排水沟及集水井,以利及时排除沟槽内的地下水,防止泡槽而造成塌方
沟槽成型后,必须经项目部质量员及现场监理工程师验收合格后,方可铺设垫层进入下一道工序施工
二、工期保证措施:根据总体施工进度计划,合理布置机械和劳动力需求量,对施工机械和劳动力平稳情况及进度进行调配,确保投入的施工机具和劳动力能满足施工需要
合理安排施工程序及施工作业面,采纳平行施工、流水作业
“以点连线”、“以线扩面”,即合理安排一个作业面施工的同时,还要做好见缝插针的穿插施工
做好职工教育工作,安排二班乃至三班制作业,实行措施坚持小雨天气照常施工,以加快工程进度
施工中组织各施工班组开展劳动竞赛,开成良好的施工气氛
与业主紧密配合,争取业主对外部协调工作的大力支持,减少外界干扰
同时做好与其它施工单位的施工协调工作,合理安排工作面
自检及时,报检迅速,资料齐全,一次通过,避开反复
机械修理工班,实行 24 小时值班制,设备定期检修和服务到现场,作到故障随时排除,提高机械完好率和使用率
项目部安排专职材料员负责材料的采
