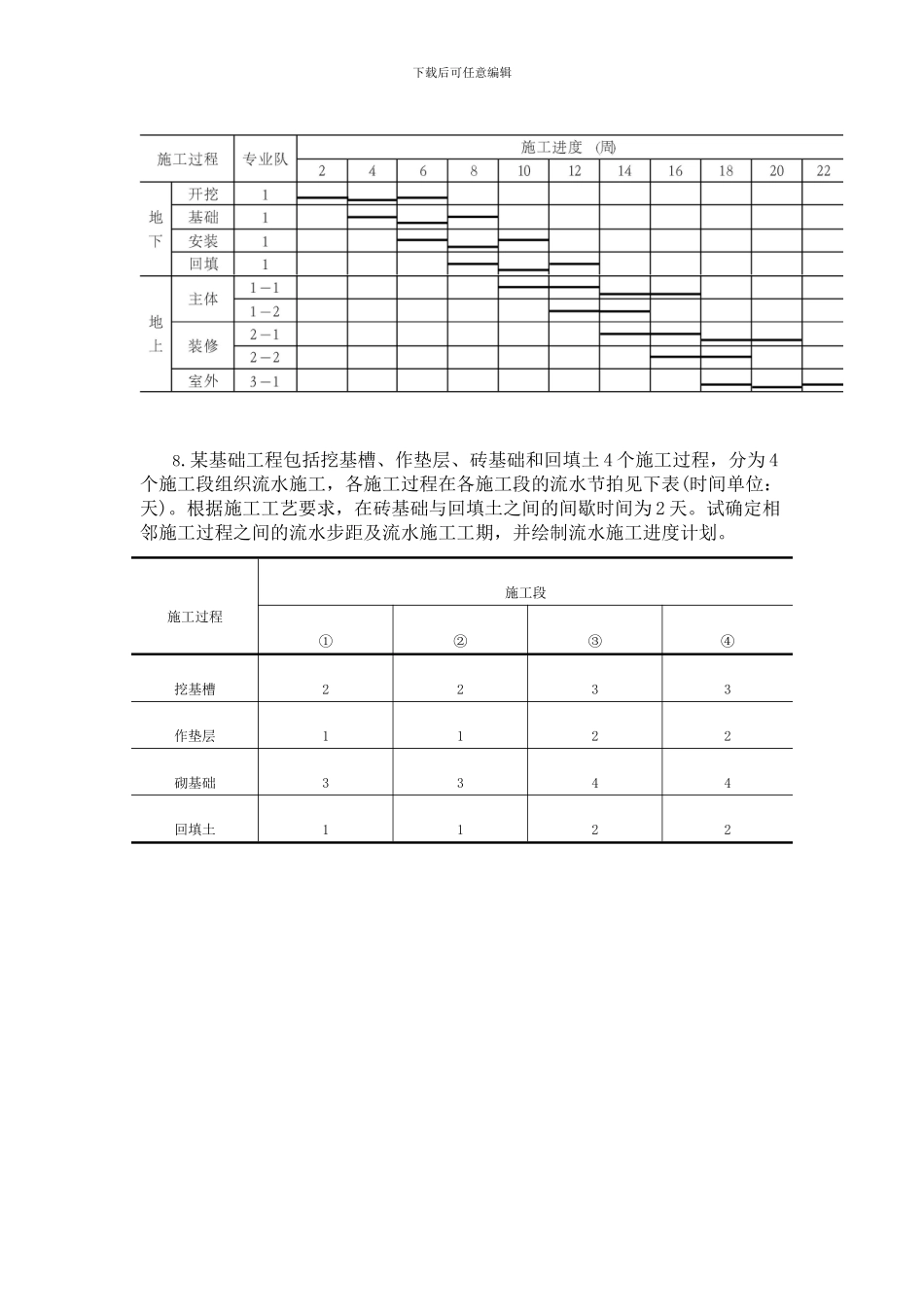

下载后可任意编辑 流水施工练习题1.建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )

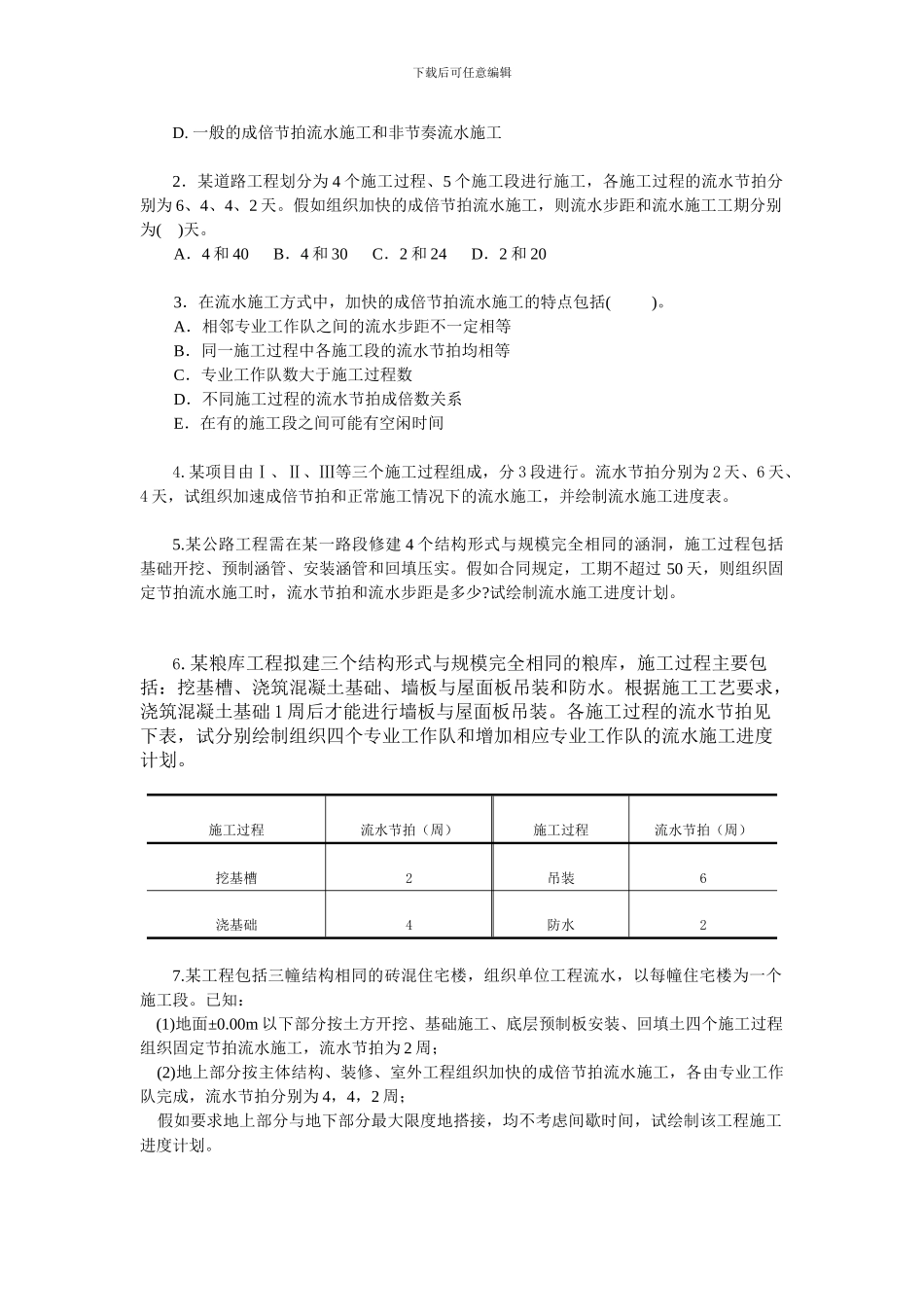

固定节拍流水施工和加快的成倍节拍流水施工B.加快的成倍节拍流水施工和非节奏流水施工 C.固定节拍流水施工和一般的成倍节拍流水施工 精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑D
一般的成倍节拍流水施工和非节奏流水施工2.某道路工程划分为 4 个施工过程、5 个施工段进行施工,各施工过程的流水节拍分别为 6、4、4、2 天
假如组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( )天
A.4 和 40 B.4 和 30 C.2 和 24 D.2 和 203.在流水施工方式中,加快的成倍节拍流水施工的特点包括( )
A.相邻专业工作队之间的流水步距不一定相等B.同一施工过程中各施工段的流水节拍均相等C.专业工作队数大于施工过程数D.不同施工过程的流水节拍成倍数关系E.在有的施工段之间可能有空闲时间4
某项目由Ⅰ、Ⅱ、Ⅲ等三个施工过程组成,分 3 段进行
流水节拍分别为 2 天、6 天、4 天,试组织加速成倍节拍和正常施工情况下的流水施工,并绘制流水施工进度表
某公路工程需在某一路段修建 4 个结构形式与规模完全相同的涵洞,施工过程包括基础开挖、预制涵管、安装涵管和回填压实
假如合同规定,工期不超过 50 天,则组织固定节拍流水施工时,流水节拍和流水步距是多少
试绘制流水施工进度计划
某粮库工程拟建三个结构形式与规模完全相同的粮库,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水
根据施工工艺要求,浇筑混凝土基础 1 周后才能进行墙板与屋面板吊装
各施工过程的流水节拍见下表,试分别绘制组织四个专业工作队和增加相应专业工作队的流水施工进度
