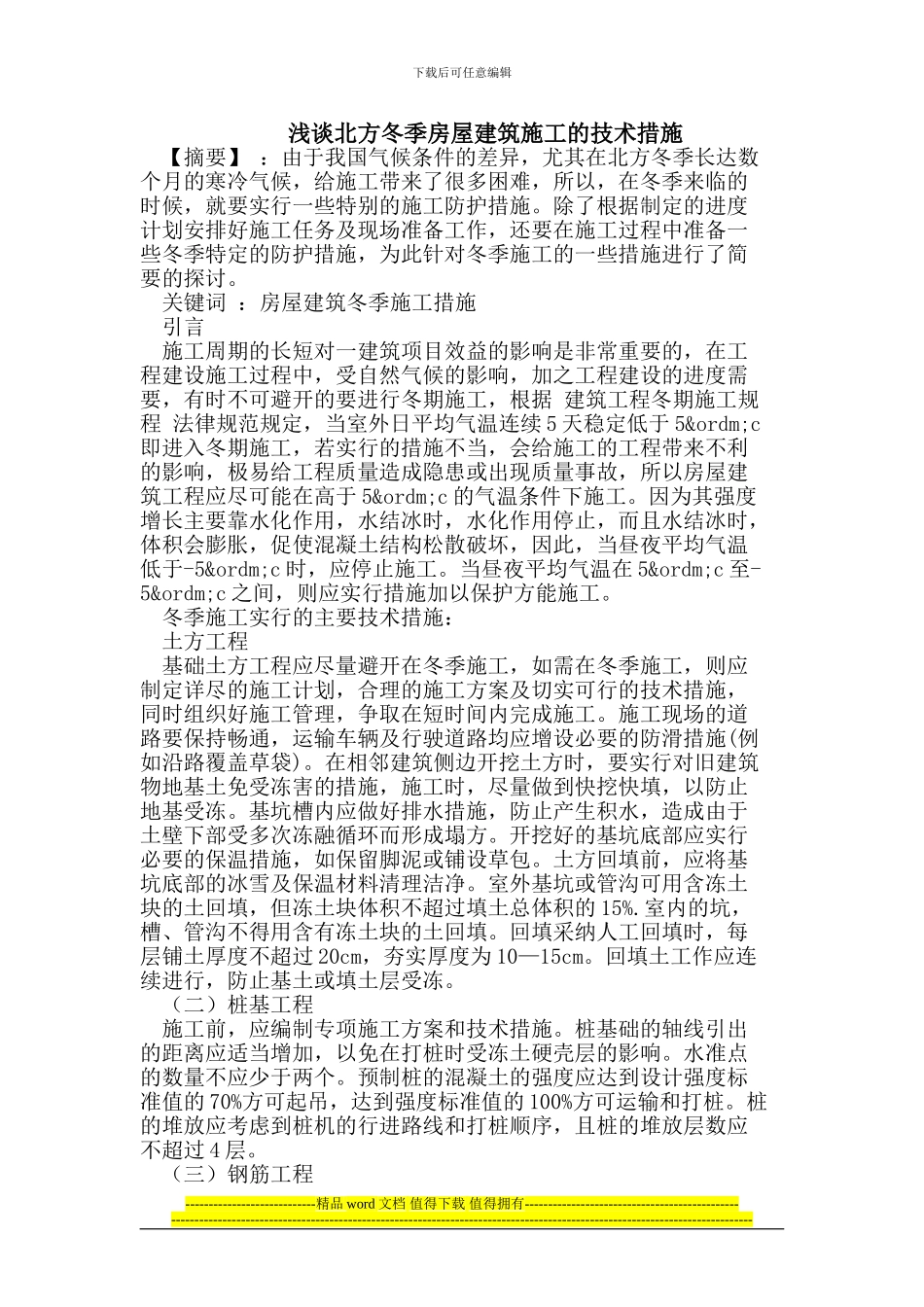

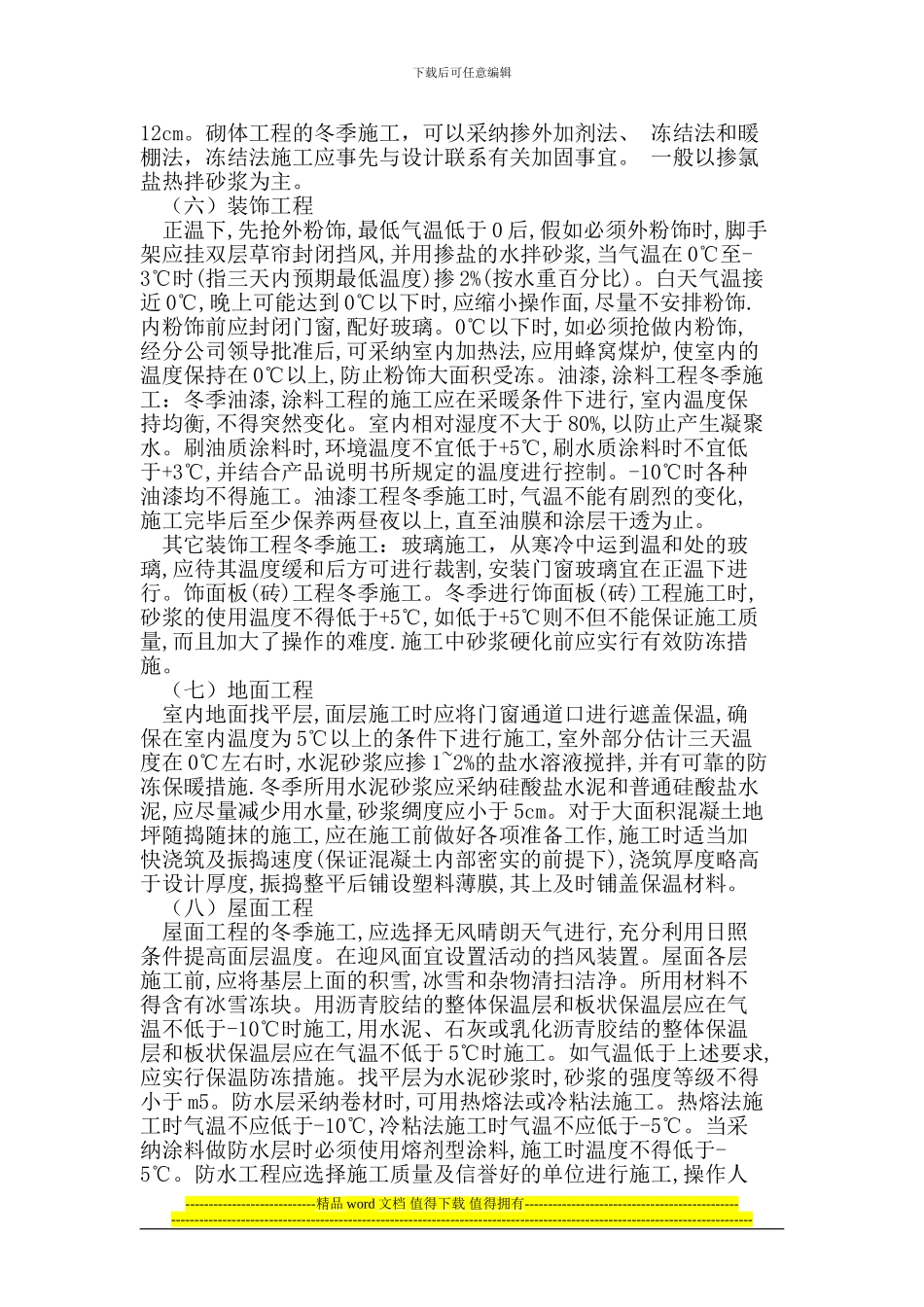

下载后可任意编辑浅谈北方冬季房屋建筑施工的技术措施【摘要】 :由于我国气候条件的差异,尤其在北方冬季长达数个月的寒冷气候,给施工带来了很多困难,所以,在冬季来临的时候,就要实行一些特别的施工防护措施。除了根据制定的进度计划安排好施工任务及现场准备工作,还要在施工过程中准备一些冬季特定的防护措施,为此针对冬季施工的一些措施进行了简要的探讨。关键词 :房屋建筑冬季施工措施引言施工周期的长短对一建筑项目效益的影响是非常重要的,在工程建设施工过程中,受自然气候的影响,加之工程建设的进度需要,有时不可避开的要进行冬期施工,根据 建筑工程冬期施工规程 法律规范规定,当室外日平均气温连续 5 天稳定低于 5ºc即进入冬期施工,若实行的措施不当,会给施工的工程带来不利的影响,极易给工程质量造成隐患或出现质量事故,所以房屋建筑工程应尽可能在高于 5ºc 的气温条件下施工。因为其强度增长主要靠水化作用,水结冰时,水化作用停止,而且水结冰时,体积会膨胀,促使混凝土结构松散破坏,因此,当昼夜平均气温低于-5ºc 时,应停止施工。当昼夜平均气温在 5ºc 至-5ºc 之间,则应实行措施加以保护方能施工。冬季施工实行的主要技术措施:土方工程基础土方工程应尽量避开在冬季施工,如需在冬季施工,则应制定详尽的施工计划,合理的施工方案及切实可行的技术措施,同时组织好施工管理,争取在短时间内完成施工。施工现场的道路要保持畅通,运输车辆及行驶道路均应增设必要的防滑措施(例如沿路覆盖草袋)。在相邻建筑侧边开挖土方时,要实行对旧建筑物地基土免受冻害的措施,施工时,尽量做到快挖快填,以防止地基受冻。基坑槽内应做好排水措施,防止产生积水,造成由于土壁下部受多次冻融循环而形成塌方。开挖好的基坑底部应实行必要的保温措施,如保留脚泥或铺设草包。土方回填前,应将基坑底部的冰雪及保温材料清理洁净。室外基坑或管沟可用含冻土块的土回填,但冻土块体积不超过填土总体积的 15%.室内的坑,槽、管沟不得用含有冻土块的土回填。回填采纳人工回填时,每层铺土厚度不超过 20cm,夯实厚度为 10—15cm。回填土工作应连续进行,防止基土或填土层受冻。(二)桩基工程施工前,应编制专项施工方案和技术措施。桩基础的轴线引出的距离应适当增加,以免在打桩时受冻土硬壳层的影响。水准点的数量不应少于两个。预制桩的混凝土的强度应达到设计强度标准值的 70%方可起...
