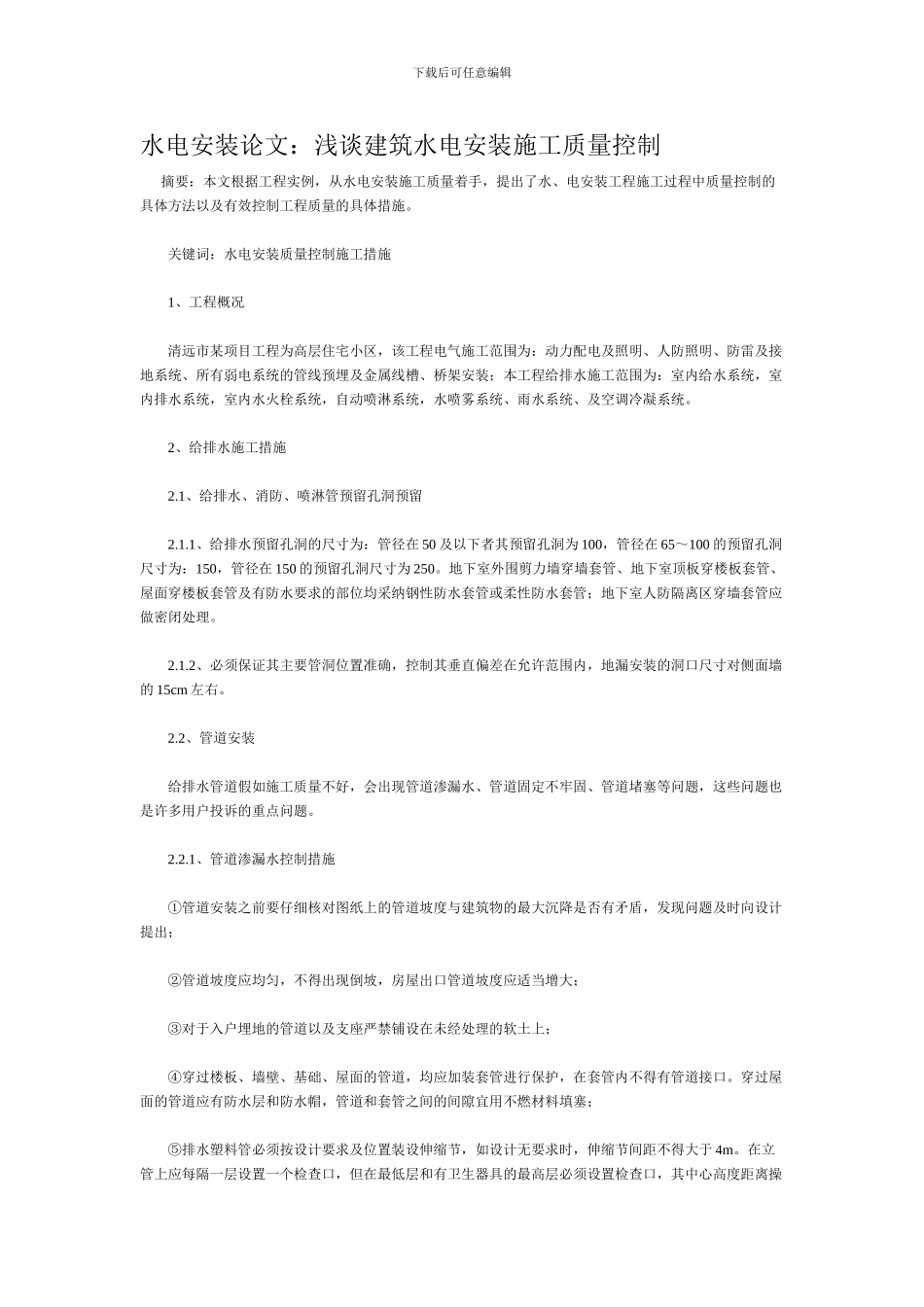

下载后可任意编辑水电安装论文:浅谈建筑水电安装施工质量控制 摘要:本文根据工程实例,从水电安装施工质量着手,提出了水、电安装工程施工过程中质量控制的具体方法以及有效控制工程质量的具体措施。 关键词:水电安装质量控制施工措施 1、工程概况 清远市某项目工程为高层住宅小区,该工程电气施工范围为:动力配电及照明、人防照明、防雷及接地系统、所有弱电系统的管线预埋及金属线槽、桥架安装;本工程给排水施工范围为:室内给水系统,室内排水系统,室内水火栓系统,自动喷淋系统,水喷雾系统、雨水系统、及空调冷凝系统。 2、给排水施工措施 2.1、给排水、消防、喷淋管预留孔洞预留 2.1.1、给排水预留孔洞的尺寸为:管径在 50 及以下者其预留孔洞为 100,管径在 65~100 的预留孔洞尺寸为:150,管径在 150 的预留孔洞尺寸为 250。地下室外围剪力墙穿墙套管、地下室顶板穿楼板套管、屋面穿楼板套管及有防水要求的部位均采纳钢性防水套管或柔性防水套管;地下室人防隔离区穿墙套管应做密闭处理。 2.1.2、必须保证其主要管洞位置准确,控制其垂直偏差在允许范围内,地漏安装的洞口尺寸对侧面墙的 15cm 左右。 2.2、管道安装 给排水管道假如施工质量不好,会出现管道渗漏水、管道固定不牢固、管道堵塞等问题,这些问题也是许多用户投诉的重点问题。 2.2.1、管道渗漏水控制措施 ①管道安装之前要仔细核对图纸上的管道坡度与建筑物的最大沉降是否有矛盾,发现问题及时向设计提出; ②管道坡度应均匀,不得出现倒坡,房屋出口管道坡度应适当增大; ③对于入户埋地的管道以及支座严禁铺设在未经处理的软土上; ④穿过楼板、墙壁、基础、屋面的管道,均应加装套管进行保护,在套管内不得有管道接口。穿过屋面的管道应有防水层和防水帽,管道和套管之间的间隙宜用不燃材料填塞; ⑤排水塑料管必须按设计要求及位置装设伸缩节,如设计无要求时,伸缩节间距不得大于 4m。在立管上应每隔一层设置一个检查口,但在最低层和有卫生器具的最高层必须设置检查口,其中心高度距离操下载后可任意编辑作地面为 1m,允许偏差±20mm,检查口的朝向应便于检修,在暗敷立管上的检查口应安装检查门; ⑥排水通气管不得与风道或烟道连接,安装应符合法律规范。 2.2.2、管道固定控制措施 ①管道需复测管道地沟,支架是否符合管道安装的标高、坡度和坡向。支架间距是否符合图纸和有关法律规范的要求。考虑放空和管道运行的工艺需要。 ...
