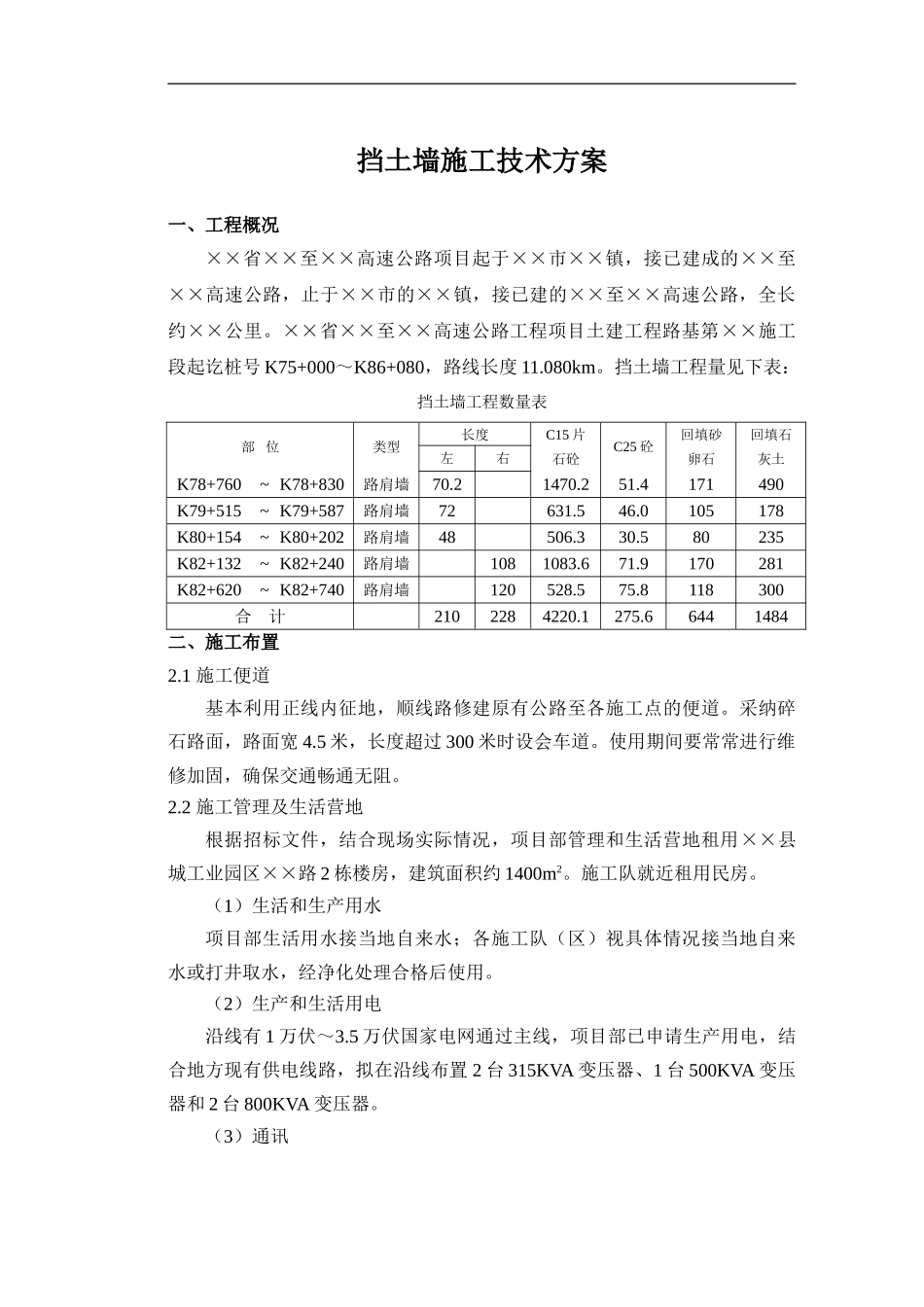

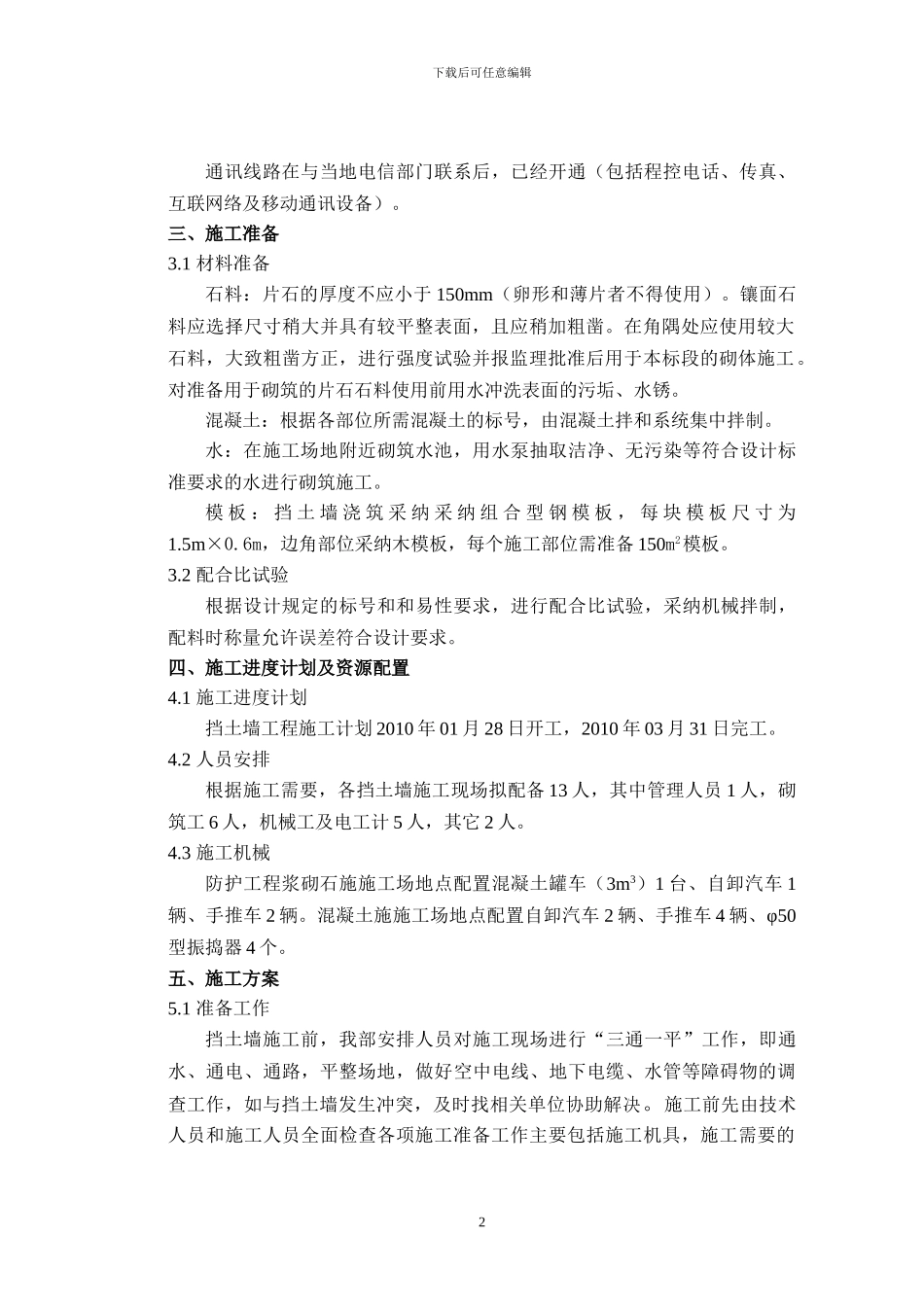

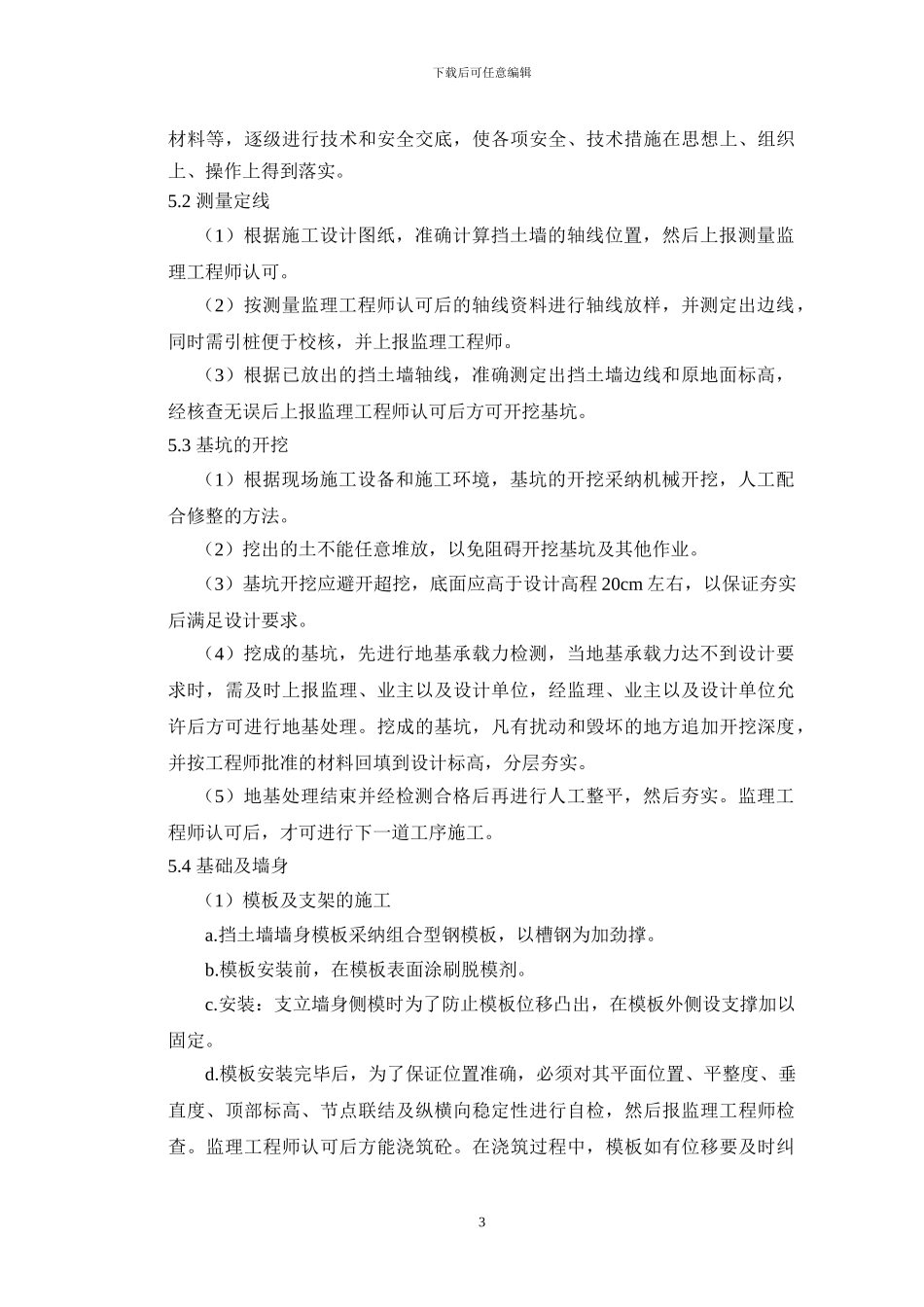

挡土墙施工技术方案一、工程概况××省××至××高速公路项目起于××市××镇,接已建成的××至××高速公路,止于××市的××镇,接已建的××至××高速公路,全长约××公里。××省××至××高速公路工程项目土建工程路基第××施工段起讫桩号 K75+000~K86+080,路线长度 11.080km。挡土墙工程量见下表:挡土墙工程数量表部 位类型长度C15 片石砼C25 砼回填砂卵石回填石灰土左右K78+760~ K78+830路肩墙70.2 1470.2 51.4 171 490 K79+515~ K79+587路肩墙72 631.5 46.0 105 178 K80+154~ K80+202路肩墙48 506.3 30.5 80 235 K82+132~ K82+240路肩墙108 1083.6 71.9 170 281 K82+620~ K82+740路肩墙120 528.5 75.8 118 300 合 计2102284220.1275.66441484二、施工布置2.1 施工便道基本利用正线内征地,顺线路修建原有公路至各施工点的便道。采纳碎石路面,路面宽 4.5 米,长度超过 300 米时设会车道。使用期间要常常进行维修加固,确保交通畅通无阻。2.2 施工管理及生活营地根据招标文件,结合现场实际情况,项目部管理和生活营地租用××县城工业园区××路 2 栋楼房,建筑面积约 1400m2。施工队就近租用民房。(1)生活和生产用水项目部生活用水接当地自来水;各施工队(区)视具体情况接当地自来水或打井取水,经净化处理合格后使用。(2)生产和生活用电沿线有 1 万伏~3.5 万伏国家电网通过主线,项目部已申请生产用电,结合地方现有供电线路,拟在沿线布置 2 台 315KVA 变压器、1 台 500KVA 变压器和 2 台 800KVA 变压器。(3)通讯下载后可任意编辑通讯线路在与当地电信部门联系后,已经开通(包括程控电话、传真、互联网络及移动通讯设备)。三、施工准备3.1 材料准备石料:片石的厚度不应小于 150mm(卵形和薄片者不得使用)。镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿。在角隅处应使用较大石料,大致粗凿方正,进行强度试验并报监理批准后用于本标段的砌体施工。对准备用于砌筑的片石石料使用前用水冲洗表面的污垢、水锈。混凝土:根据各部位所需混凝土的标号,由混凝土拌和系统集中拌制。水:在施工场地附近砌筑水池,用水泵抽取洁净、无污染等符合设计标准要求的水进行砌筑施工。模 板 : 挡 土 墙 浇 筑 采 纳 采 纳 组 合 型 钢 模 板 , 每 块 模 板 尺 寸 为1.5m×0.6m,边角部位采纳木模板,每个施工部位需准备 150...
