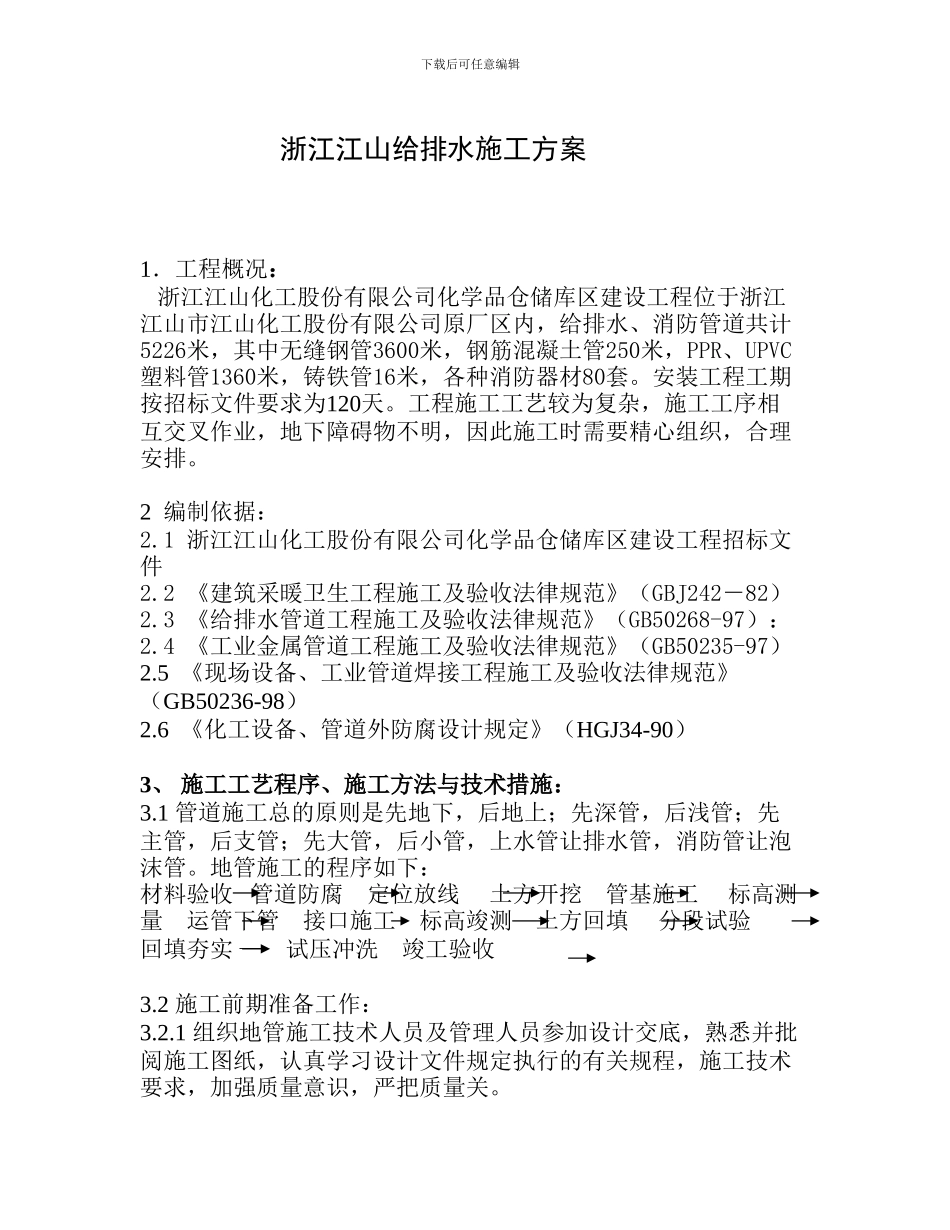

下载后可任意编辑浙江江山给排水施工方案1.工程概况: 浙江江山化工股份有限公司化学品仓储库区建设工程位于浙江江山市江山化工股份有限公司原厂区内,给排水、消防管道共计5226米,其中无缝钢管3600米,钢筋混凝土管250米,PPR、UPVC塑料管1360米,铸铁管16米,各种消防器材80套
安装工程工期按招标文件要求为120天
工程施工工艺较为复杂,施工工序相互交叉作业,地下障碍物不明,因此施工时需要精心组织,合理安排
2 编制依据:2
1 浙江江山化工股份有限公司化学品仓储库区建设工程招标文件2
2 《建筑采暖卫生工程施工及验收法律规范》(GBJ242-82)2
3 《给排水管道工程施工及验收法律规范》(GB50268-97):2
4 《工业金属管道工程施工及验收法律规范》(GB50235-97) 2
5 《现场设备、工业管道焊接工程施工及验收法律规范》(GB50236-98) 2
6 《化工设备、管道外防腐设计规定》(HGJ34-90) 3、 施工工艺程序、施工方法与技术措施:3
1 管道施工总的原则是先地下,后地上;先深管,后浅管;先主管,后支管;先大管,后小管,上水管让排水管,消防管让泡沫管
地管施工的程序如下:材料验收 管道防腐 定位放线 土方开挖 管基施工 标高测量 运管下管 接口施工 标高竣测 土方回填 分段试验 回填夯实 — 试压冲洗 竣工验收3
2 施工前期准备工作:3
1 组织地管施工技术人员及管理人员参加设计交底,熟悉并批阅施工图纸,认真学习设计文件规定执行的有关规程,施工技术要求,加强质量意识,严把质量关
下载后可任意编辑3
2 开展各种业务培训,电焊工上岗操作务必持有有效的焊工合格证,其它特别工种均需持证上岗
3 组织有关施工人员施工前察看施工现场,全面了解各方面情况,做到心中有数
4编制施工方案,针对施工中的难点和关键质量部
