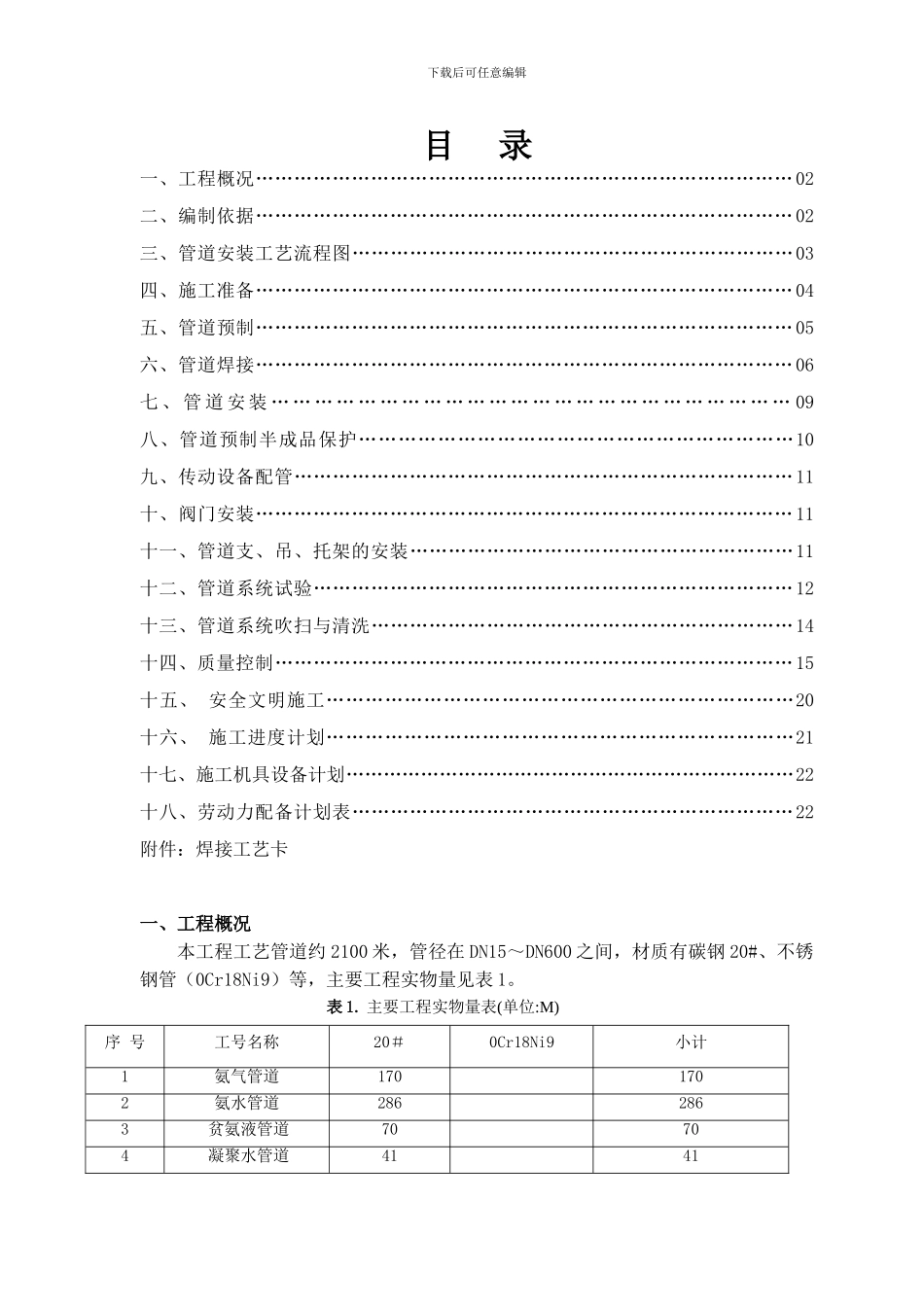

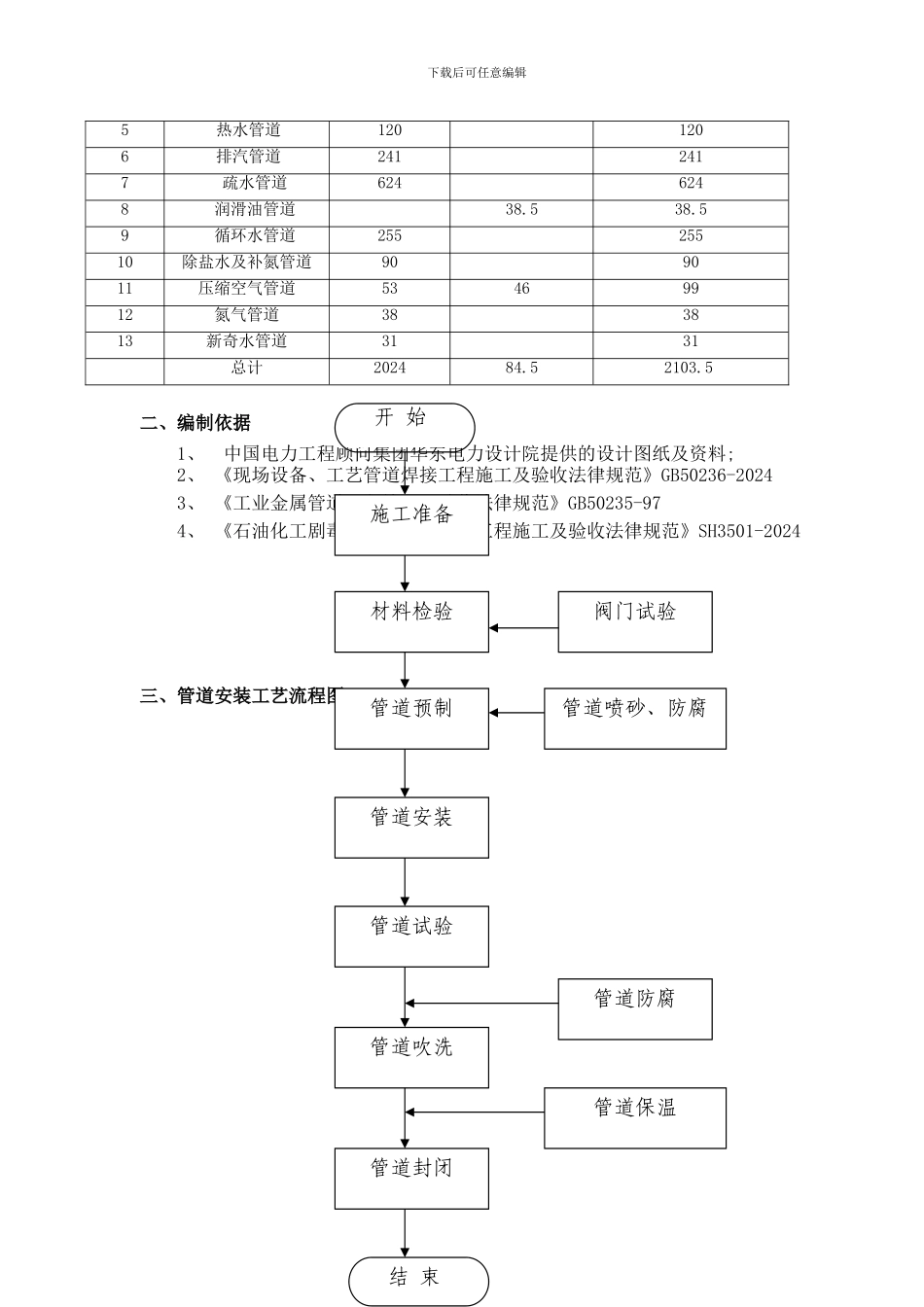

下载后可任意编辑中国石化海南炼油化工有限公司60 万吨/年聚酯原料项目低温热水发电系统工程工艺管道施工组织设计编制: 审核: 批准: 中色十二冶金建设有限公司海南项目部二 0 一四年八月下载后可任意编辑目 录一、工程概况…………………………………………………………………………02二、编制依据…………………………………………………………………………02三、管道安装工艺流程图……………………………………………………………03四、施工准备…………………………………………………………………………04五、管道预制…………………………………………………………………………05六、管道焊接…………………………………………………………………………06七 、 管 道 安 装 … … … … … … … … … … … … … … … … … … … … … … … … 09八、管道预制半成品保护…………………………………………………………10九、传动设备配管……………………………………………………………………11十、阀门安装…………………………………………………………………………11十一、管道支、吊、托架的安装……………………………………………………11十二、管道系统试验…………………………………………………………………12十三、管道系统吹扫与清洗…………………………………………………………14十四、质量控制………………………………………………………………………15十五、 安全文明施工………………………………………………………………20十六、 施工进度计划………………………………………………………………21十七、施工机具设备计划………………………………………………………………22十八、劳动力配备计划表……………………………………………………………22附件:焊接工艺卡一、工程概况本工程工艺管道约 2100 米,管径在 DN15~DN600 之间,材质有碳钢 20#、不锈钢管(0Cr18Ni9)等,主要工程实物量见表 1。表 1. 主要工程实物量表(单位:M)序 号工号名称20#0Cr18Ni9小计1氨气管道1701702氨水管道2862863贫氨液管道70704凝聚水管道4141下载后可任意编辑5热水管道1201206排汽管道2412417疏水管道6246248润滑油管道38.538.59循环水管道25525510除盐水及补氮管道909011压缩空气管道53469912氮气管道383813新奇水管道3131总计202484.52103.5二、编制依据1、 中国电力...
