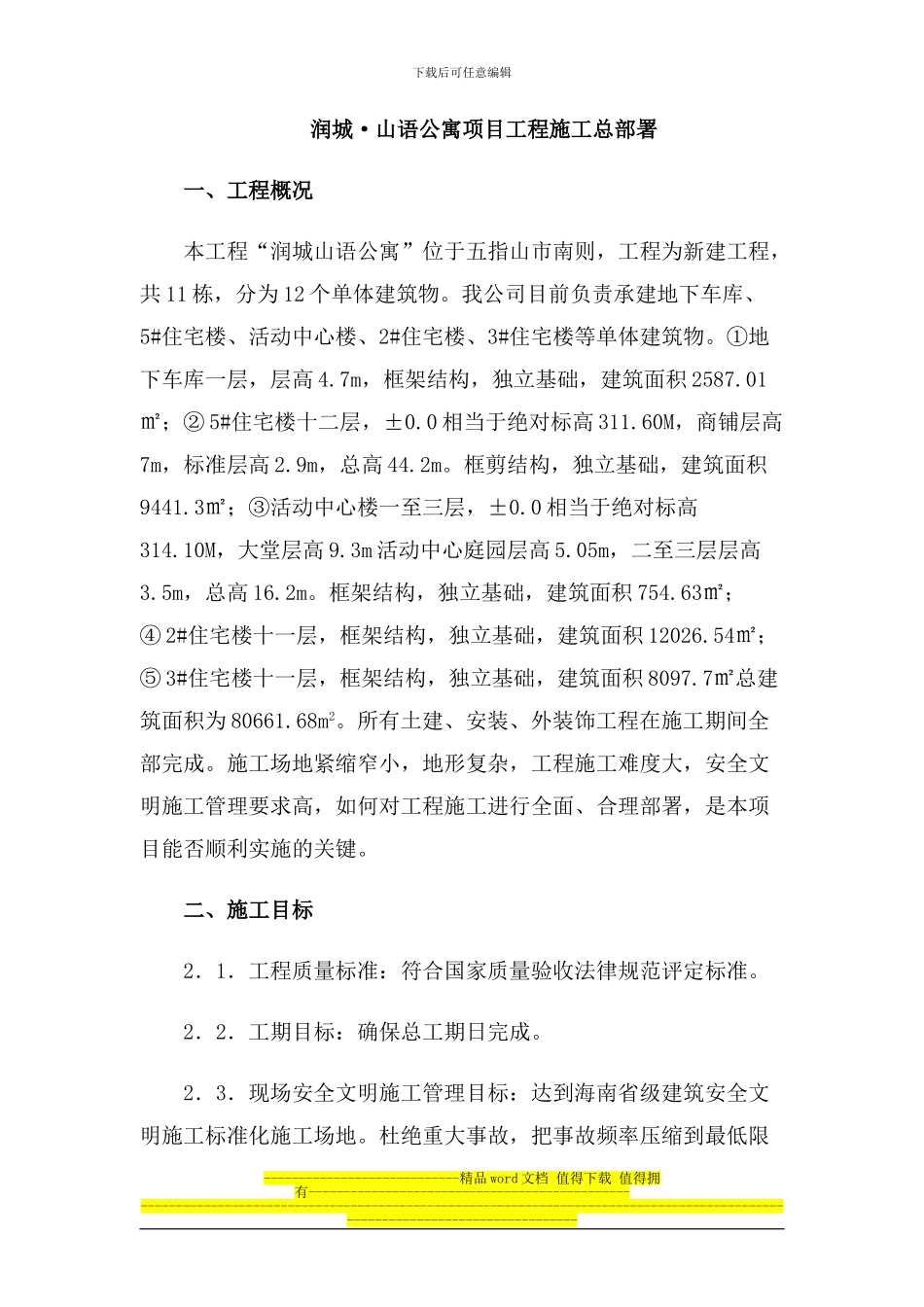

下载后可任意编辑润城·山语公寓项目工程施工总部署一、工程概况本工程“润城山语公寓”位于五指山市南则,工程为新建工程,共 11 栋,分为 12 个单体建筑物。我公司目前负责承建地下车库、5#住宅楼、活动中心楼、2#住宅楼、3#住宅楼等单体建筑物。①地下车库一层,层高 4.7m,框架结构,独立基础,建筑面积 2587.01㎡;② 5#住宅楼十二层,±0.0 相当于绝对标高 311.60M,商铺层高7m,标准层高 2.9m,总高 44.2m。框剪结构,独立基础,建筑面积9441.3㎡;③活动中心楼一至三层,±0.0 相当于绝对标高314.10M,大堂层高 9.3m 活动中心庭园层高 5.05m,二至三层层高3.5m,总高 16.2m。框架结构,独立基础,建筑面积 754.63㎡;④ 2#住宅楼十一层,框架结构,独立基础,建筑面积 12026.54㎡;⑤ 3#住宅楼十一层,框架结构,独立基础,建筑面积 8097.7㎡总建筑面积为 80661.68m2。所有土建、安装、外装饰工程在施工期间全部完成。施工场地紧缩窄小,地形复杂,工程施工难度大,安全文明施工管理要求高,如何对工程施工进行全面、合理部署,是本项目能否顺利实施的关键。二、施工目标2.1.工程质量标准:符合国家质量验收法律规范评定标准。2.2.工期目标:确保总工期日完成。2.3.现场安全文明施工管理目标:达到海南省级建筑安全文明施工标准化施工场地。杜绝重大事故,把事故频率压缩到最低限----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑度,事故频率控制在最低,常常性做好安全宣传教育工作,开展百日安全活动等工作,搞好现场文明施工。三、施工部署原则为了确保整体施工目标实现,我公司将从组织、管理、技术、经济等各个方面对本工程进行重点控制,具体施工部署原则如下:3.1.指导思想:一流的科学管理,一流的施工技术,一流的工程质量,一流的施工进度,以达到总体目标(质量、安全、工期、成本)的全面实现。3.2.施工准则:施工方案先进合理,施工组织周到严密,施工管理科学法律规范,施工合同严格遵守。3.3.施工期间,加大施工机械、机具、材料、劳动力等方面的投入,集中力量,精心施工,以求在最短的工期内创出最优的建筑产品。3.4.采纳先进、合理、适用的新技术、新工艺、新材...
