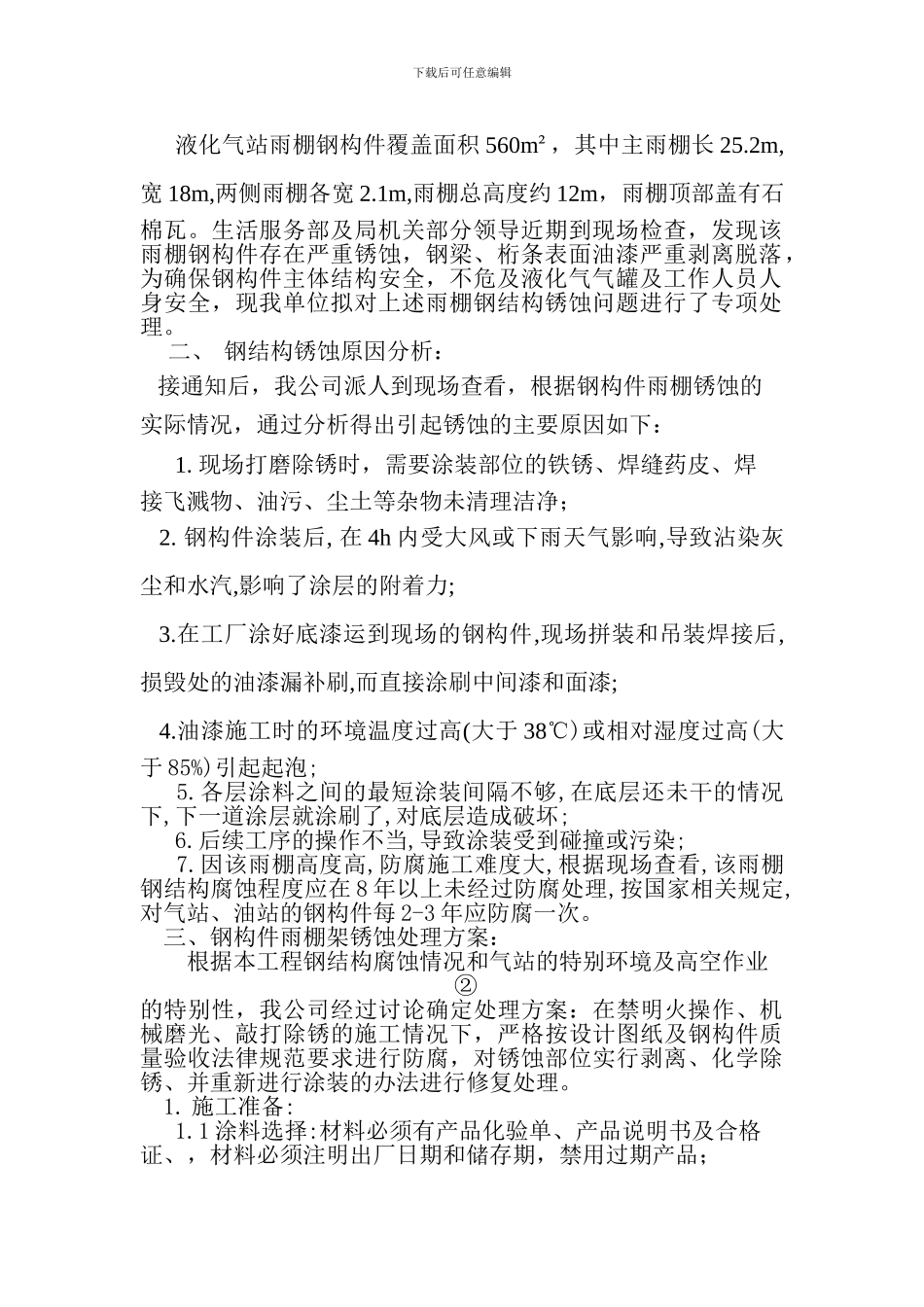

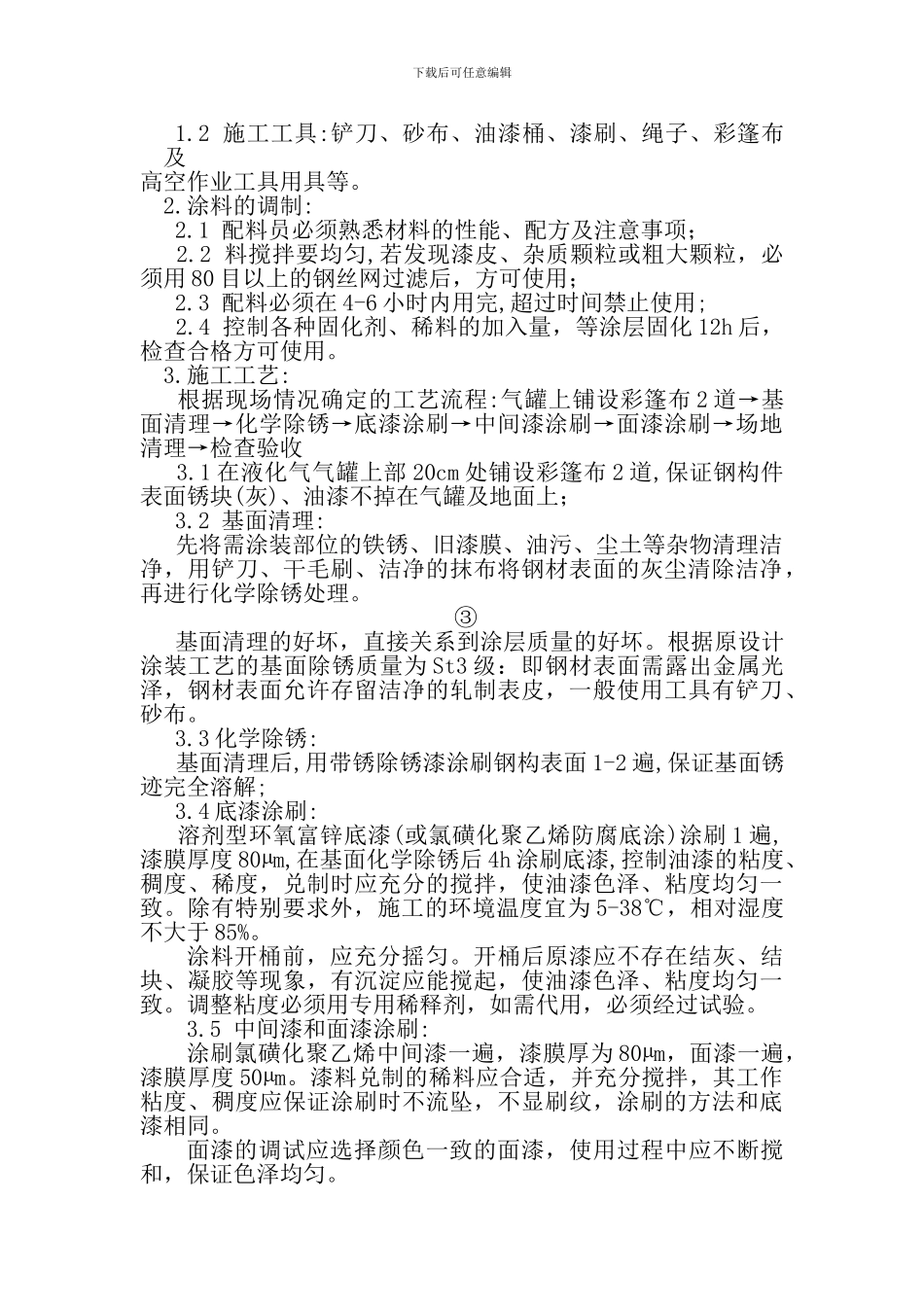

下载后可任意编辑液化气站雨棚钢构件防腐处理施工方案暨预算盐城市中龙高空修建防腐工程有限公司二 0 一二年二月二十五日 ①一、 概况简介:下载后可任意编辑液化气站雨棚钢构件覆盖面积 560m²,其中主雨棚长 25.2m,宽 18m,两侧雨棚各宽 2.1m,雨棚总高度约 12m,雨棚顶部盖有石棉瓦。生活服务部及局机关部分领导近期到现场检查,发现该雨棚钢构件存在严重锈蚀,钢梁、桁条表面油漆严重剥离脱落,为确保钢构件主体结构安全,不危及液化气气罐及工作人员人身安全,现我单位拟对上述雨棚钢结构锈蚀问题进行了专项处理。二、 钢结构锈蚀原因分析: 接通知后,我公司派人到现场查看,根据钢构件雨棚锈蚀的实际情况,通过分析得出引起锈蚀的主要原因如下:1. 现场打磨除锈时,需要涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物未清理洁净; 2. 钢构件涂装后, 在 4h 内受大风或下雨天气影响,导致沾染灰尘和水汽,影响了涂层的附着力; 3.在工厂涂好底漆运到现场的钢构件,现场拼装和吊装焊接后,损毁处的油漆漏补刷,而直接涂刷中间漆和面漆; 4.油漆施工时的环境温度过高(大于 38℃)或相对湿度过高(大于 85%)引起起泡; 5.各层涂料之间的最短涂装间隔不够,在底层还未干的情况下,下一道涂层就涂刷了,对底层造成破坏; 6.后续工序的操作不当,导致涂装受到碰撞或污染; 7.因该雨棚高度高,防腐施工难度大,根据现场查看,该雨棚钢结构腐蚀程度应在 8 年以上未经过防腐处理,按国家相关规定,对气站、油站的钢构件每 2-3 年应防腐一次。 三、钢构件雨棚架锈蚀处理方案:根据本工程钢结构腐蚀情况和气站的特别环境及高空作业 ②的特别性,我公司经过讨论确定处理方案:在禁明火操作、机械磨光、敲打除锈的施工情况下,严格按设计图纸及钢构件质量验收法律规范要求进行防腐,对锈蚀部位实行剥离、化学除锈、并重新进行涂装的办法进行修复处理。1. 施工准备:1.1 涂料选择:材料必须有产品化验单、产品说明书及合格证、,材料必须注明出厂日期和储存期,禁用过期产品;下载后可任意编辑1.2 施工工具:铲刀、砂布、油漆桶、漆刷、绳子、彩篷布及高空作业工具用具等。 2.涂料的调制: 2.1 配料员必须熟悉材料的性能、配方及注意事项; 2.2 料搅拌要均匀,若发现漆皮、杂质颗粒或粗大颗粒,必须用 80 目以上的钢丝网过滤后,方可使用; 2.3 配料必须在 4-6 小时内用完,超过时间禁止使用; 2.4 控制各种固化剂、稀料的加入量...
