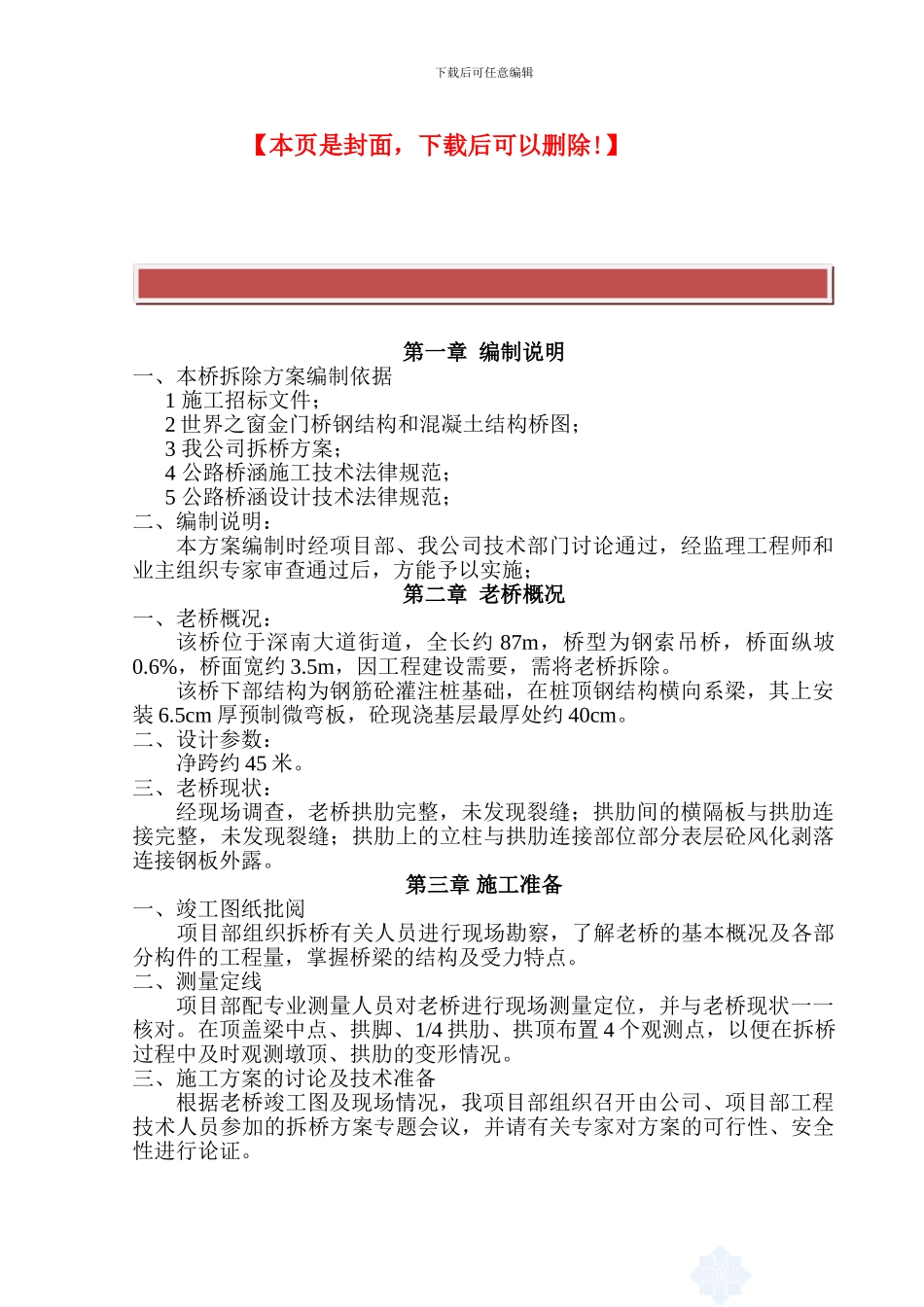

】第一章 编制说明一、本桥拆除方案编制依据1 施工招标文件;2 世界之窗金门桥钢结构和混凝土结构桥图;3 我公司拆桥方案;4 公路桥涵施工技术法律规范;5 公路桥涵设计技术法律规范;二、编制说明:本方案编制时经项目部、我公司技术部门讨论通过,经监理工程师和业主组织专家审查通过后,方能予以实施;第二章 老桥概况一、老桥概况:该桥位于深南大道街道,全长约 87m,桥型为钢索吊桥,桥面纵坡0
6%,桥面宽约 3
5m,因工程建设需要,需将老桥拆除
该桥下部结构为钢筋砼灌注桩基础,在桩顶钢结构横向系梁,其上安装 6
5cm 厚预制微弯板,砼现浇基层最厚处约 40cm
二、设计参数:净跨约 45 米
三、老桥现状:经现场调查,老桥拱肋完整,未发现裂缝;拱肋间的横隔板与拱肋连接完整,未发现裂缝;拱肋上的立柱与拱肋连接部位部分表层砼风化剥落连接钢板外露
第三章 施工准备一、竣工图纸批阅项目部组织拆桥有关人员进行现场勘察,了解老桥的基本概况及各部分构件的工程量,掌握桥梁的结构及受力特点
二、测量定线项目部配专业测量人员对老桥进行现场测量定位,并与老桥现状一一核对
在顶盖梁中点、拱脚、1/4 拱肋、拱顶布置 4 个观测点,以便在拆桥过程中及时观测墩顶、拱肋的变形情况
三、施工方案的讨论及技术准备根据老桥竣工图及现场情况,我项目部组织召开由公司、项目部工程技术人员参加的拆桥方案专题会议,并请有关专家对方案的可行性、安全性进行论证
下载后可任意编辑实行支架法三阶段拆除,支架搭设后,第一阶段人工配合小型机具拆除拱上结构;第二阶段拆除钢索;第三阶段钢板桩拆除盖梁
四、临时设施建设施工队伍临时驻地及项目部驻地已建设完毕;施工及生活用水、电,临时堆放废渣的场地已落实;50T 吊机、风镐
