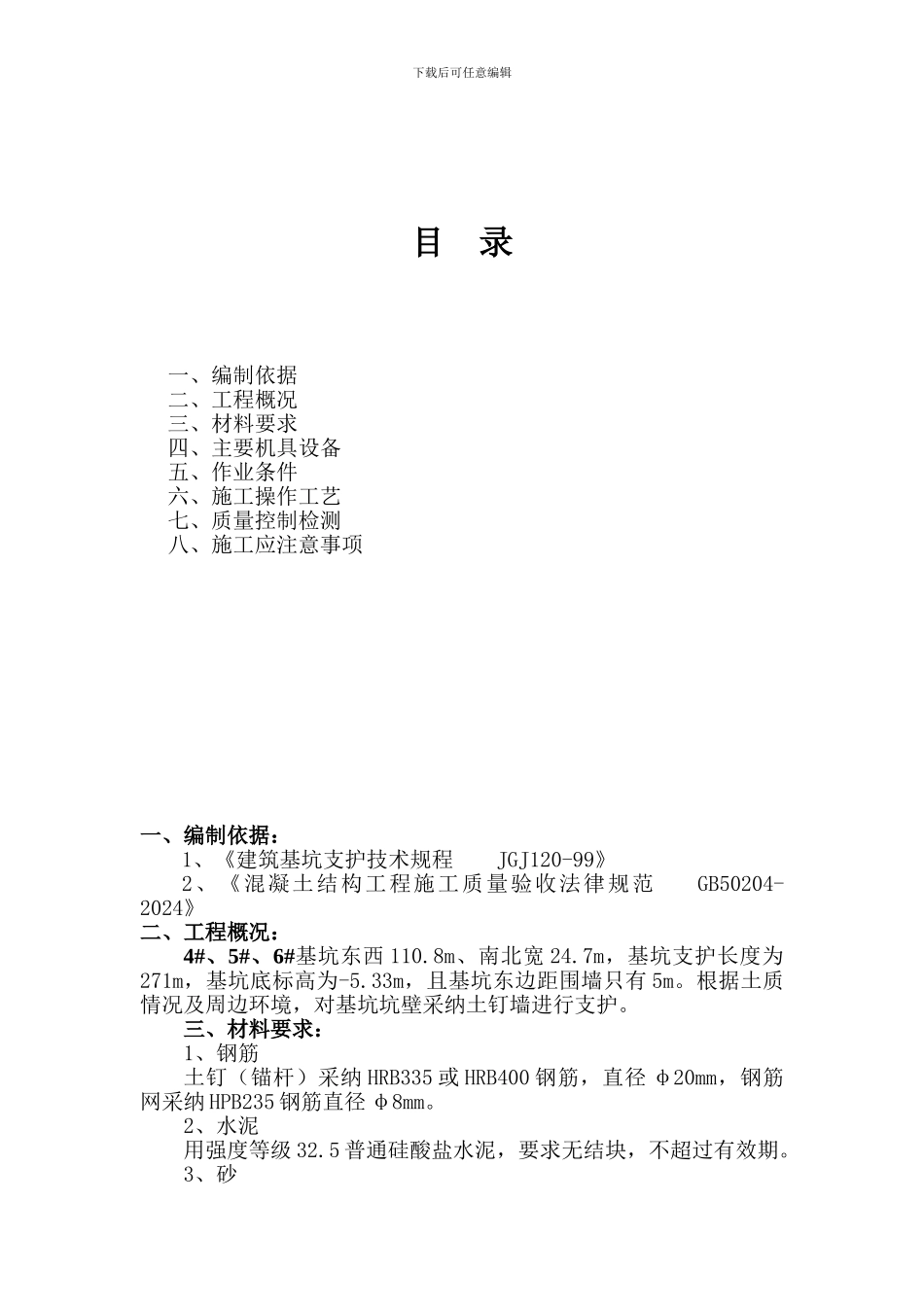

下载后可任意编辑目 录一、编制依据二、工程概况三、材料要求四、主要机具设备五、作业条件六、施工操作工艺七、质量控制检测八、施工应注意事项一、编制依据:1、《建筑基坑支护技术规程 JGJ120-99》2、《混凝土结构工程施工质量验收法律规范 GB50204-2024》二、工程概况:4#、5#、6#基坑东西 110
8m、南北宽 24
7m,基坑支护长度为271m,基坑底标高为-5
33m,且基坑东边距围墙只有 5m
根据土质情况及周边环境,对基坑坑壁采纳土钉墙进行支护
三、材料要求:1、钢筋土钉(锚杆)采纳 HRB335 或 HRB400 钢筋,直径 φ20mm,钢筋网采纳 HPB235 钢筋直径 φ8mm
2、水泥用强度等级 32
5 普通硅酸盐水泥,要求无结块,不超过有效期
3、砂下载后可任意编辑中砂、含泥量不大于 5%
4、石子采纳卵石粒径 5mm,用连续级配含泥量小于 1%

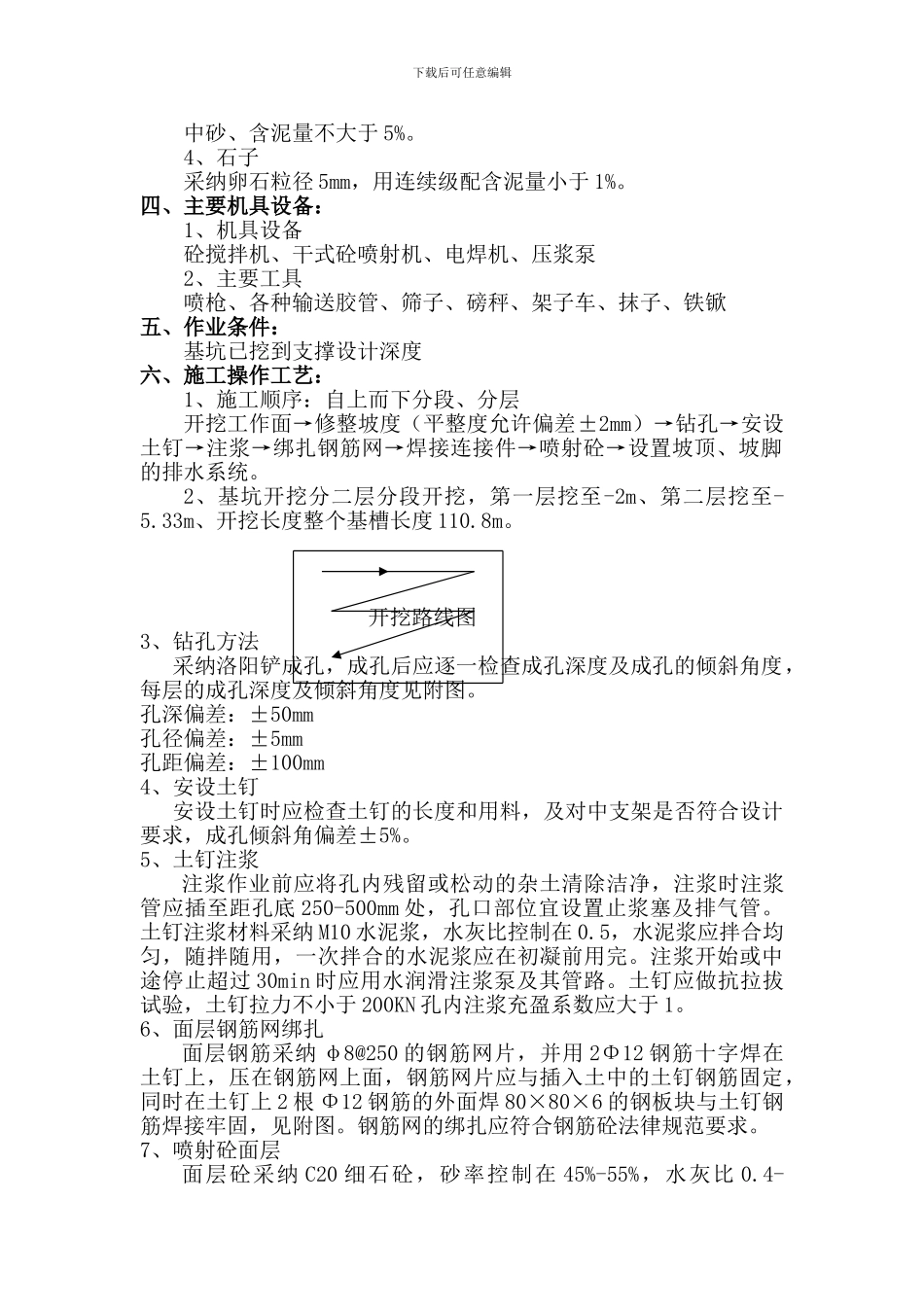

四、主要机具设备:1、机具设备砼搅拌机、干式砼喷射机、电焊机、压浆泵2、主要工具喷枪、各种输送胶管、筛子、磅秤、架子车、抹子、铁锨五、作业条件:基坑已挖到支撑设计深度六、施工操作工艺:1、施工顺序:自上而下分段、分层开挖工作面→修整坡度(平整度允许偏差±2mm)→钻孔→安设土钉→注浆→绑扎钢筋网→焊接连接件→喷射砼→设置坡顶、坡脚的排水系统
2、基坑开挖分二层分段开挖,第一层挖至-2m、第二层挖至-5
33m、开挖长度整个基槽长度 110
开挖路线图3、钻孔方法采纳洛阳铲成孔,成孔后应逐一检查成孔深度及成孔的倾斜角度,每层的成孔深度及倾斜角度见附图
孔深偏差:±50mm孔径偏差:±5mm孔距偏差:±100mm4、安设土钉安设土钉时应检查土钉的长度和用料,及对中支架是否符合设计要求,成孔倾斜角偏差±5%
5、土钉注浆注浆作业前应将孔内残留或松动的杂土清除洁净,注浆时注浆管应插至距孔底 250
