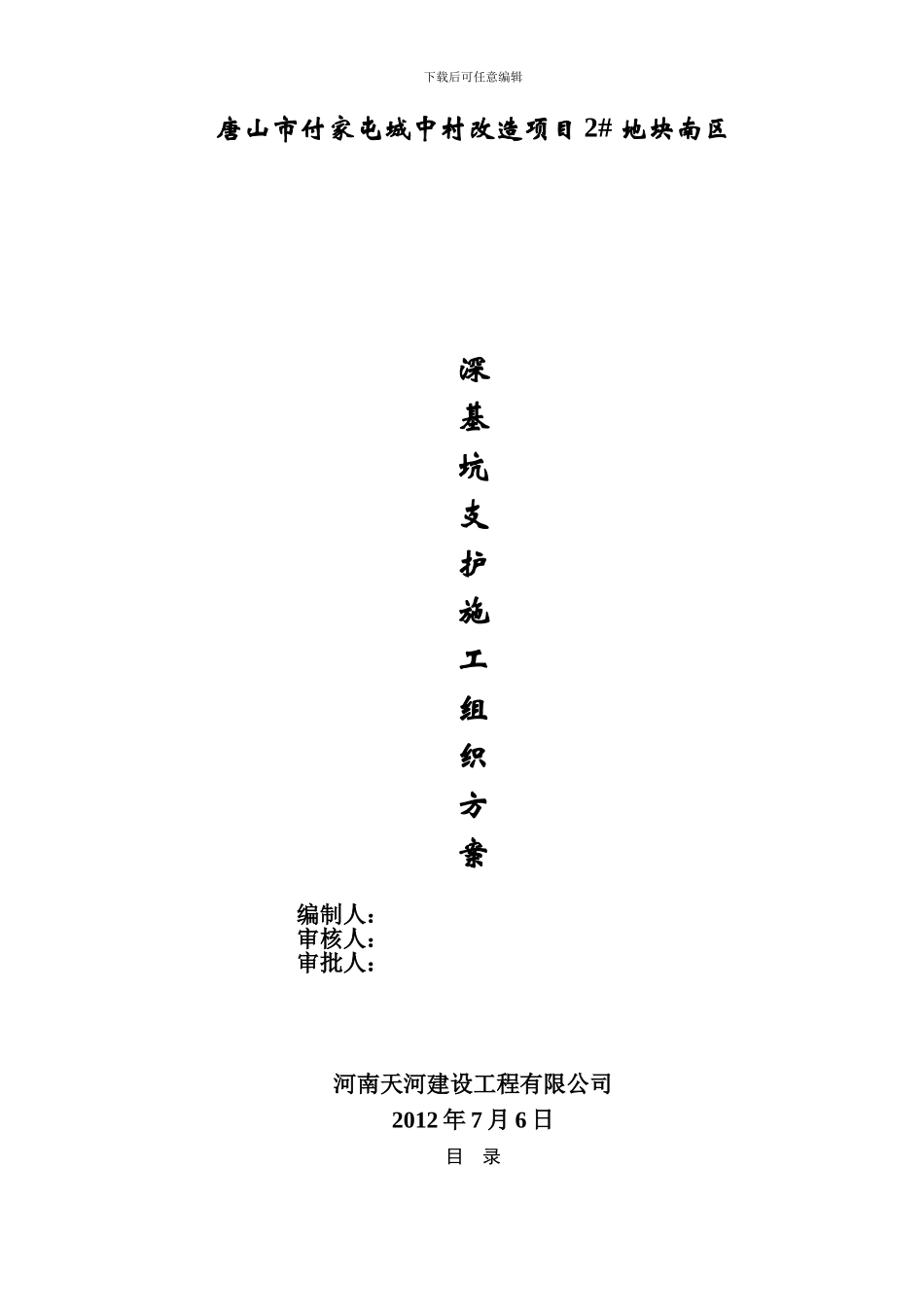

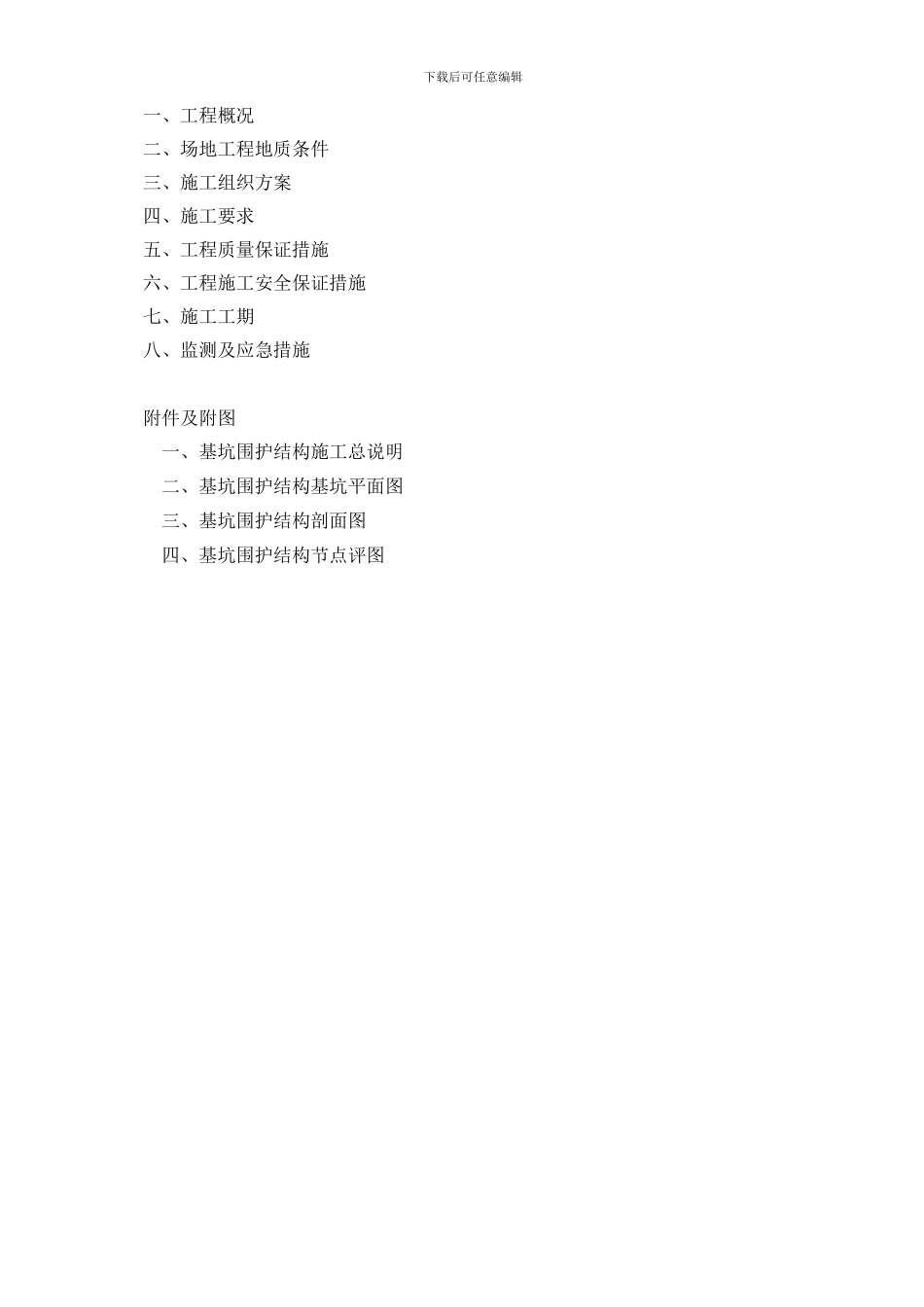

下载后可任意编辑唐山市付家屯城中村改造项目 2# 地块南区深基坑支护施工组织方案编制人:审核人:审批人:河南天河建设工程有限公司2012 年 7 月 6 日目 录下载后可任意编辑一、工程概况二、场地工程地质条件三、施工组织方案四、施工要求五、工程质量保证措施六、工程施工安全保证措施七、施工工期八、监测及应急措施附件及附图 一、基坑围护结构施工总说明 二、基坑围护结构基坑平面图 三、基坑围护结构剖面图 四、基坑围护结构节点评图下载后可任意编辑 一、工程概况该工程场地位于华岩路与卫国路北段建筑面积 34 万平方米,详见附表
杭州浙大中荷土木工程技术有限公司,总承包单位为浙江耀江建设集团有限公司
二、场地工程地质条件详见勘察室提供的《唐山市付家屯平该项目岩土工程勘察报告》

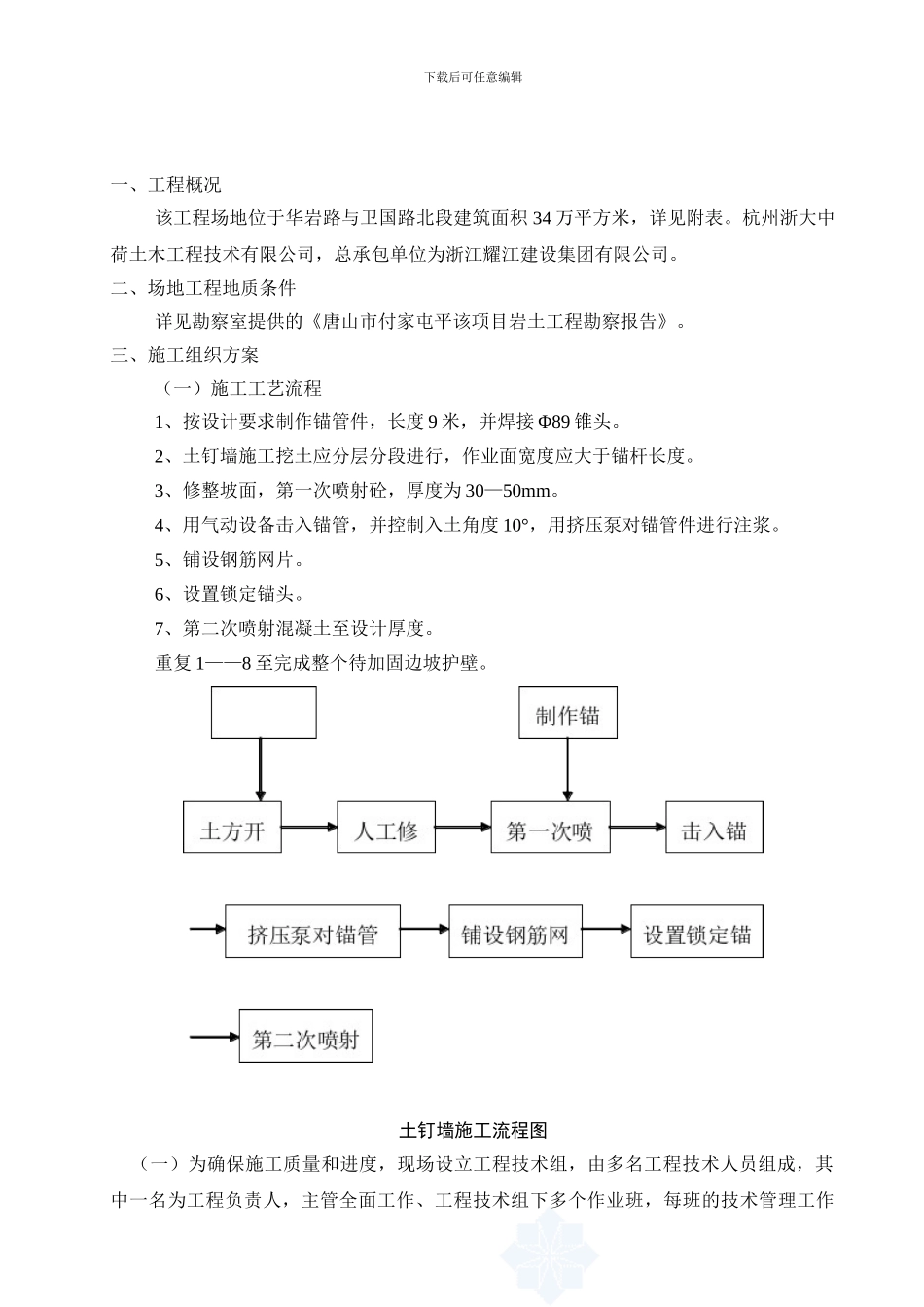

三、施工组织方案(一)施工工艺流程1、按设计要求制作锚管件,长度 9 米,并焊接 Φ89 锥头
2、土钉墙施工挖土应分层分段进行,作业面宽度应大于锚杆长度
3、修整坡面,第一次喷射砼,厚度为 30—50mm
4、用气动设备击入锚管,并控制入土角度 10°,用挤压泵对锚管件进行注浆
5、铺设钢筋网片
6、设置锁定锚头
7、第二次喷射混凝土至设计厚度
重复 1——8 至完成整个待加固边坡护壁
土钉墙施工流程图 (一)为确保施工质量和进度,现场设立工程技术组,由多名工程技术人员组成,其中一名为工程负责人,主管全面工作、工程技术组下多个作业班,每班的技术管理工作下载后可任意编辑由技术人员和班长共同负责
1、施工人员配备 (1)造孔作业班或作业班 16 人
(2)铺设钢筋网及喷射砼班 10 人
(3)测量员、安全员 2 人
(4)电工 1 人
2、施工机具配备(1)空压机 1 台(2)混凝土喷射机 1 台(3)注浆泵 1 台(4)砂浆搅拌机 1 台(5)切割机 1 台(6)电焊机 1 台(7)高压水管 200m(8)电
