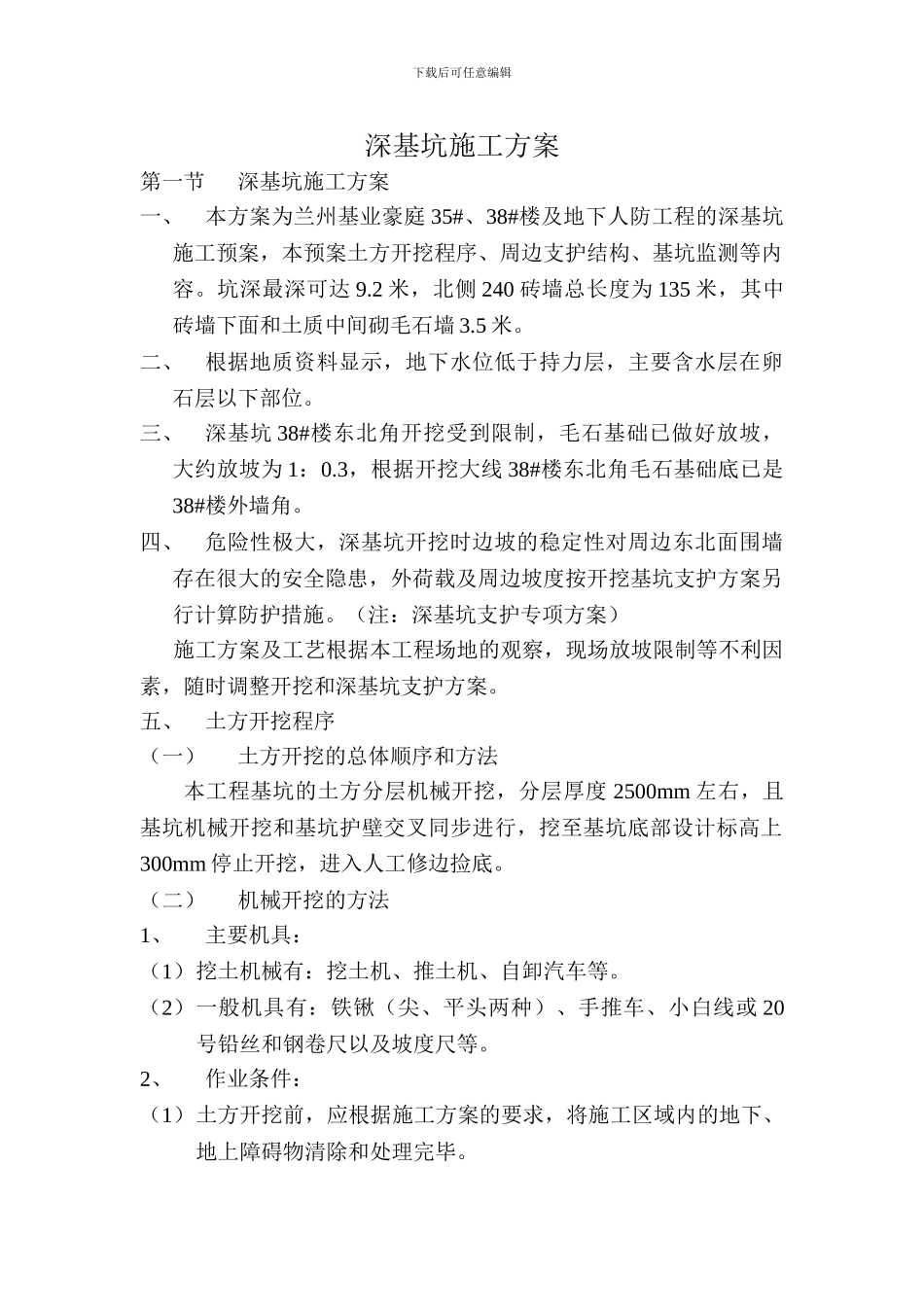

下载后可任意编辑深基坑施工方案第一节深基坑施工方案一、本方案为兰州基业豪庭 35#、38#楼及地下人防工程的深基坑施工预案,本预案土方开挖程序、周边支护结构、基坑监测等内容
坑深最深可达 9
2 米,北侧 240 砖墙总长度为 135 米,其中砖墙下面和土质中间砌毛石墙 3
二、根据地质资料显示,地下水位低于持力层,主要含水层在卵石层以下部位
三、深基坑 38#楼东北角开挖受到限制,毛石基础已做好放坡,大约放坡为 1:0
3,根据开挖大线 38#楼东北角毛石基础底已是38#楼外墙角
四、危险性极大,深基坑开挖时边坡的稳定性对周边东北面围墙存在很大的安全隐患,外荷载及周边坡度按开挖基坑支护方案另行计算防护措施
(注:深基坑支护专项方案) 施工方案及工艺根据本工程场地的观察,现场放坡限制等不利因素,随时调整开挖和深基坑支护方案
五、土方开挖程序(一)土方开挖的总体顺序和方法本工程基坑的土方分层机械开挖,分层厚度 2500mm 左右,且基坑机械开挖和基坑护壁交叉同步进行,挖至基坑底部设计标高上300mm 停止开挖,进入人工修边捡底

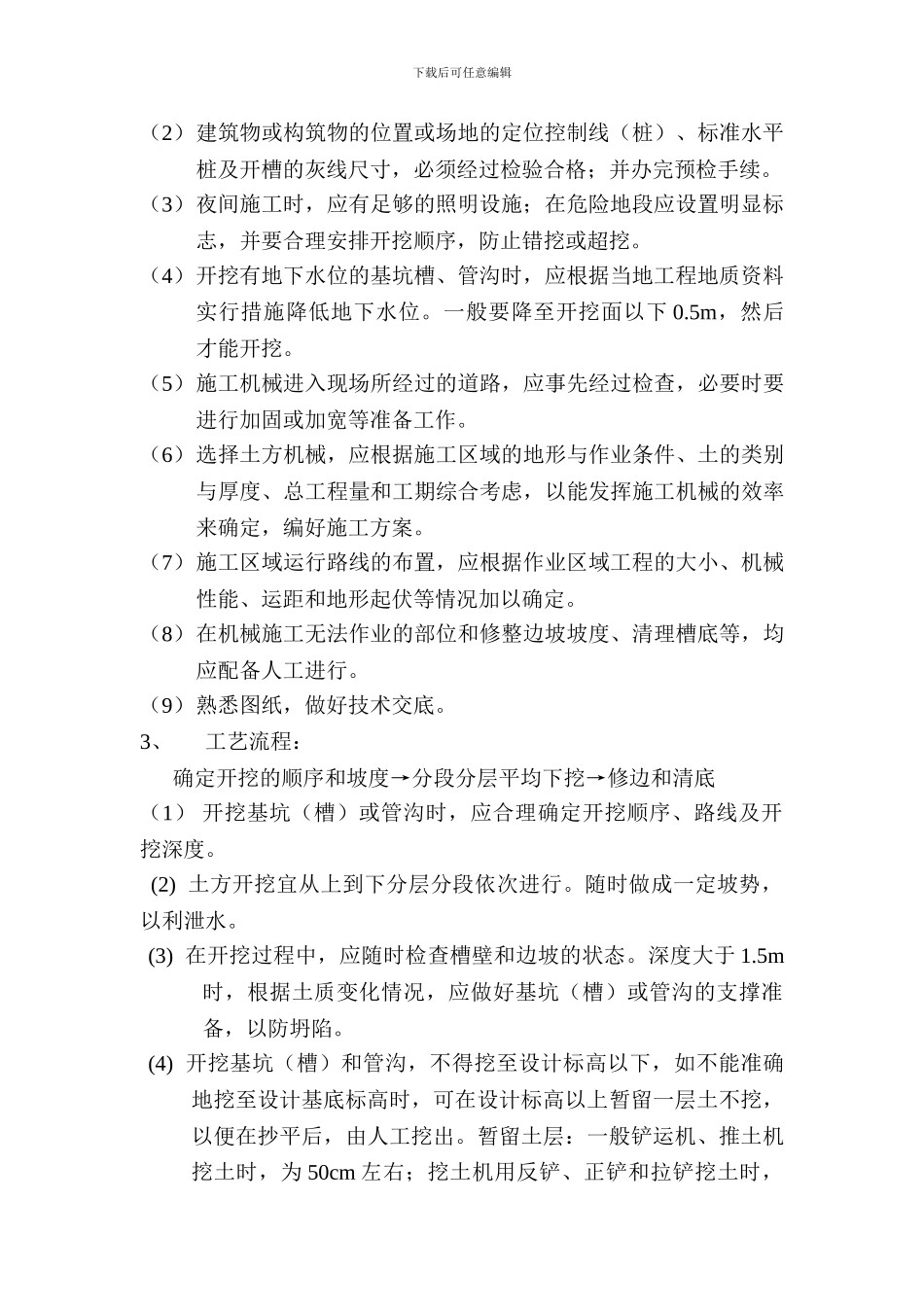

(二)机械开挖的方法1、主要机具:(1)挖土机械有:挖土机、推土机、自卸汽车等
(2)一般机具有:铁锹(尖、平头两种)、手推车、小白线或 20号铅丝和钢卷尺以及坡度尺等
2、作业条件:(1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
下载后可任意编辑(2)建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
(3)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
(4)开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料实行措施降低地下水位
一般要降至开挖面以下 0
5m,然后才能开挖

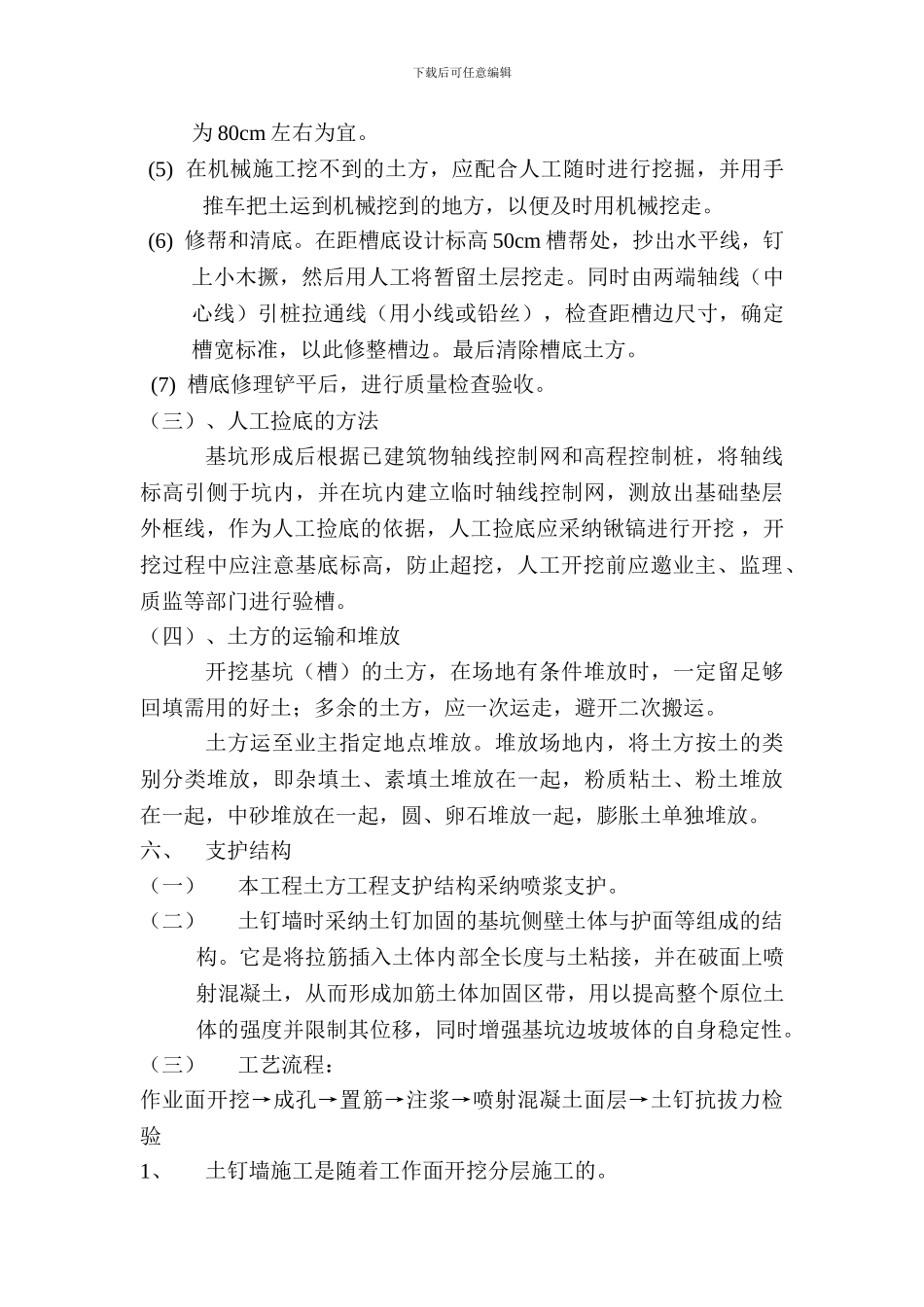

(5)施工机械进入现场
