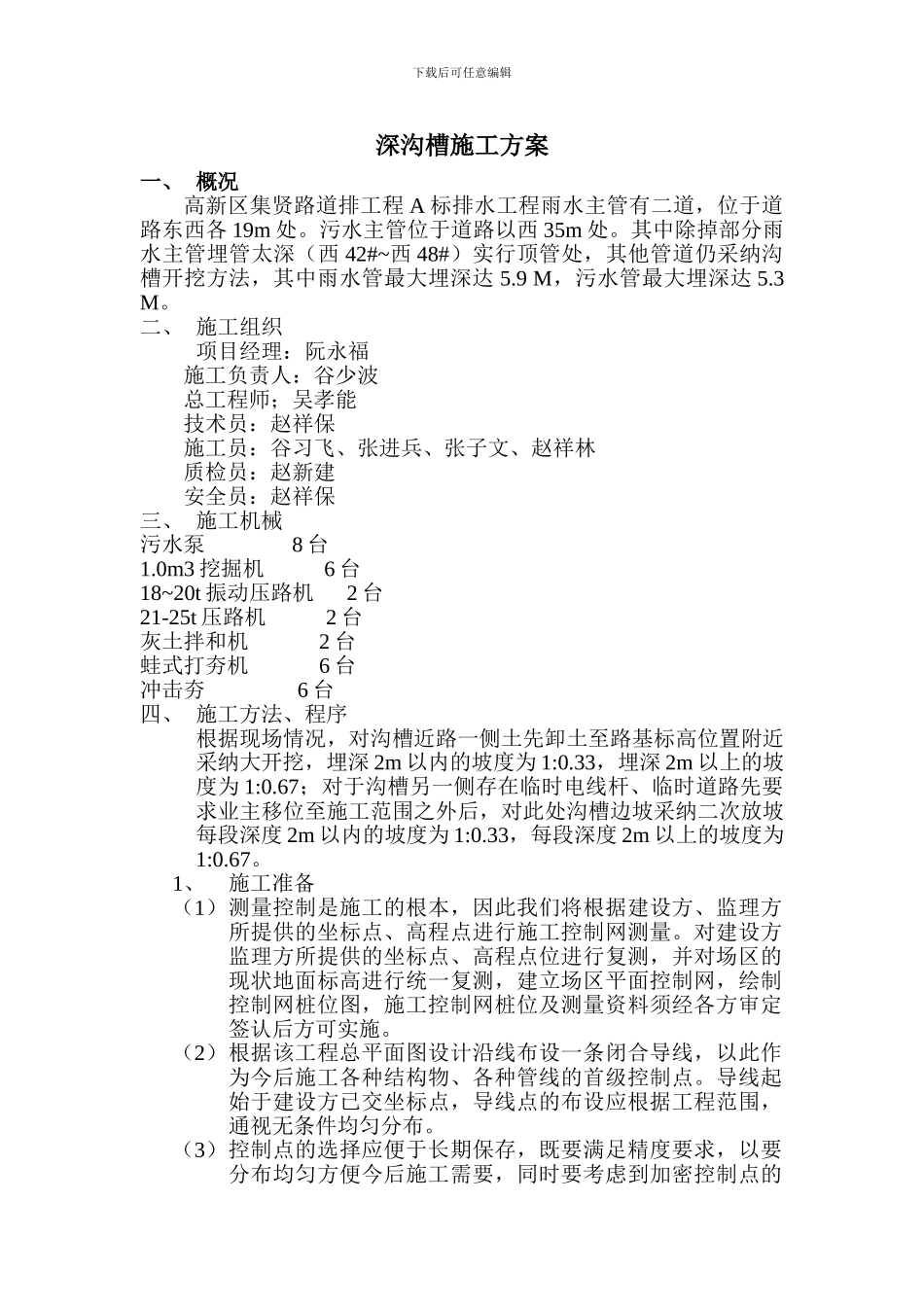

下载后可任意编辑深沟槽施工方案一、 概况高新区集贤路道排工程 A 标排水工程雨水主管有二道,位于道路东西各 19m 处
污水主管位于道路以西 35m 处
其中除掉部分雨水主管埋管太深(西 42#~西 48#)实行顶管处,其他管道仍采纳沟槽开挖方法,其中雨水管最大埋深达 5
9 M,污水管最大埋深达 5
二、 施工组织项目经理:阮永福施工负责人:谷少波总工程师;吴孝能技术员:赵祥保施工员:谷习飞、张进兵、张子文、赵祥林质检员:赵新建安全员:赵祥保三、 施工机械污水泵 8 台1
0m3 挖掘机 6 台18~20t 振动压路机 2 台21-25t 压路机 2 台灰土拌和机 2 台蛙式打夯机 6 台冲击夯 6 台四、 施工方法、程序根据现场情况,对沟槽近路一侧土先卸土至路基标高位置附近采纳大开挖,埋深 2m 以内的坡度为 1:0
33,埋深 2m 以上的坡度为 1:0
67;对于沟槽另一侧存在临时电线杆、临时道路先要求业主移位至施工范围之外后,对此处沟槽边坡采纳二次放坡每段深度 2m 以内的坡度为 1:0
33,每段深度 2m 以上的坡度为1:0
1、施工准备(1)测量控制是施工的根本,因此我们将根据建设方、监理方所提供的坐标点、高程点进行施工控制网测量
对建设方监理方所提供的坐标点、高程点位进行复测,并对场区的现状地面标高进行统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资料须经各方审定签认后方可实施
(2)根据该工程总平面图设计沿线布设一条闭合导线,以此作为今后施工各种结构物、各种管线的首级控制点
导线起始于建设方已交坐标点,导线点的布设应根据工程范围,通视无条件均匀分布
(3)控制点的选择应便于长期保存,既要满足精度要求,以要分布均匀方便今后施工需要,同时要考虑到加密控制点的下载后可任意编辑布设

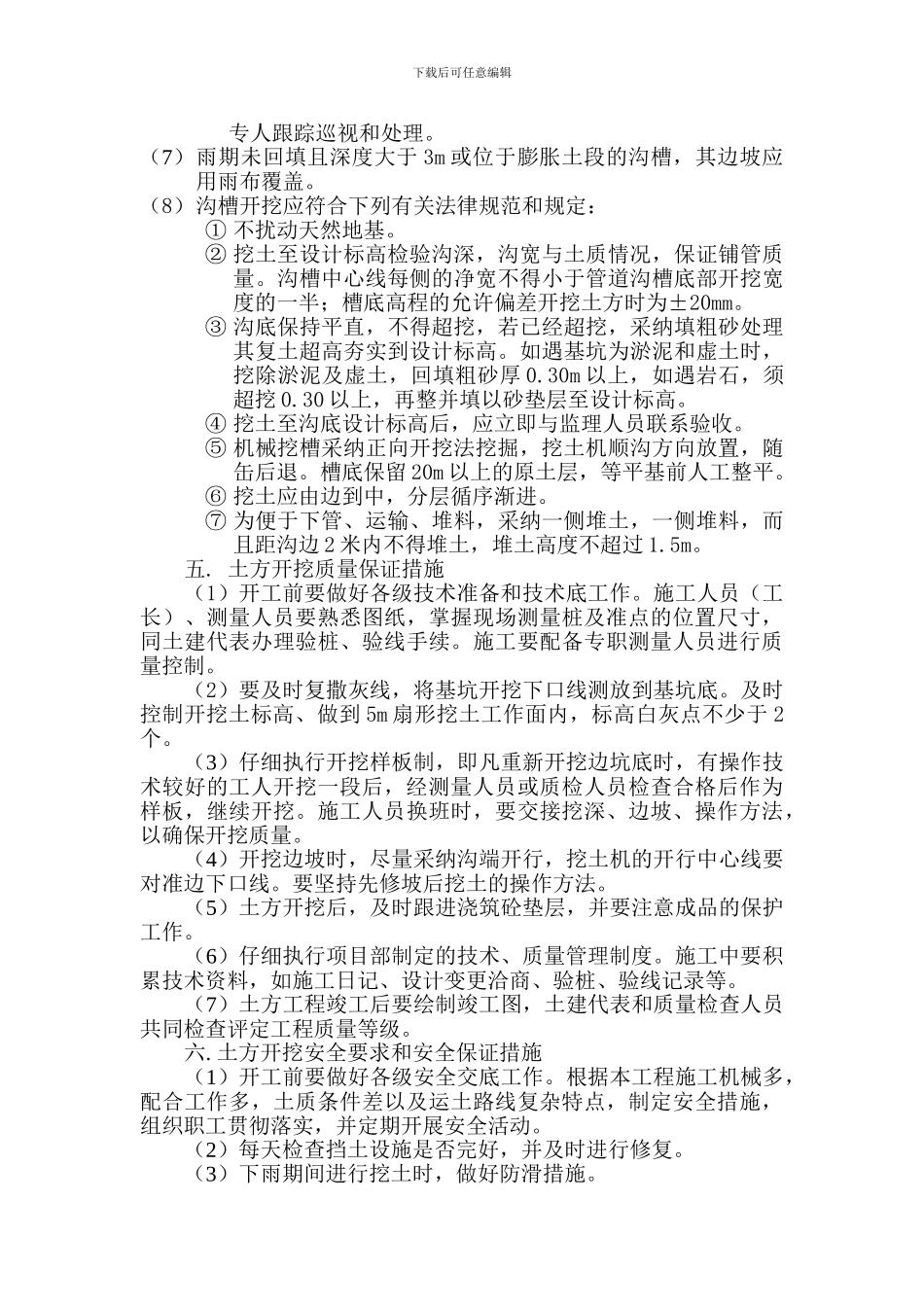

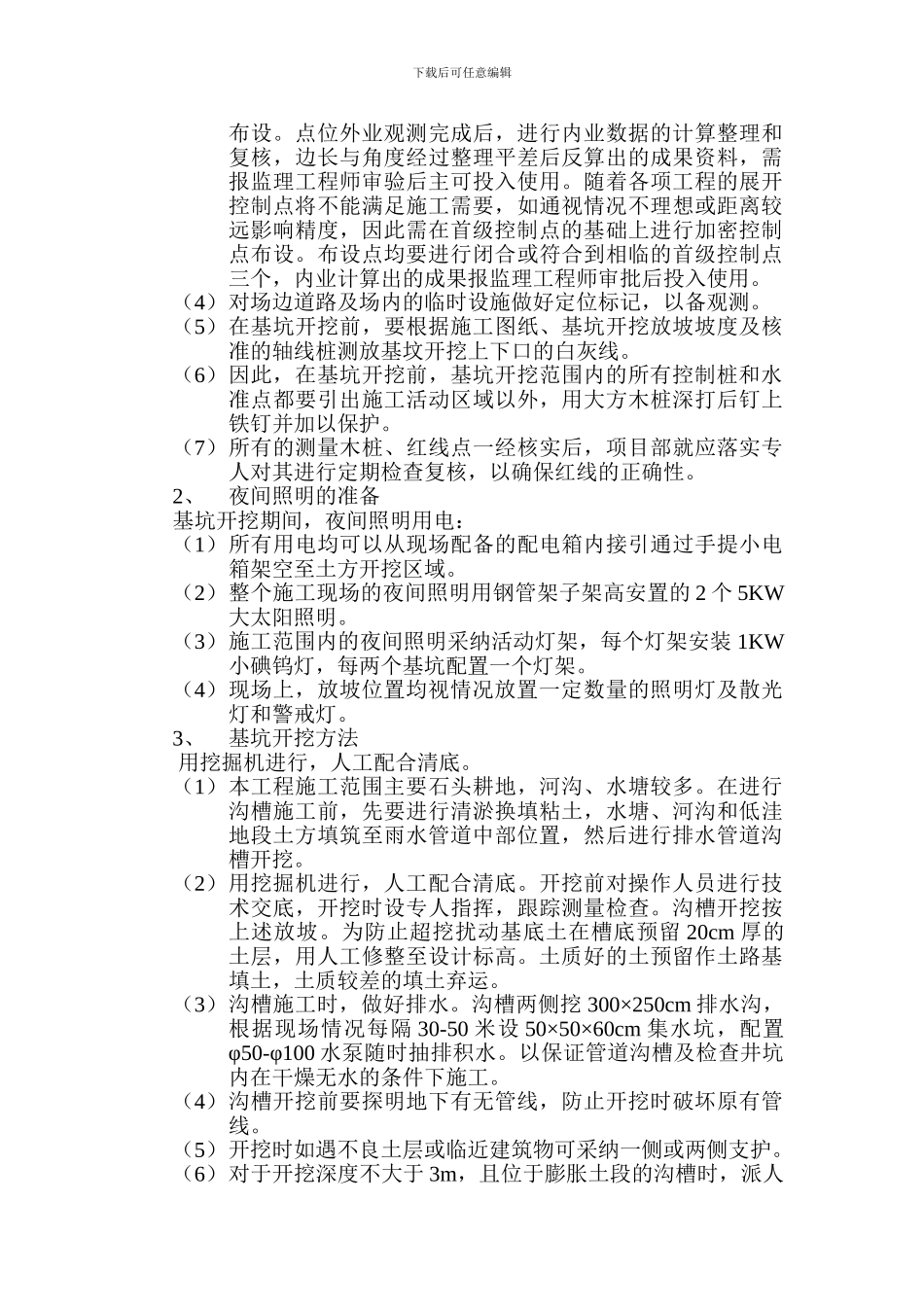

点位外业观测完成后,进行内业数据的计算整理和
