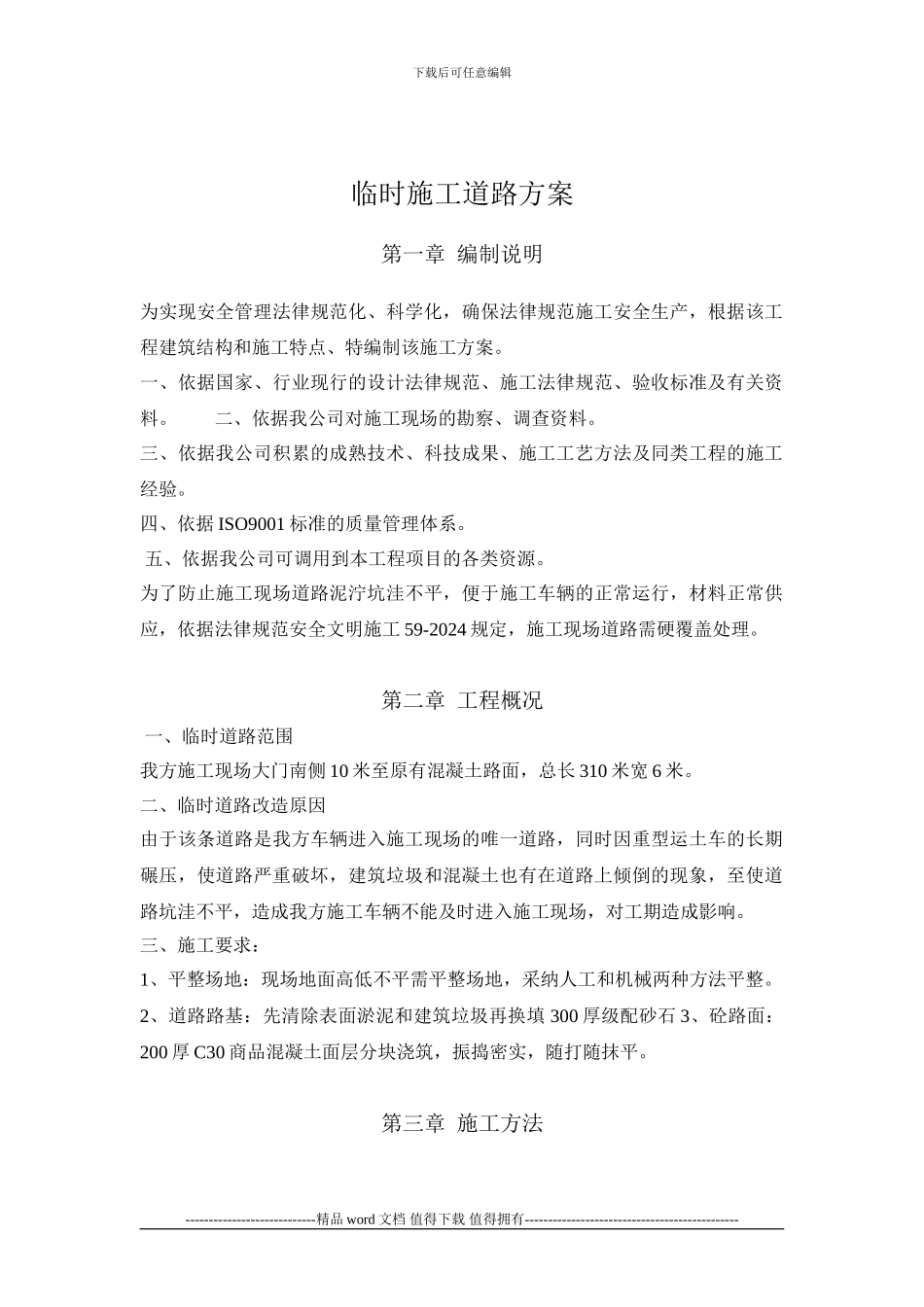

下载后可任意编辑临时施工道路方案 第一章 编制说明 为实现安全管理法律规范化、科学化,确保法律规范施工安全生产,根据该工程建筑结构和施工特点、特编制该施工方案
一、依据国家、行业现行的设计法律规范、施工法律规范、验收标准及有关资料
二、依据我公司对施工现场的勘察、调查资料
三、依据我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验
四、依据 ISO9001 标准的质量管理体系
五、依据我公司可调用到本工程项目的各类资源
为了防止施工现场道路泥泞坑洼不平,便于施工车辆的正常运行,材料正常供应,依据法律规范安全文明施工 59-2024 规定,施工现场道路需硬覆盖处理
第二章 工程概况 一、临时道路范围我方施工现场大门南侧 10 米至原有混凝土路面,总长 310 米宽 6 米
二、临时道路改造原因由于该条道路是我方车辆进入施工现场的唯一道路,同时因重型运土车的长期碾压,使道路严重破坏,建筑垃圾和混凝土也有在道路上倾倒的现象,至使道路坑洼不平,造成我方施工车辆不能及时进入施工现场,对工期造成影响
三、施工要求: 1、平整场地:现场地面高低不平需平整场地,采纳人工和机械两种方法平整
2、道路路基:先清除表面淤泥和建筑垃圾再换填 300 厚级配砂石 3、砼路面:200 厚 C30 商品混凝土面层分块浇筑,振捣密实,随打随抹平

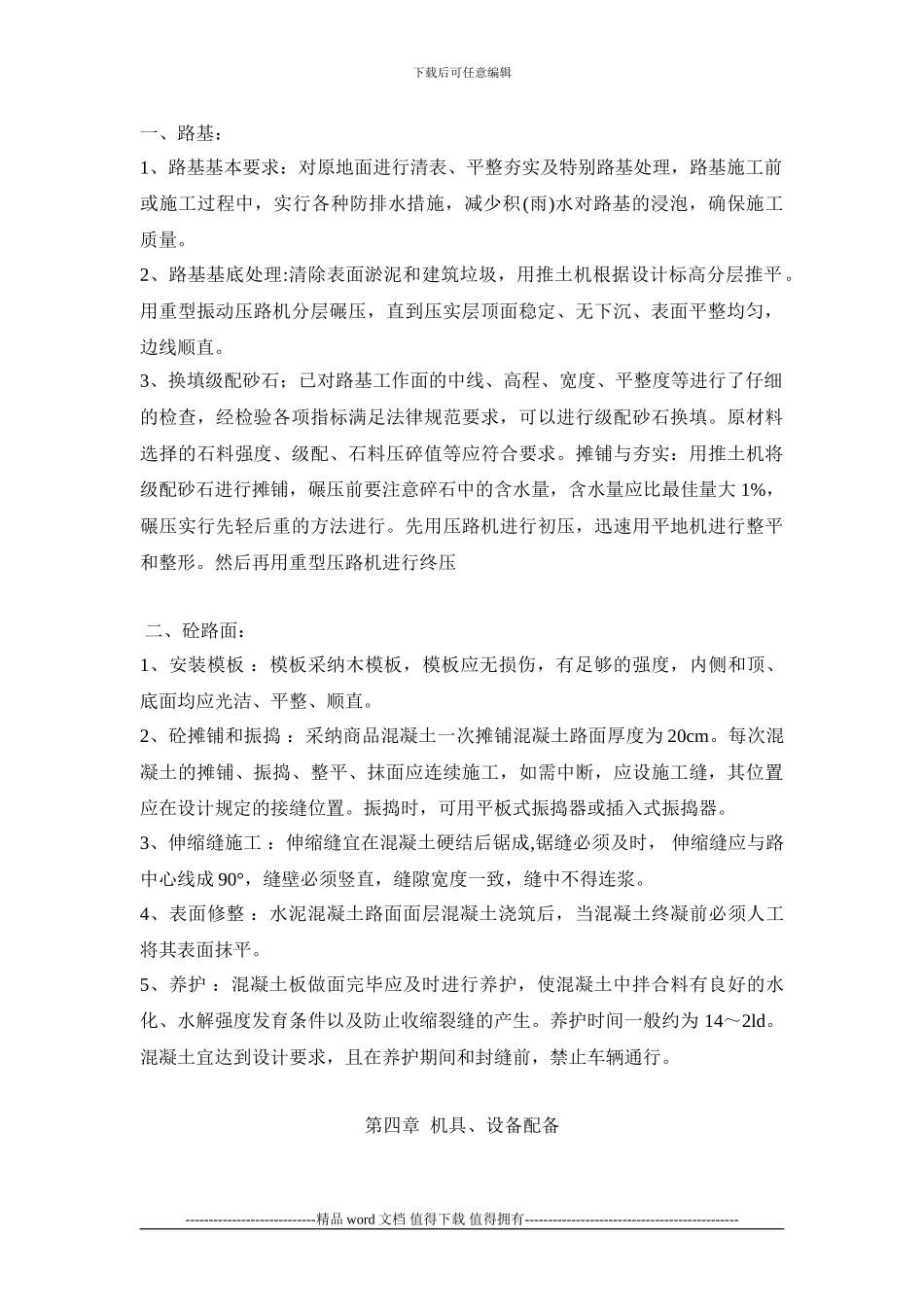

第三章 施工方法 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑一、路基: 1、路基基本要求:对原地面进行清表、平整夯实及特别路基处理,路基施工前或施工过程中,实行各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量

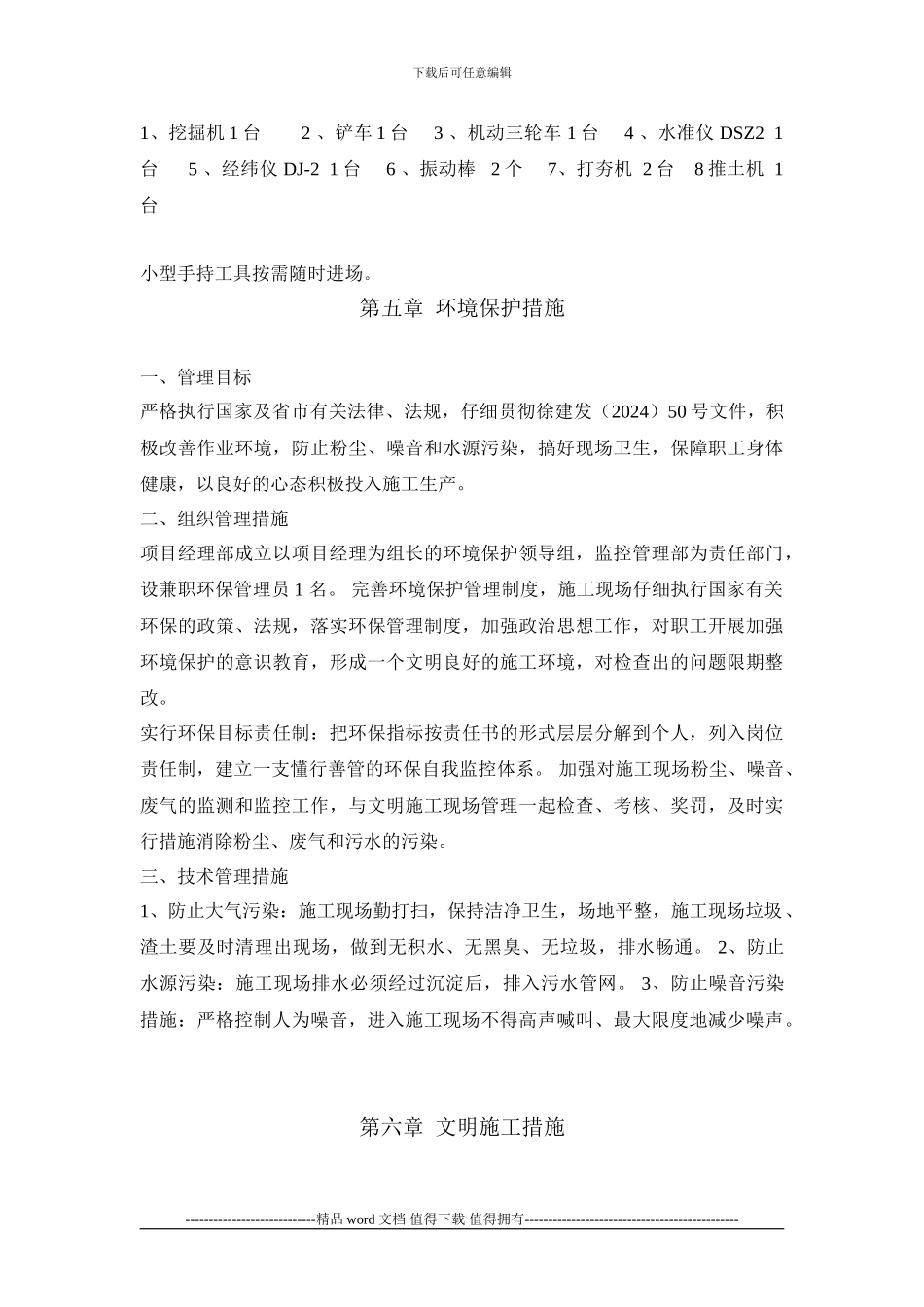

2、路基基底处理:清除表面淤泥和建筑垃圾,用推土机根据
