下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载
精 品文档1【精品 word 文档、可以自由编辑

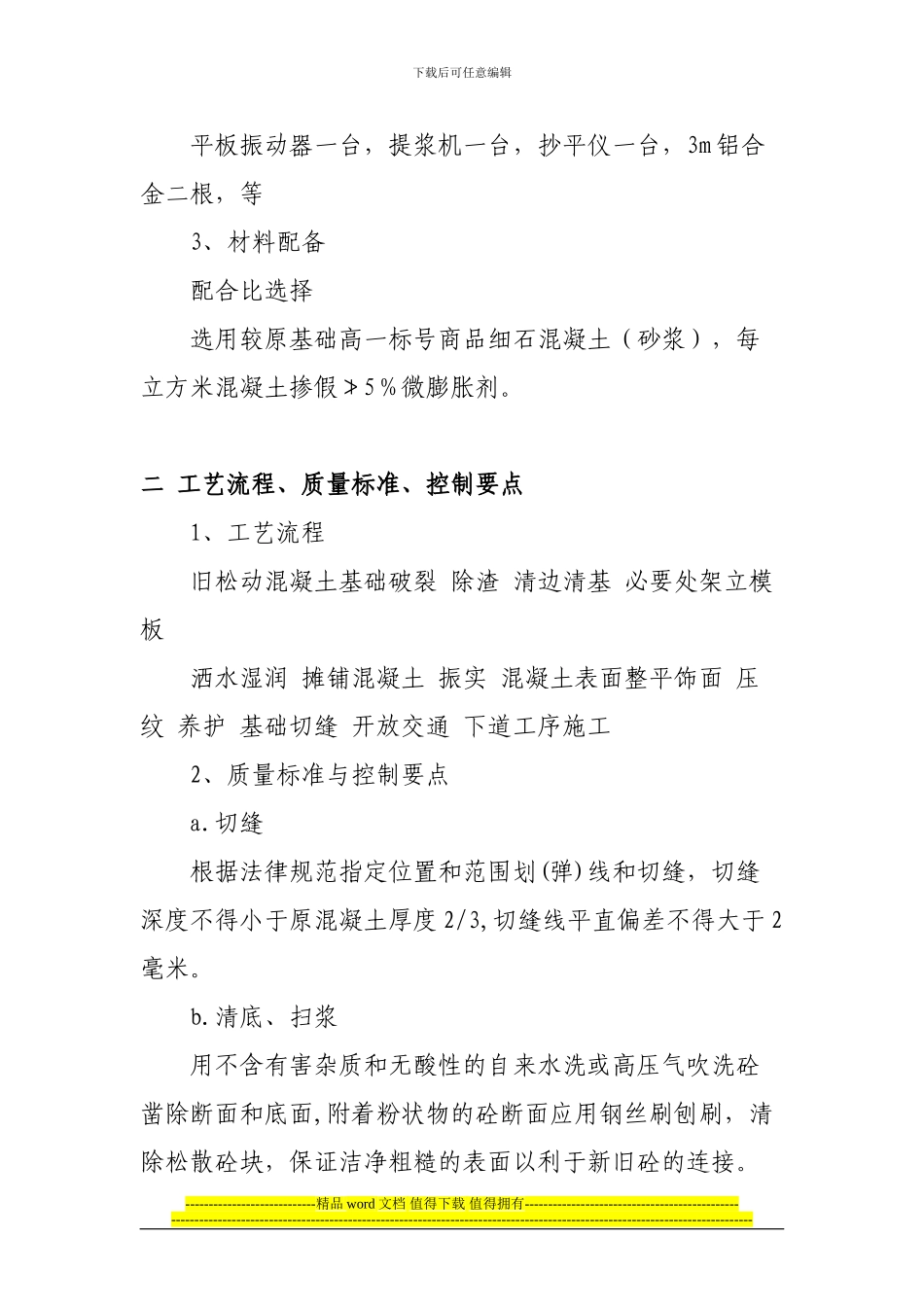

】水泥混凝土基础维修施工方案一 作业人员、设备、材料配备 1、人员配备 技术指导一名,清理工两名,抄平工一名,砼工两名,摸子工两名,养护工一名,等 2、 机械设备配备 ----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 平板振动器一台,提浆机一台,抄平仪一台,3m 铝合金二根,等 3、材料配备 配合比选择 选用较原基础高一标号商品细石混凝土(砂浆),每立方米混凝土掺假≯5%微膨胀剂
二 工艺流程、质量标准、控制要点 1、工艺流程 旧松动混凝土基础破裂 除渣 清边清基 必要处架立模板 洒水湿润 摊铺混凝土 振实 混凝土表面整平饰面 压纹 养护 基础切缝 开放交通 下道工序施工 2、质量标准与控制要点 a
切缝 根据法律规范指定位置和范围划(弹)线和切缝,切缝深度不得小于原混凝土厚度 2/3,切缝线平直偏差不得大于 2毫米
清底、扫浆 用不含有害杂质和无酸性的自来水洗或高压气吹洗砼凿除断面和底面,附着粉状物的砼断面应用钢丝刷刨刷,清除松散砼块,保证洁净粗糙的表面以利于新旧砼的连接

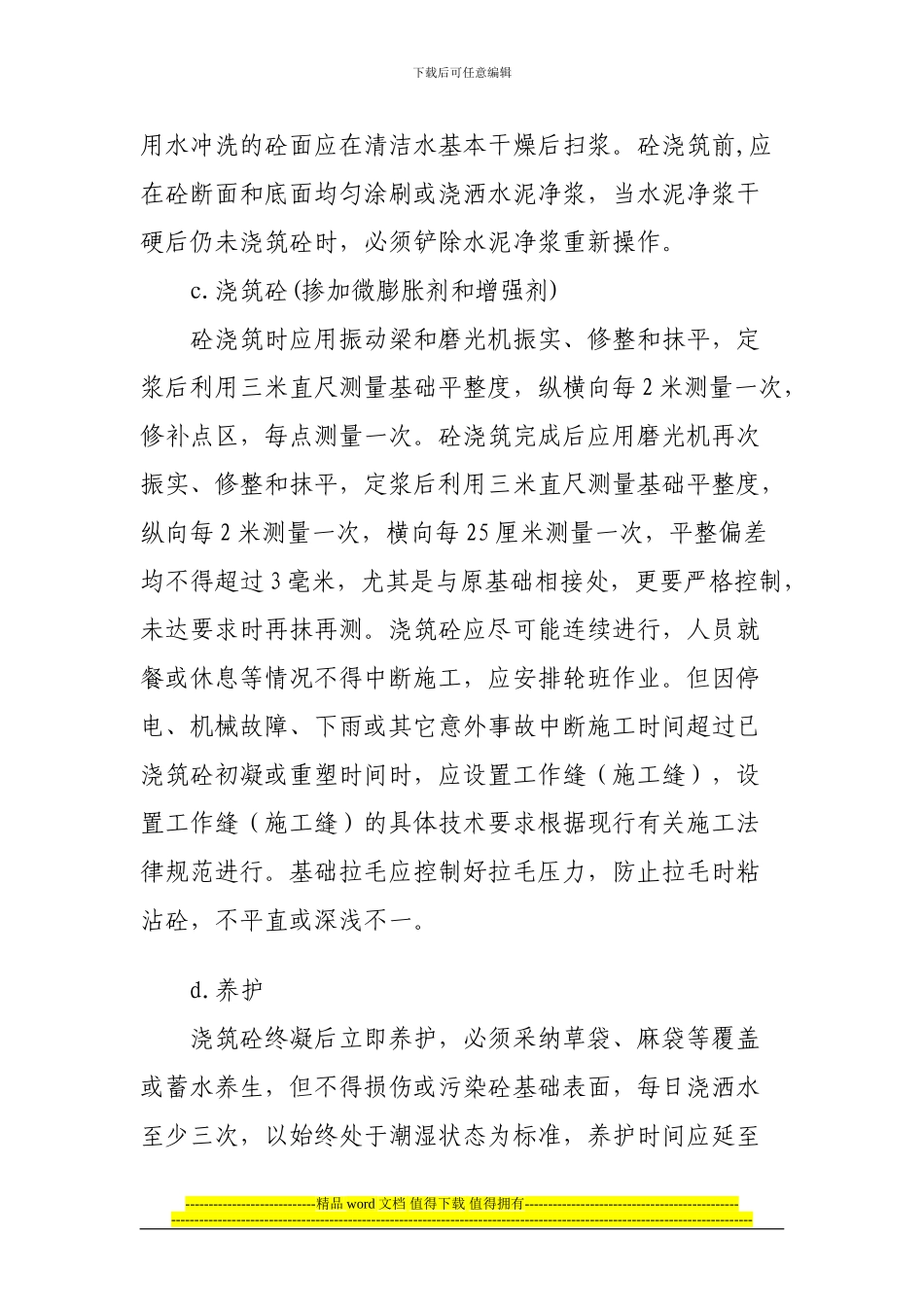

----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------
